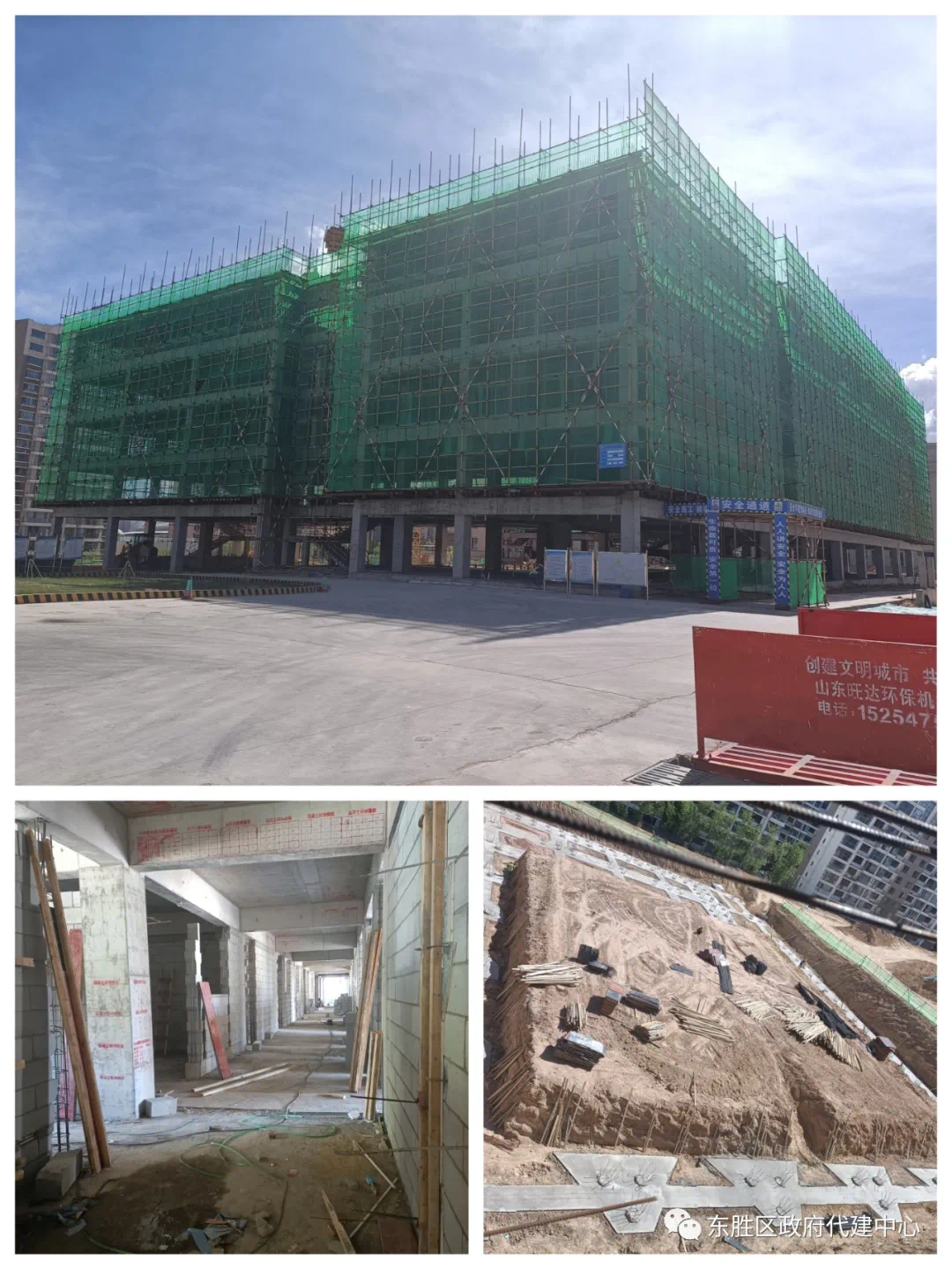

东胜区安达幼儿园项目:主体结构地下施工及室外管网铺设已全部完成,地上主体框架混凝土结构已封顶,开始地上一层二次结构施工。

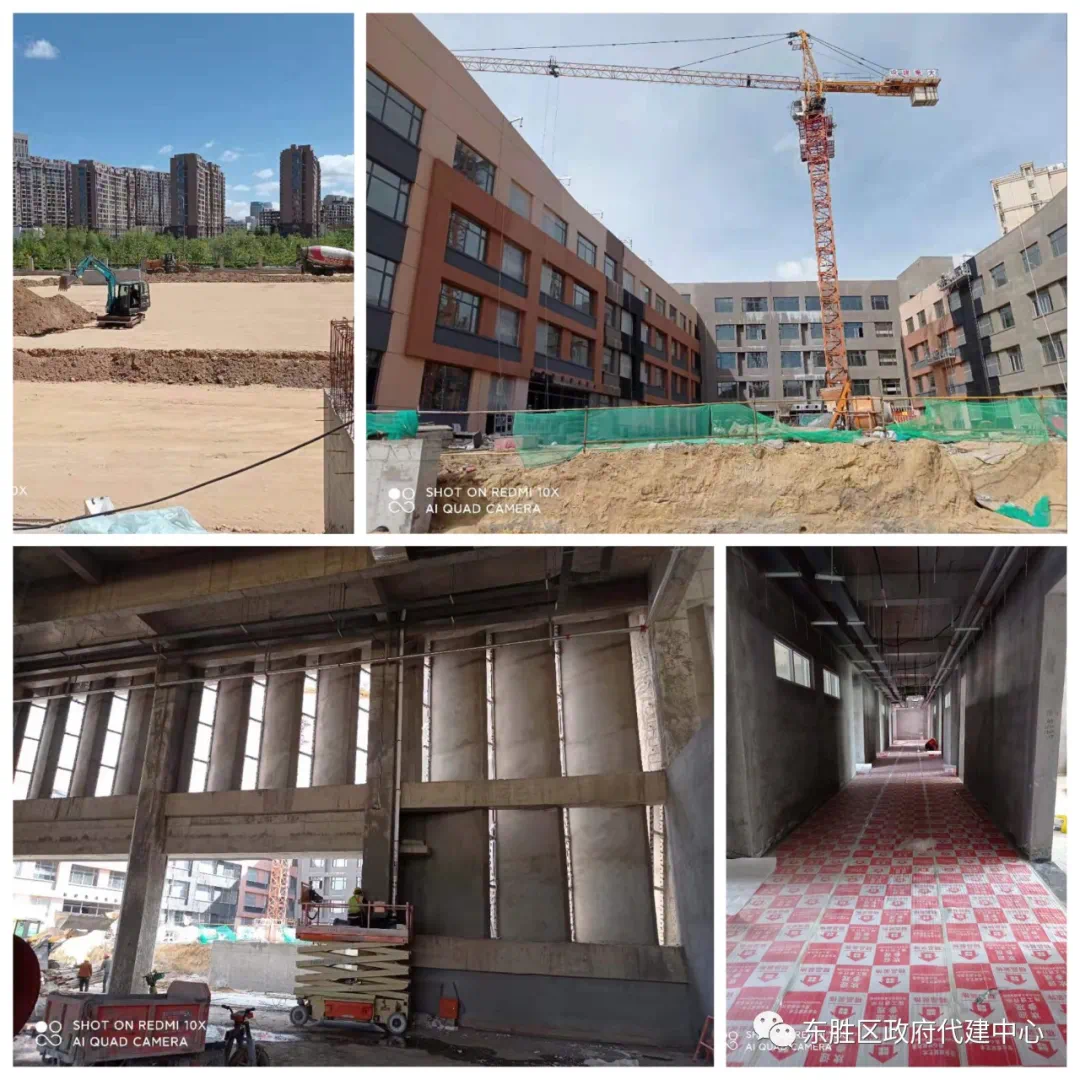

东胜区满世中学铁西校区项目:实验楼主体建筑已封顶,一层二次结构施工完成75%;教学楼地下施工全部完成,地上主体建筑混凝土框架施工完成98%,地沟及管道施工已完成;体育馆桩承台混凝土垫层浇筑完成。

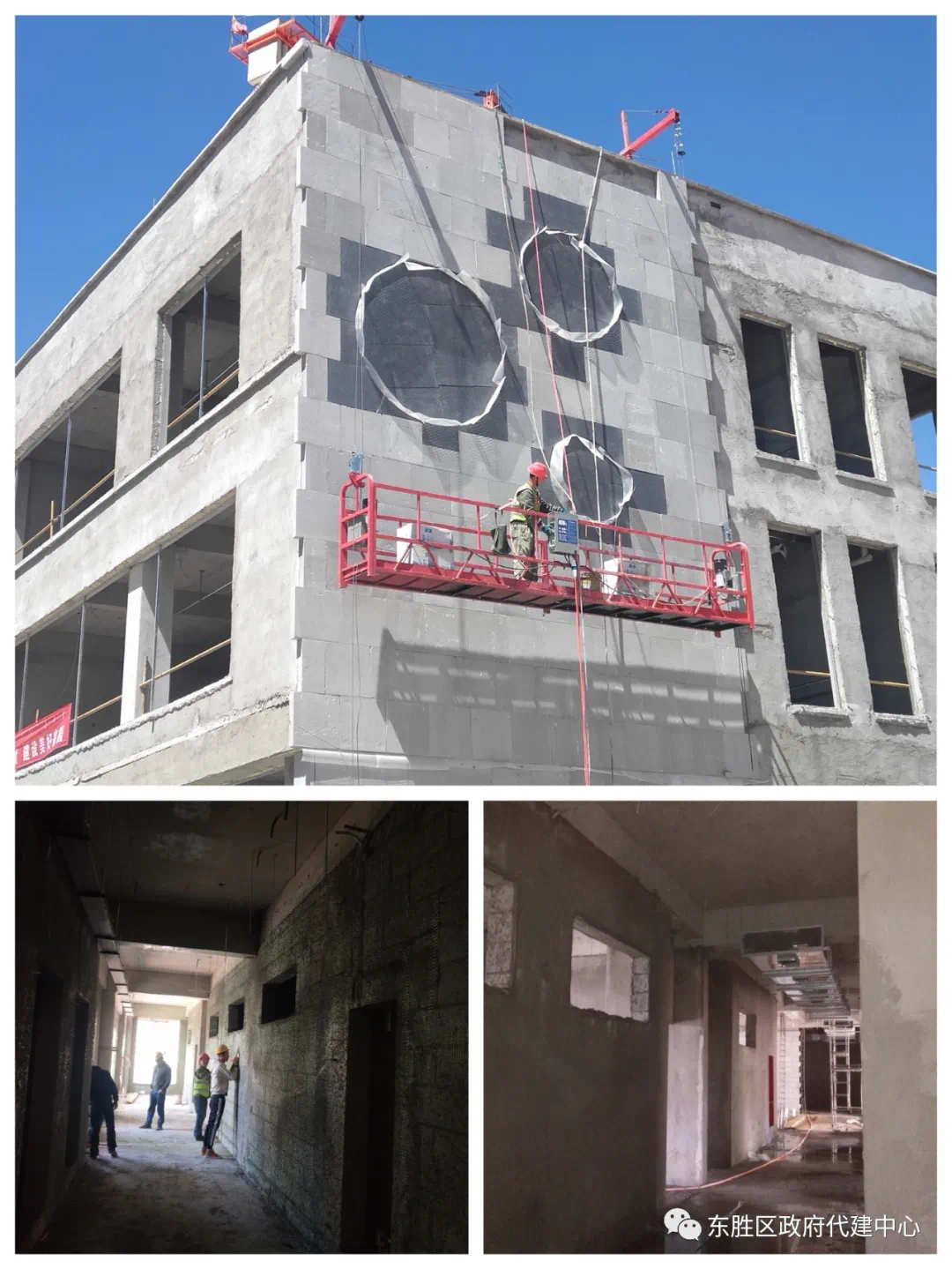

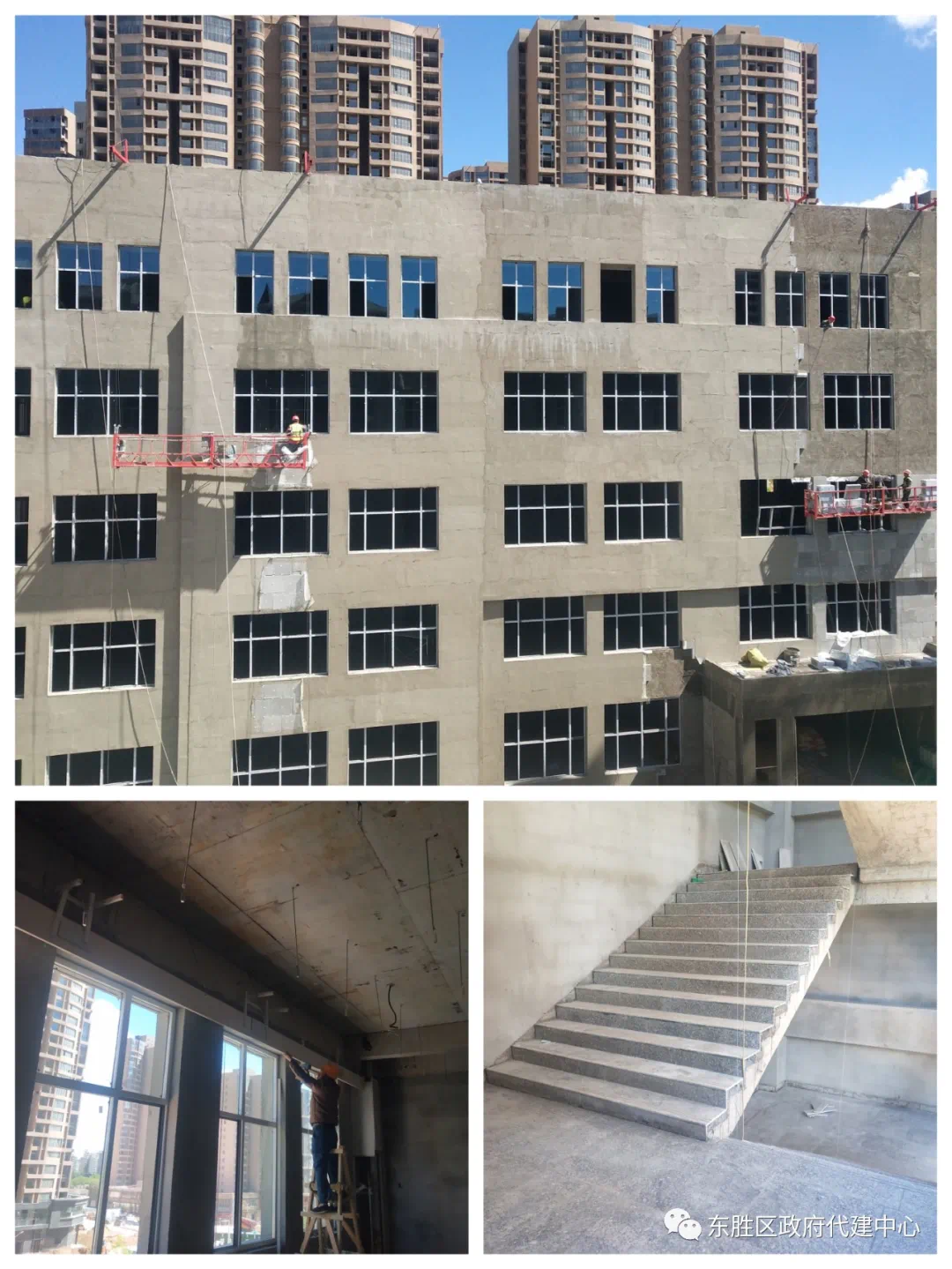

东胜区排名前列小学铁西校区项目:A教学楼卫生间墙砖铺贴完成70%;室内地砖铺贴完成90%;楼道地砖铺贴二层完成20%、三层完成50%、四层全部完成。消防通风、排烟管安装及屋面防滑地砖铺装均已完成。行政楼室内地砖铺贴已完成;卫生间墙砖铺贴完成70%;消防通风、排烟管道、风机安装已完成;室内排名前列遍刮腻子完成30%。五楼报告厅阶梯台阶地砖铺贴已完成;门厅肯德基门框安装完成。C教学楼卫生间墙砖铺贴完成70%;室内地砖铺贴完成90%;三、四层楼道地砖铺贴已完成,二层完成50%;室内墙面排名前列遍刮腻子完成80%;外墙真石漆涂料施工完成50%。风雨操场消防通风、排烟筒、消防用水管道及卫生间上下水管道安装均已完成。

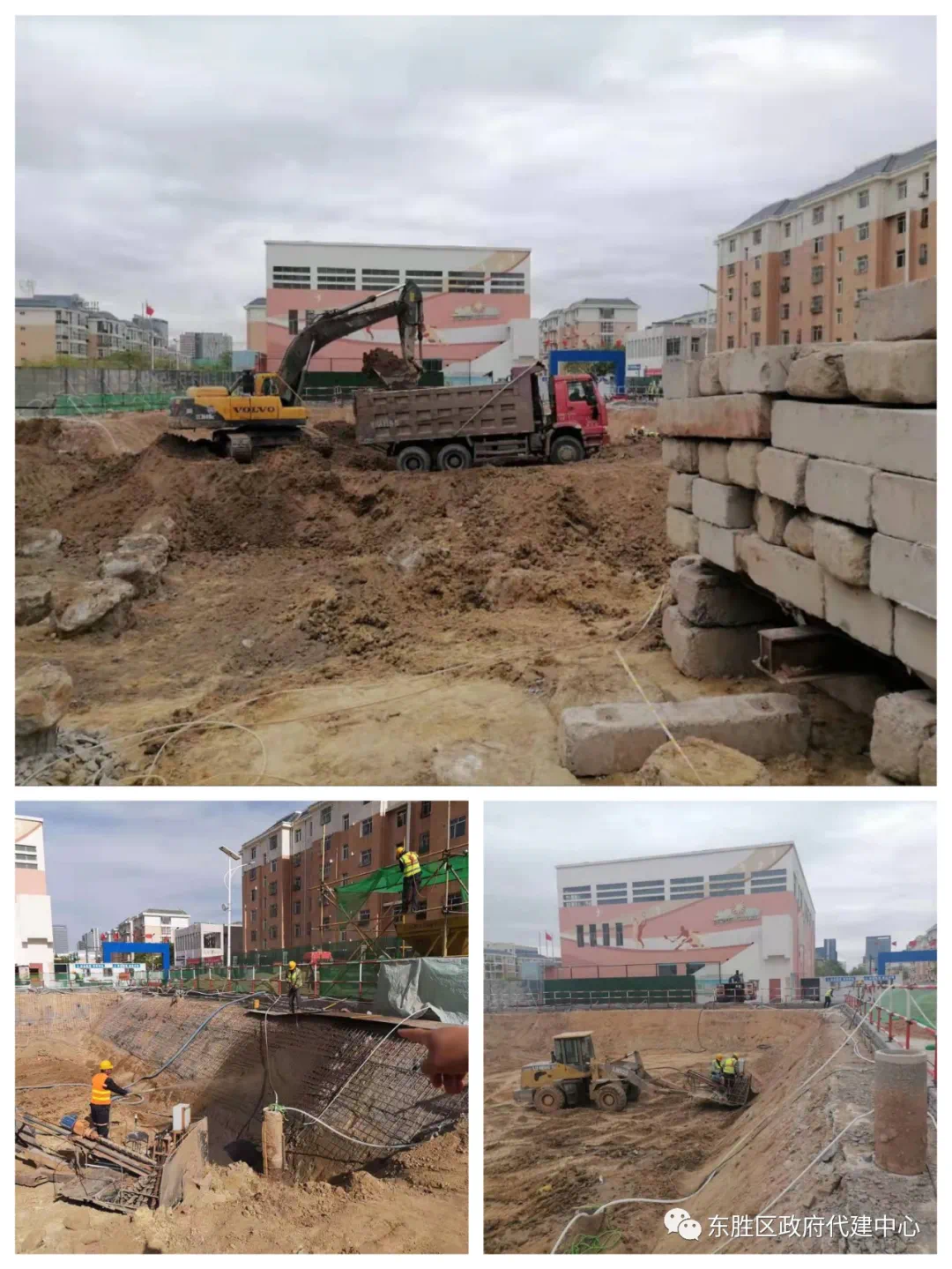

东胜区万正小学扩建项目:-3米以上土方开挖、破桩完成,基坑四周挡水墙、防护栏杆搭设及钢筋防护棚搭设均已完成,桩基静载检测完成,正在进行基坑支护喷浆施工。

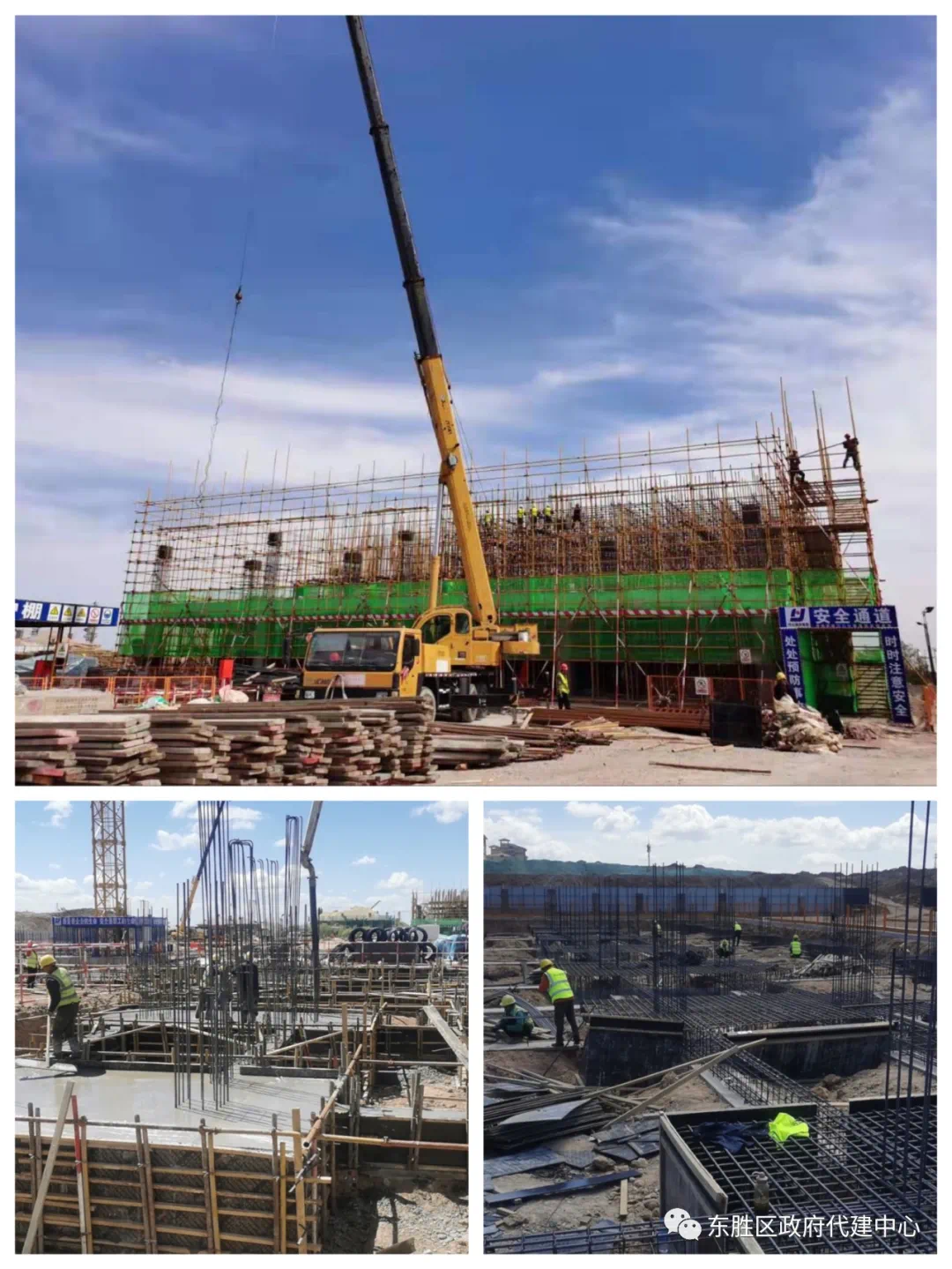

东胜区第十五中学项目:教学楼11-18轴正负零以下回填土施工及地梁垫层浇筑已完成,梁钢筋开始安装。6-10轴地下室外墙混凝土浇筑完成,消防水池底板钢筋绑扎完成20%。1-5轴桩间土清理完成,开始处理桩头。实验楼桩基础施工及承台垫层浇筑均已完成,承台钢筋安装完成40%。

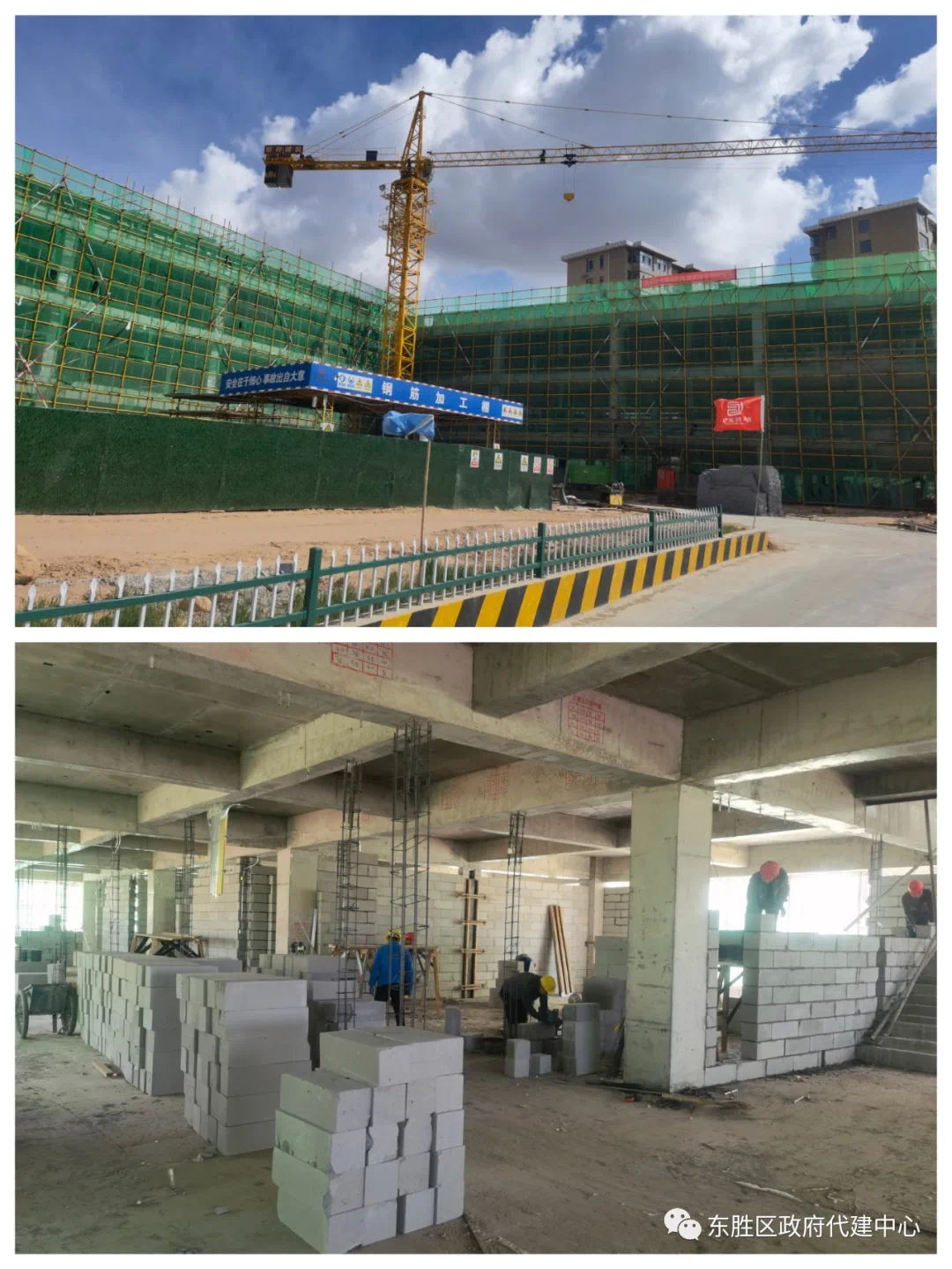

东胜区第三十小学项目:综合教学楼桩头破除及基础垫层浇筑已全部完成,基础钢筋绑扎完成50%。体育楼地下室、消防水池混凝土浇筑、外墙防水、肥槽回填及一层刚性地面施工均已完成。围墙挡土墙混凝土浇筑完成229米。

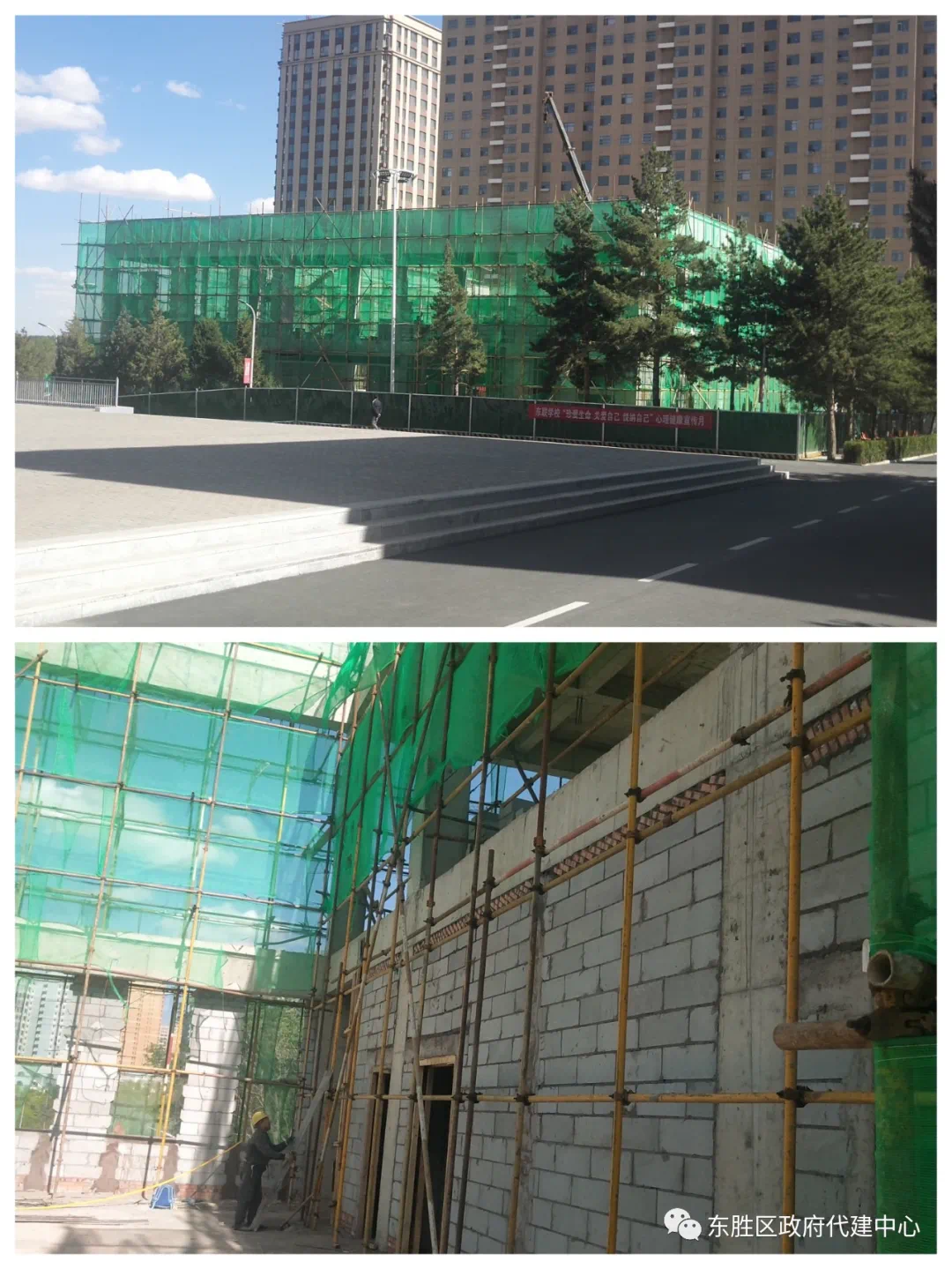

东胜区东联中学项目:综合体育馆地上主体框架混凝土结构已封顶,二次结构砌体完成80%,主体建筑地下施工全部完成。

东胜区越山幼儿园项目:已完成工程量的95%;目前正在进行室内一层地面自流平施工和消防调试,室外活动场地垫层浇筑。

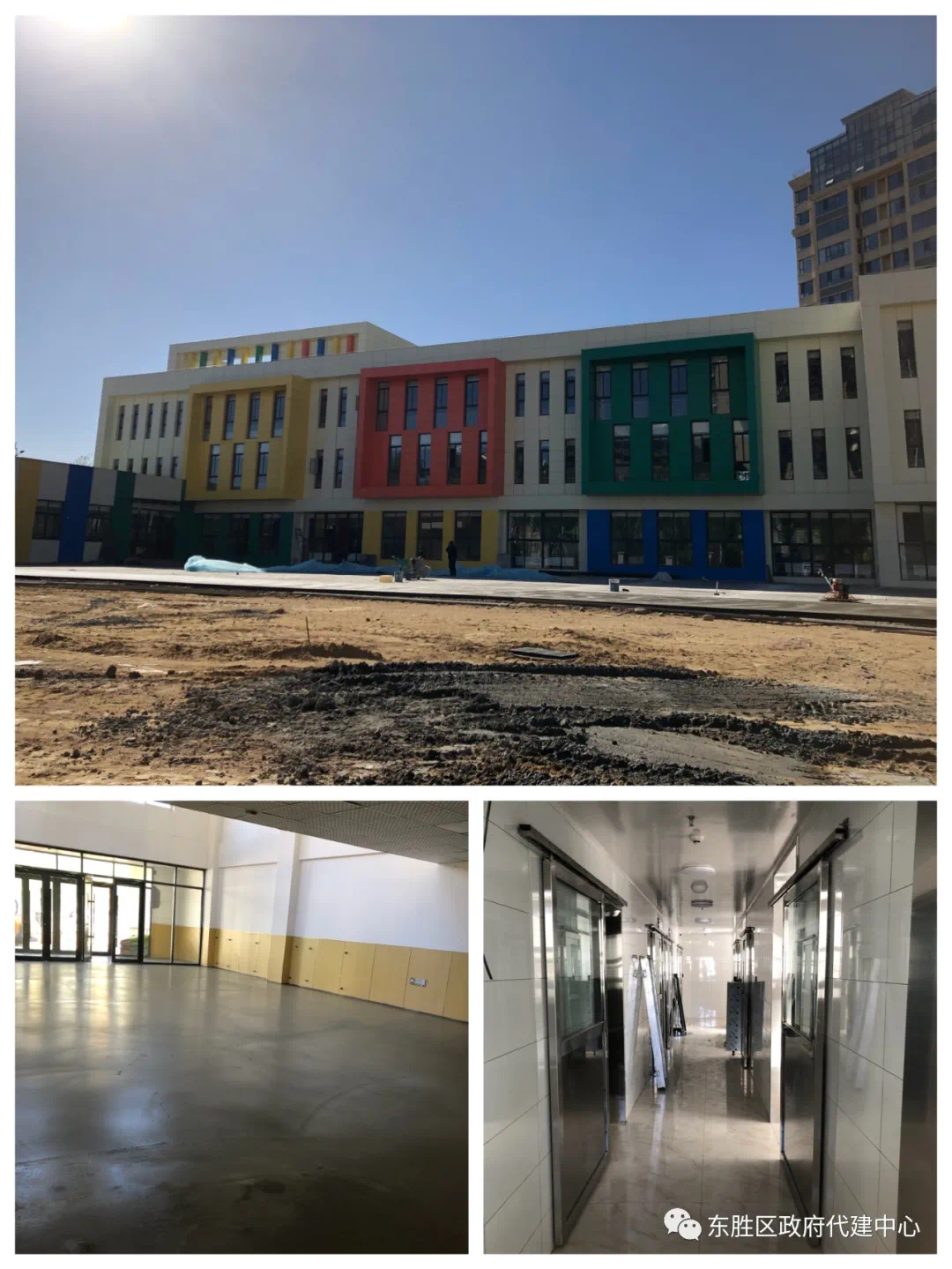

东胜区景山幼儿园项目:主体已封顶,正在进行卫生间贴砖及内墙抹灰、外墙保温施工。

东胜区满世小学项目:正在进行外墙保温、室内吊顶和楼梯间、卫生间贴砖。

来源:东胜区政府代建中心
