“预售资金监管”项目9月楼盘施工进度航拍
扫描到手机,新闻随时看
扫一扫,用手机看文章
更加方便分享给朋友
01
达拉特旗碧桂园住宅小区项目
正南方向实景
正西方向实景
正北方向实景
工程进度
达拉特旗碧桂园住宅小区项目已完成托管协议签订,正在办理商品房预售许可证;
02
鄂托克前旗圣世一品项目
正北方向实景
正西方向实景
西北方向实景
工程进度

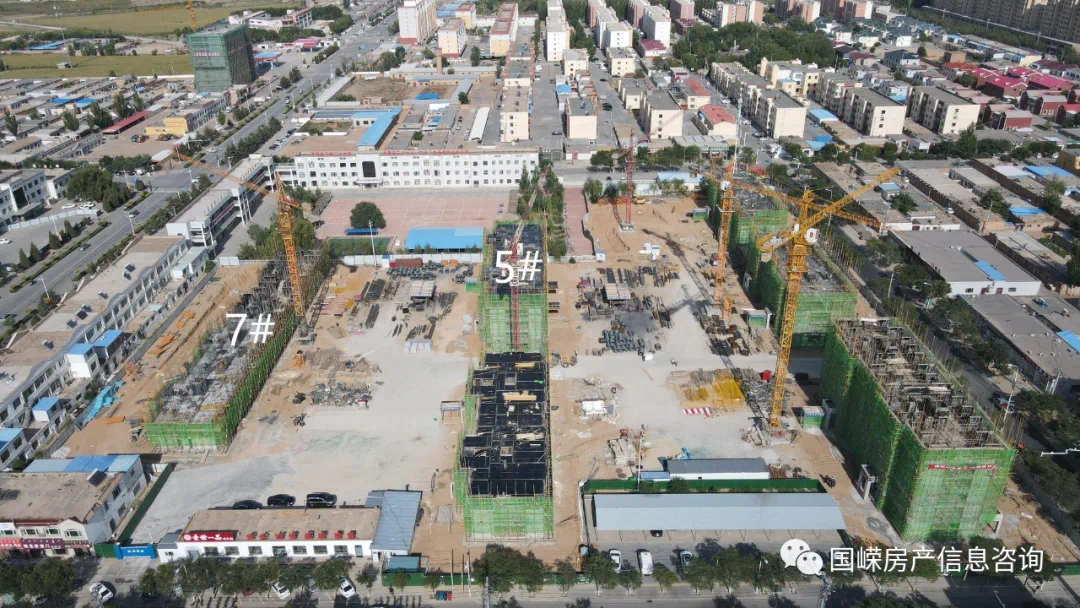

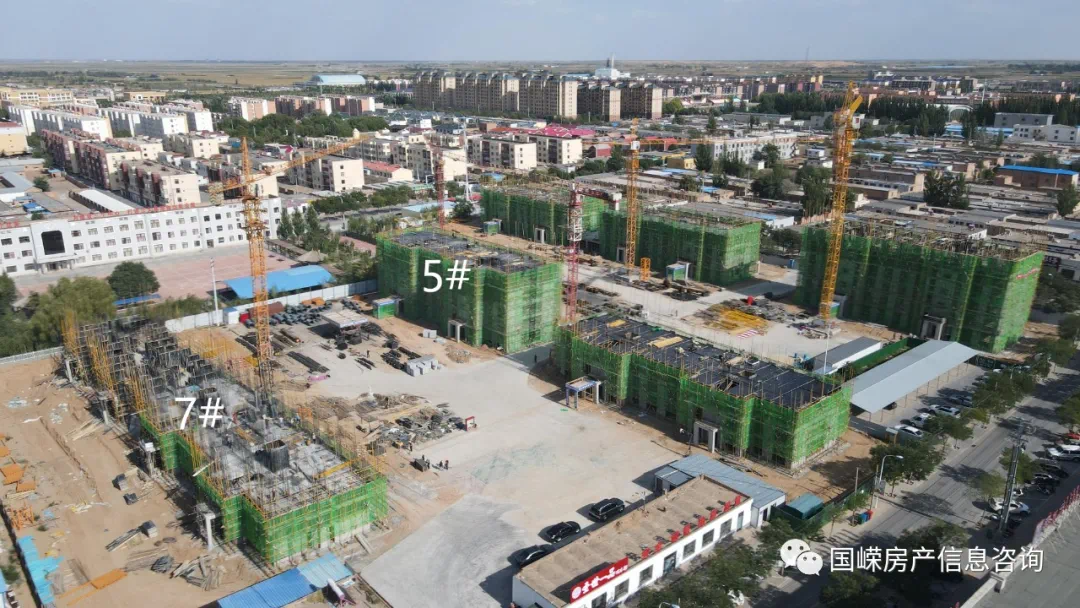

鄂托克前旗圣世一品项目7#楼主体已完成1层,5#楼主体已完3层;
03
伊金霍洛旗瑜瑾园住宅小区项目
正南方向实景
东北方向实景
东南方向实景
工程进度

伊金霍洛旗瑜瑾园住宅小区项目3#、5#、6#楼已施工至室内地坪标高以上(±0.000),7#、8#楼主体已完成1层,9#楼主体已完成2层,4#楼主体已完成7层,2#楼主体已完成9层;
04
准格尔旗亿成学府华庭项目
正南方向实景
正南方向实景
西北方向实景
工程进度

准格尔旗亿成学府华庭项目目前1#楼、2#楼已施工至室内地坪标高以上(±0.000),17#楼主体已完成4层,6#楼、15#楼主体已完成5层,10#楼主体已完成6层,12#楼主体已完成7层,9#楼、13#楼、14#楼主体已完成9层,8#楼主体已完成10层,7#楼主体已完成11层,3#楼主体已完成13层;
05
乌审旗云玺世家商住小区
正北方向实景
西北方向实景
东北方向实景
工程进度
乌审旗云玺世家商住小区目前已监管楼栋3#、4#楼主体已封顶;
06
东胜区裕园新城
西北方向实景
正西方向实景
西南方向实景
工程进度

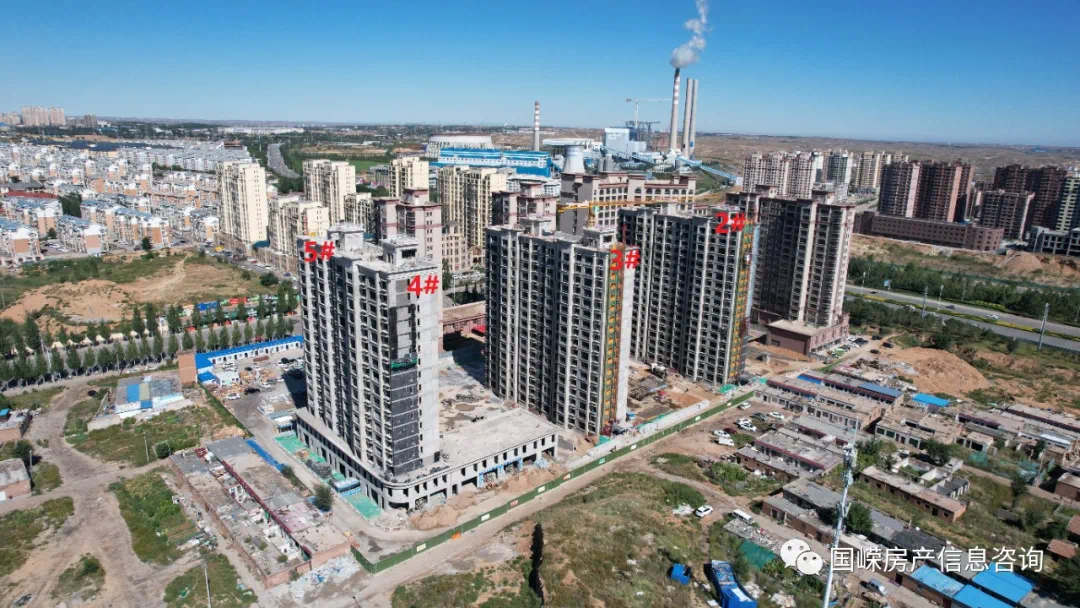

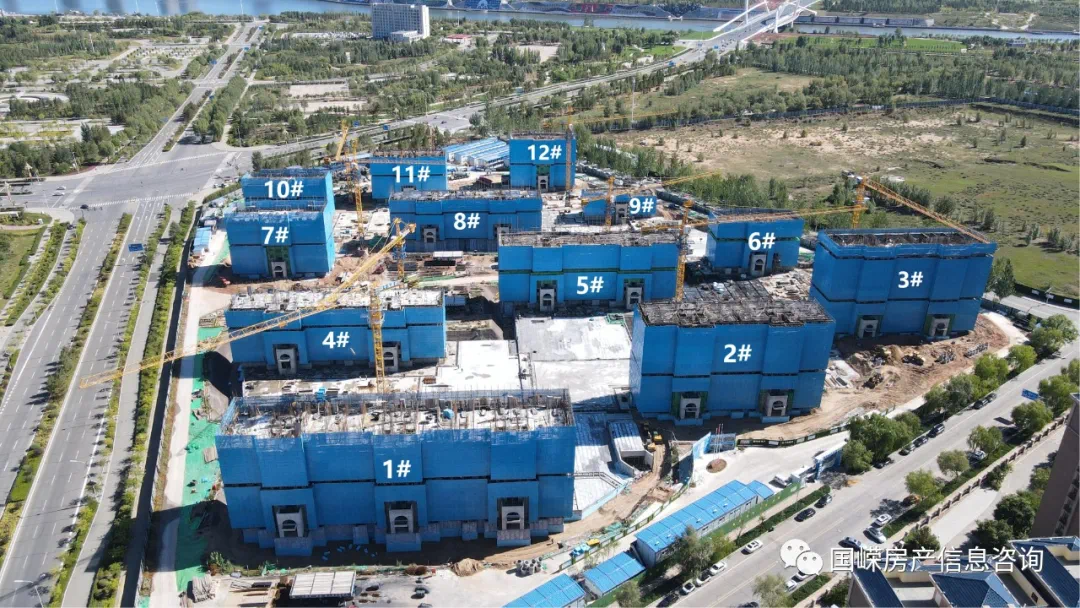

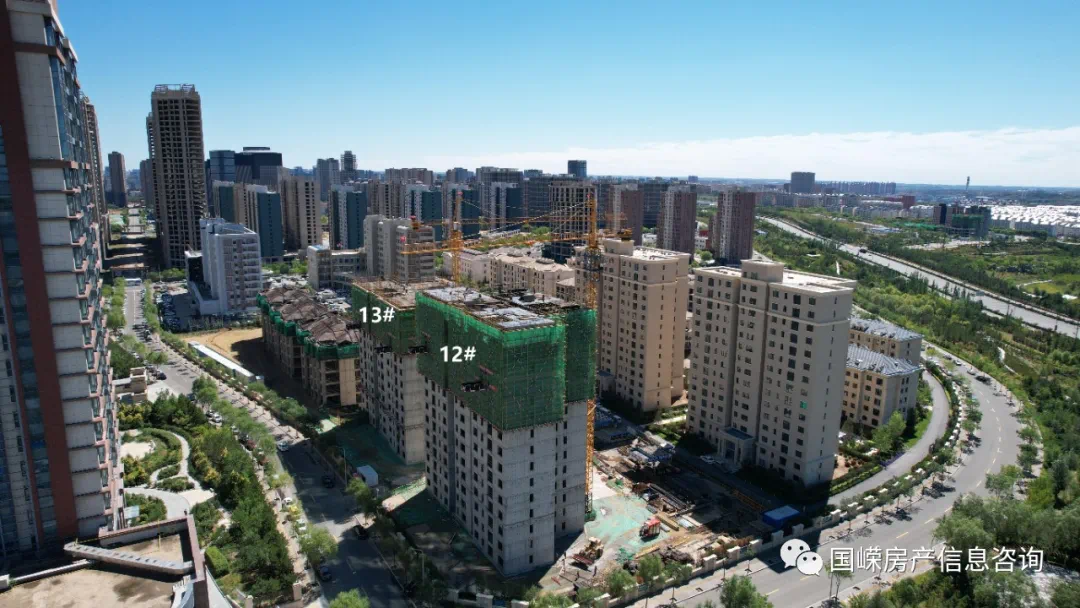

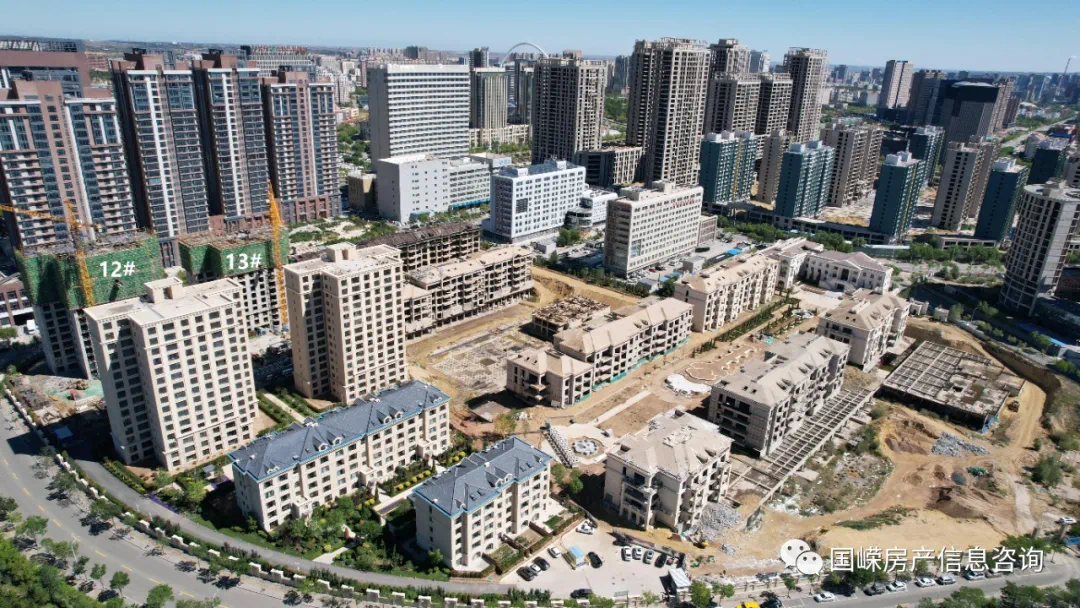

东胜区裕园新城项目,13#楼主体已完成13层,12#楼主体已封顶;
07
东胜区昊远 · 海派倾城
正南方向实景
正东方向实景
东南方向实景
工程进度

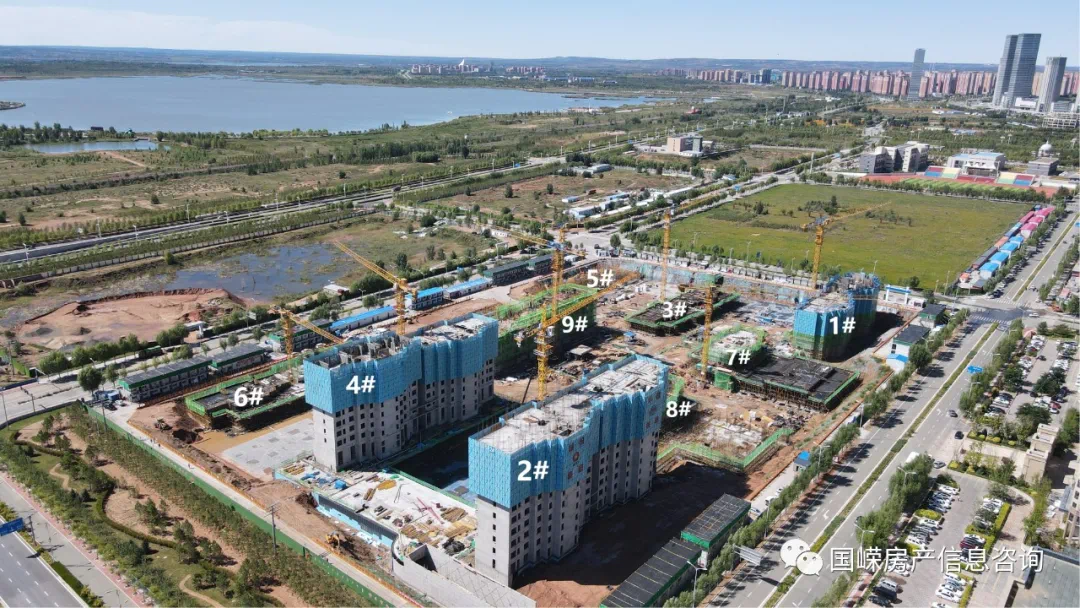

东胜区昊远海派倾城2#楼、3#楼、4、5#楼已取得商品房预售许可证,目前该项目监管楼栋主体已全部封顶;
08
东胜区金磐状元里项目
正东方向实景
正北方向实景
正南方向实景
工程进度

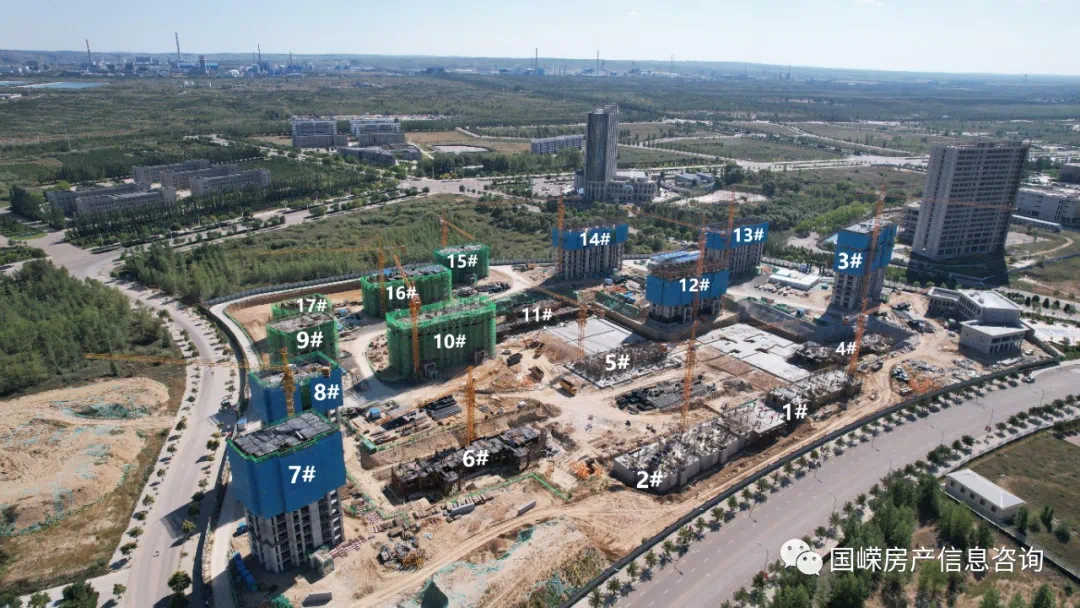

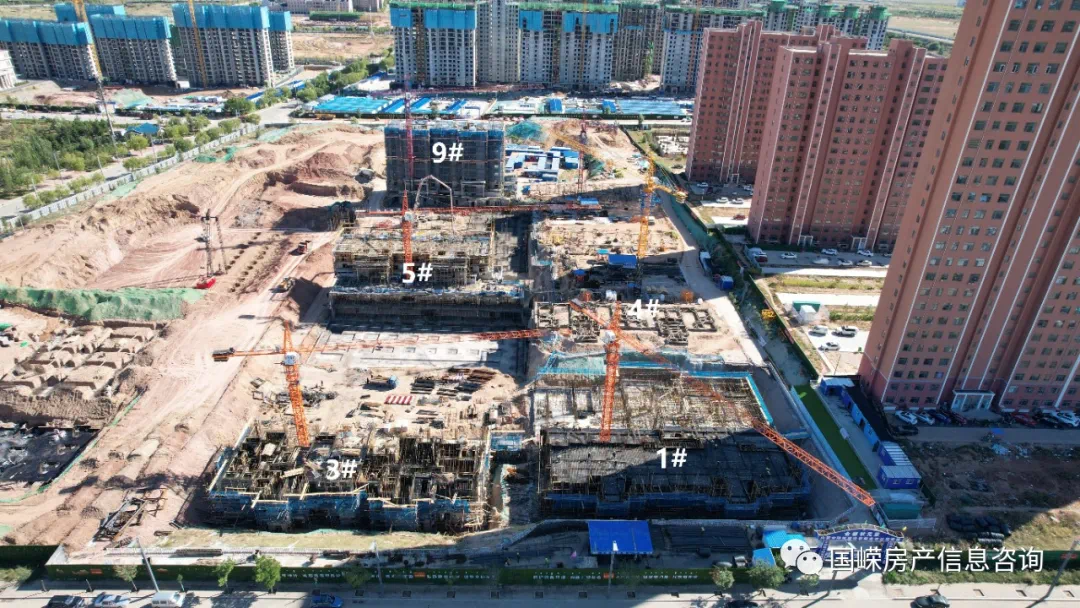

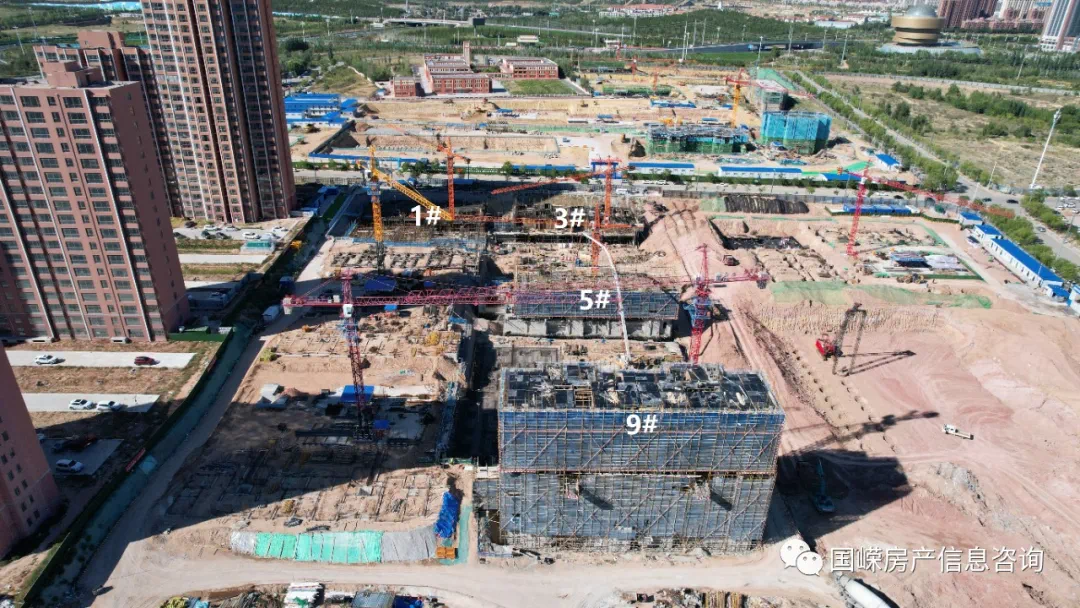

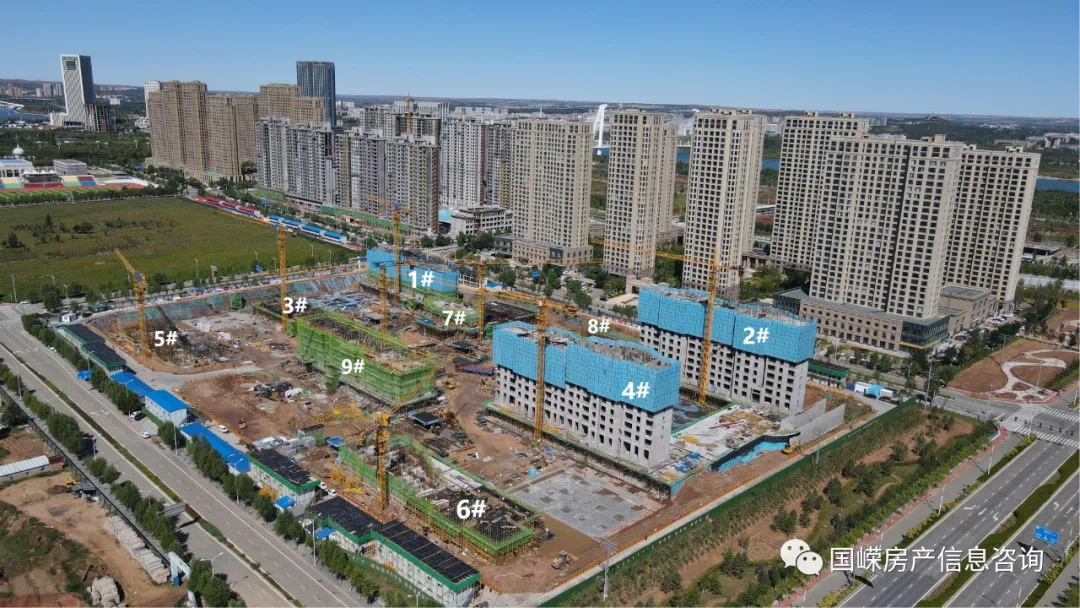

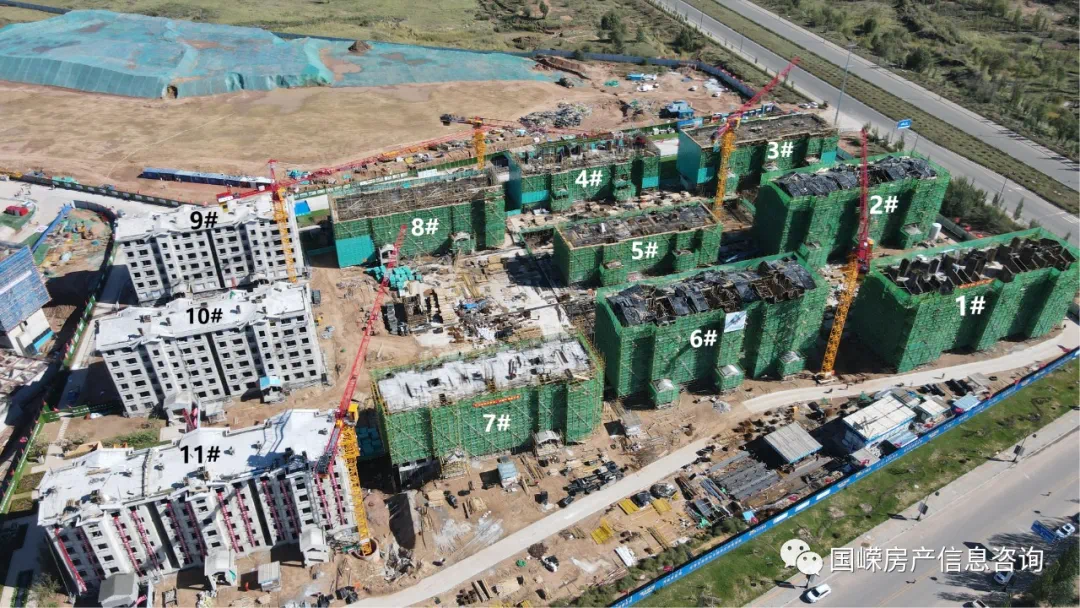

东胜区金磐状元里项目目前1#楼、3#楼、4#楼、6#楼、8#楼已施工至室内地坪标高以上(±0.000),5#楼主体已完成3层,9#楼主体已完成10层;
09
绿茵苑
正西方向实景
正南方向实景
正上方实景
工程进度

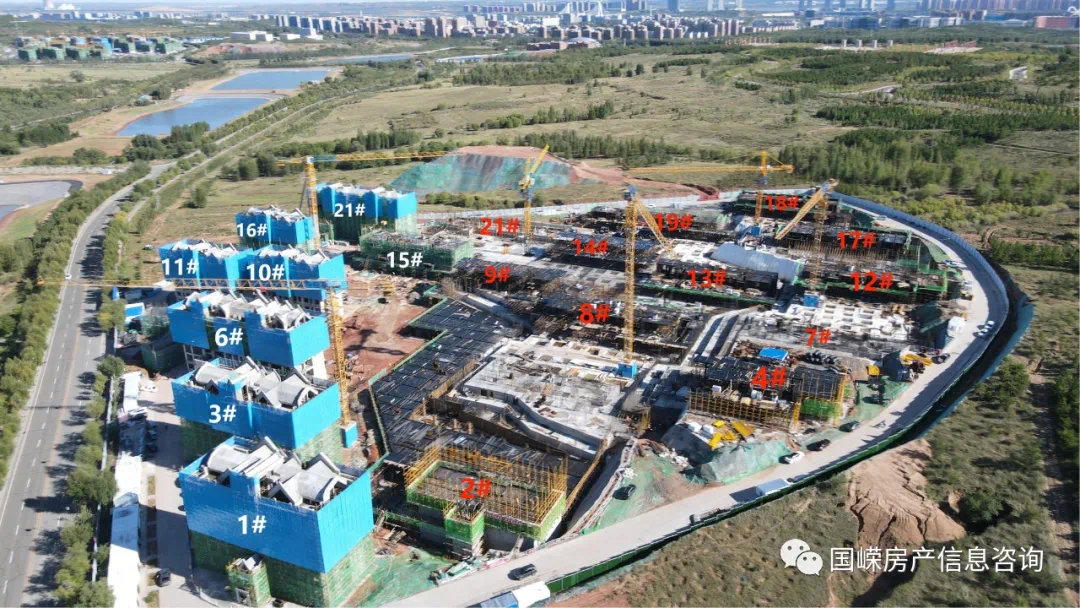

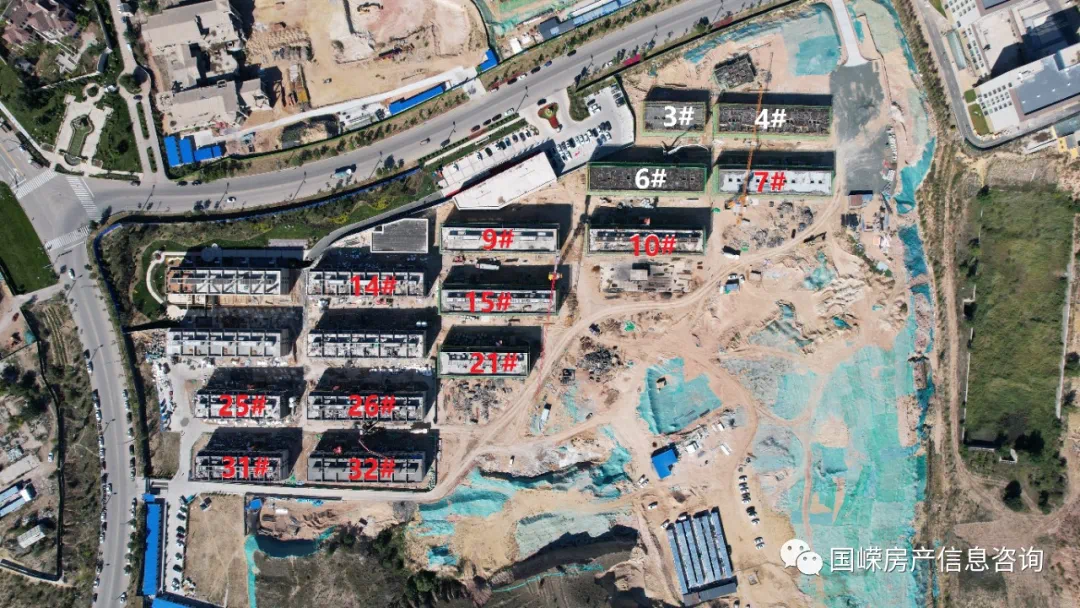

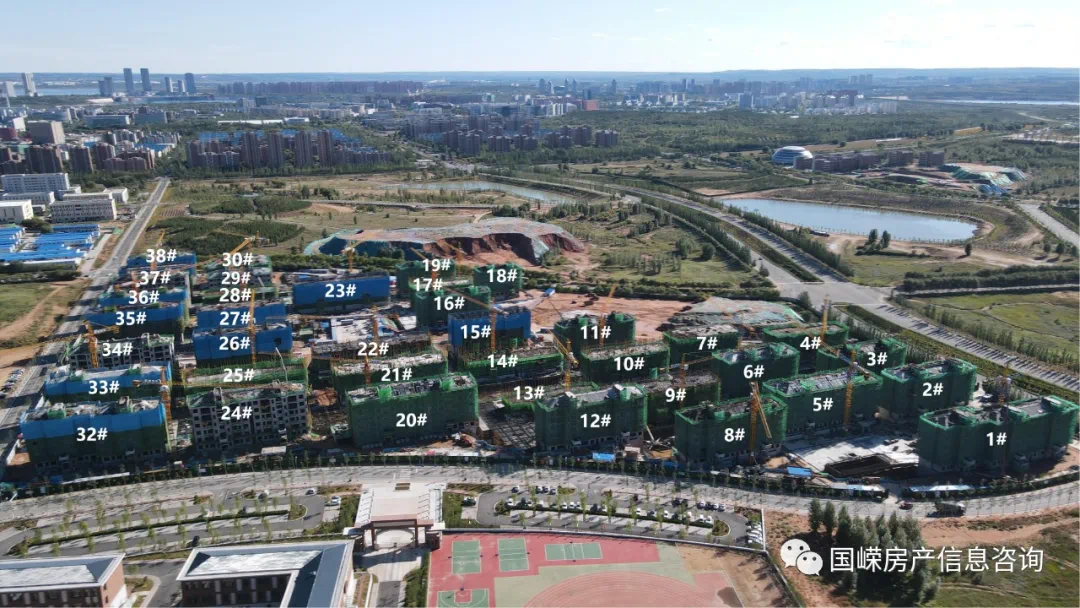

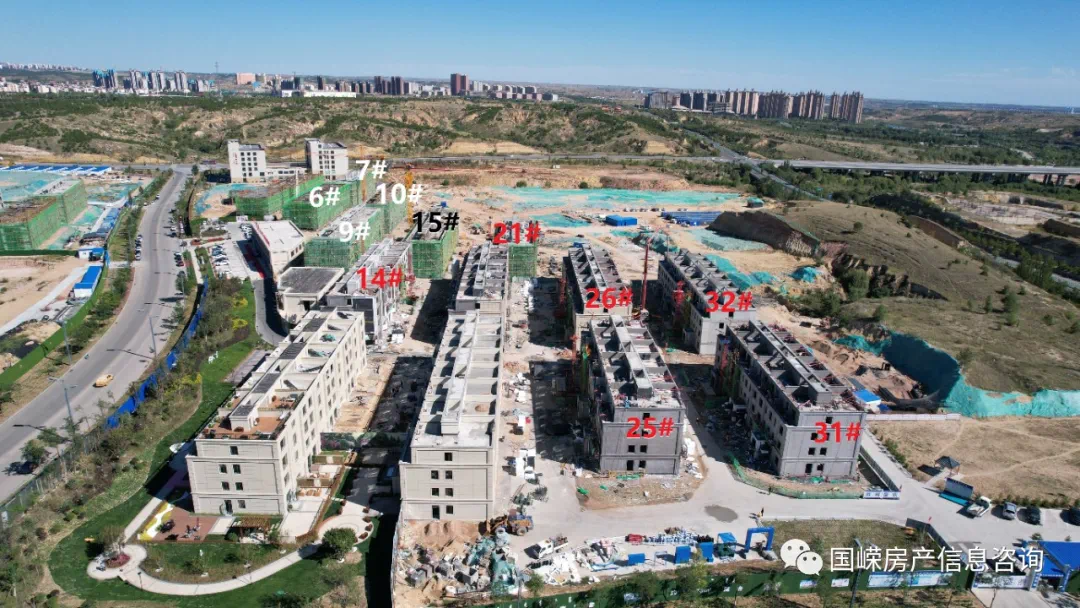

东胜区绿茵苑项目目前B6#、B7#、B9#、B10#、B14#、B15#、B21#、B25#、B26#、B31#、B32#楼主体已封顶,B14#、B25#正在进行外墙保温工程施工,B26#、B31#已完成外墙保温施工;
10
鑫通商住花园A区-书香院
西北方向实景
正西方向实景
西侧拍摄:正上方实景
工程进度

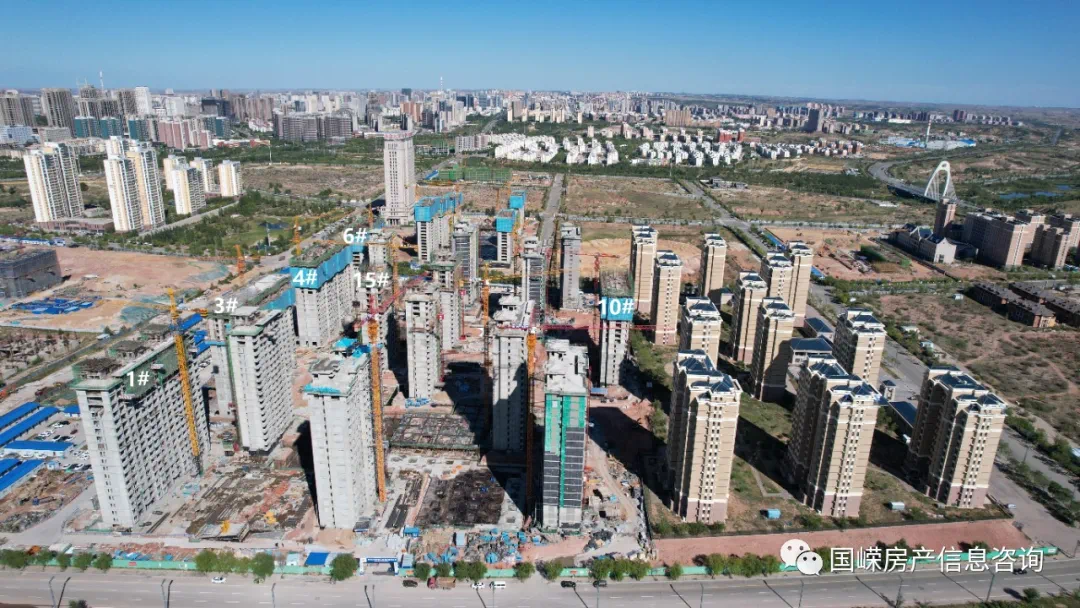

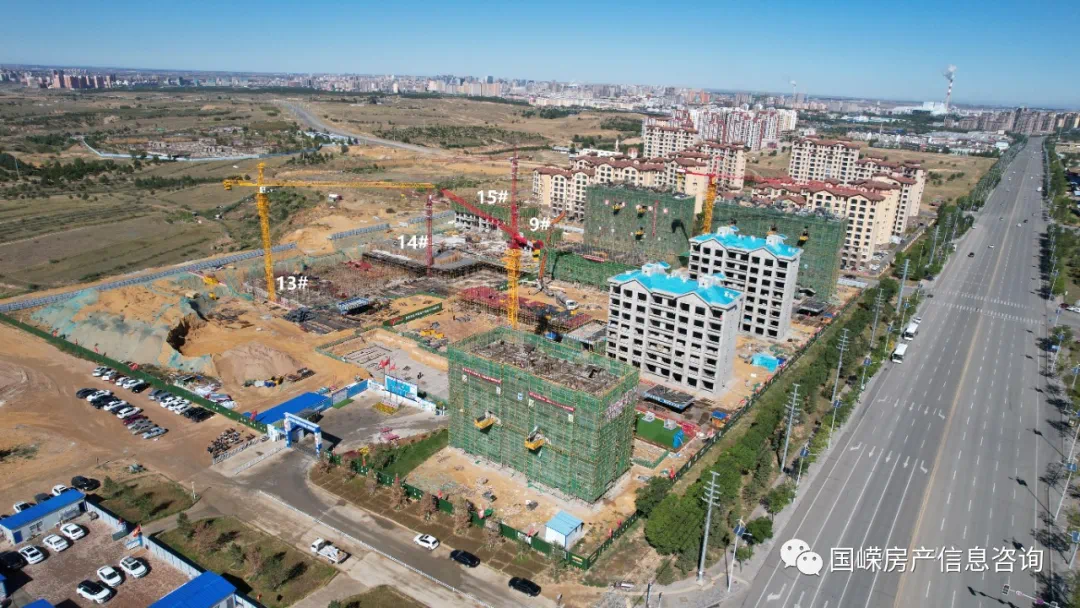

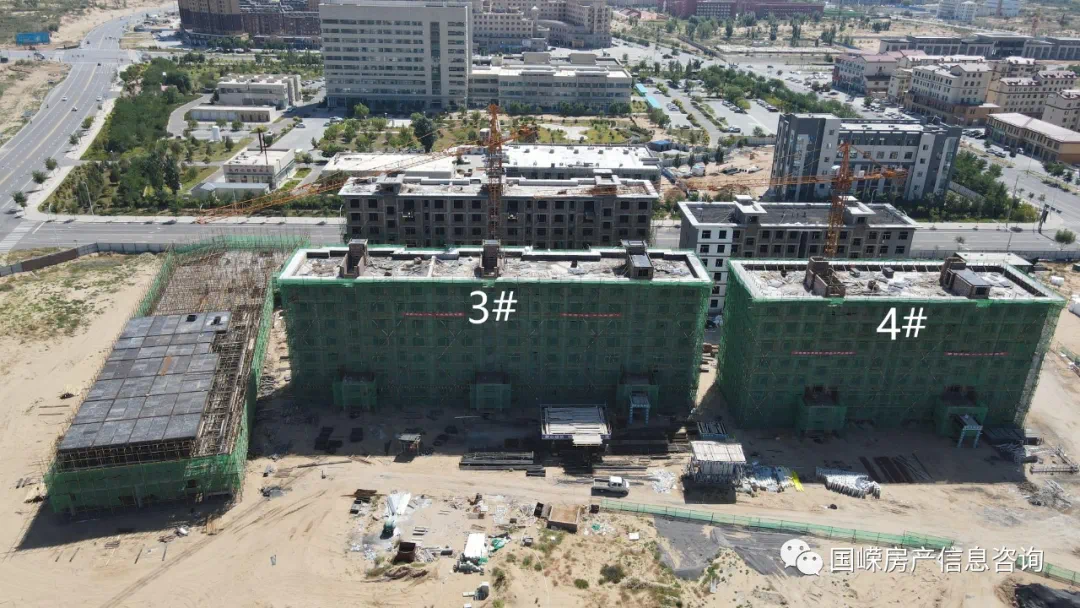

东胜区鑫通商住花园A区-书香院项目,3#、4#、6#、10#楼主体已完成17层,1#、15#楼主体已封顶;
11
东台华庭2号住宅小区
西南方向实景
东北方向实景
东南方向实景
工程进度

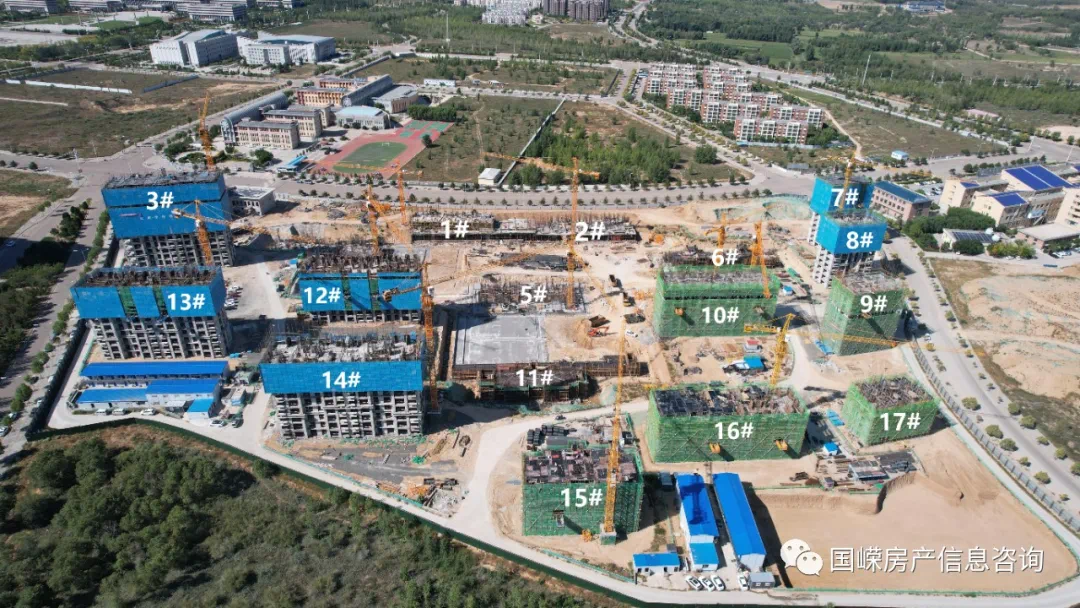

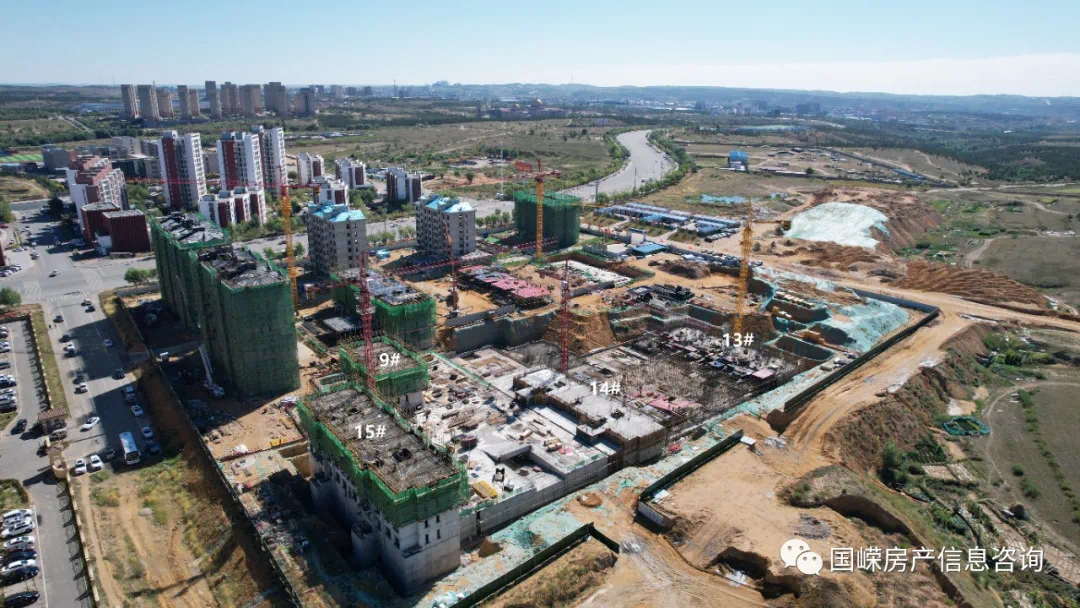

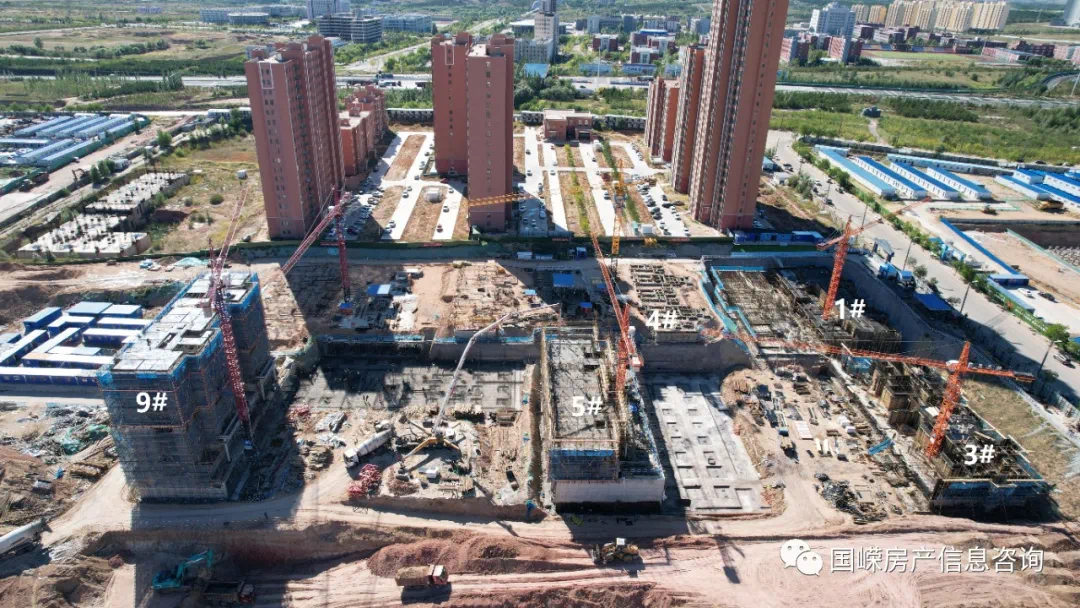

东胜区东台华庭2号住宅小区,目前13#、14#楼正在进行基础建设,9号楼主体已完成3层,15#楼主体已完成4层;
12
正南方向实景
东北方向实景
东南方向实景
工程进度

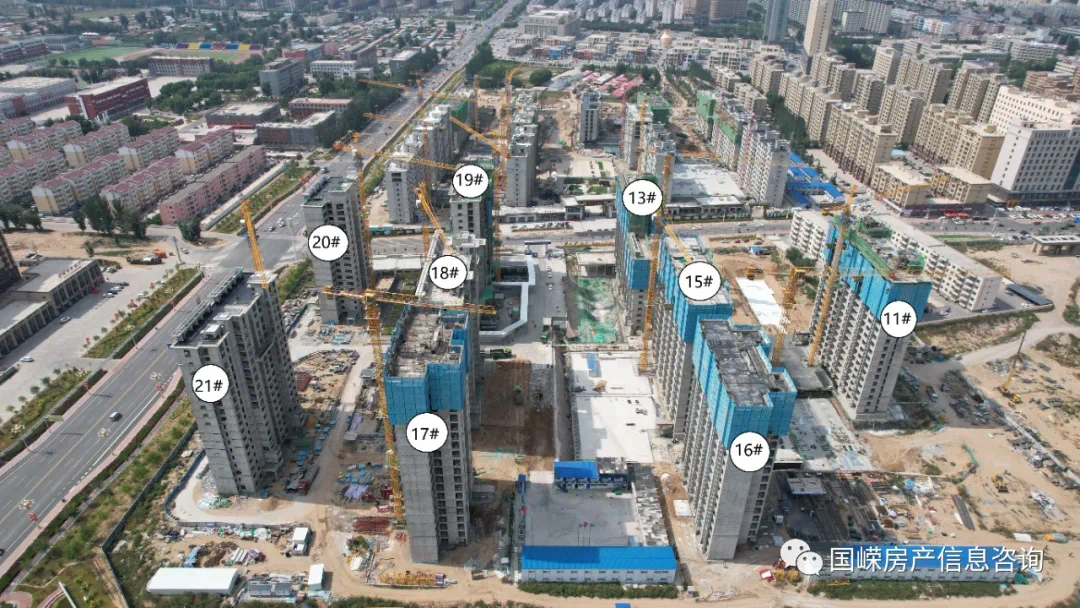

东胜区恒大名都项目20#、21#楼正在进行基础建设,23#楼主体已完成1层,24#、25#楼主体已完成2层,9#-16#、19#楼主体已完成15层,9#、17#楼主体已完成16层,18#楼主体已完成17层;
13
鄂尔多斯东方斓郡住宅小区
西南方向实景
西北方向实景
正上方实景
正上方实景
工程进度

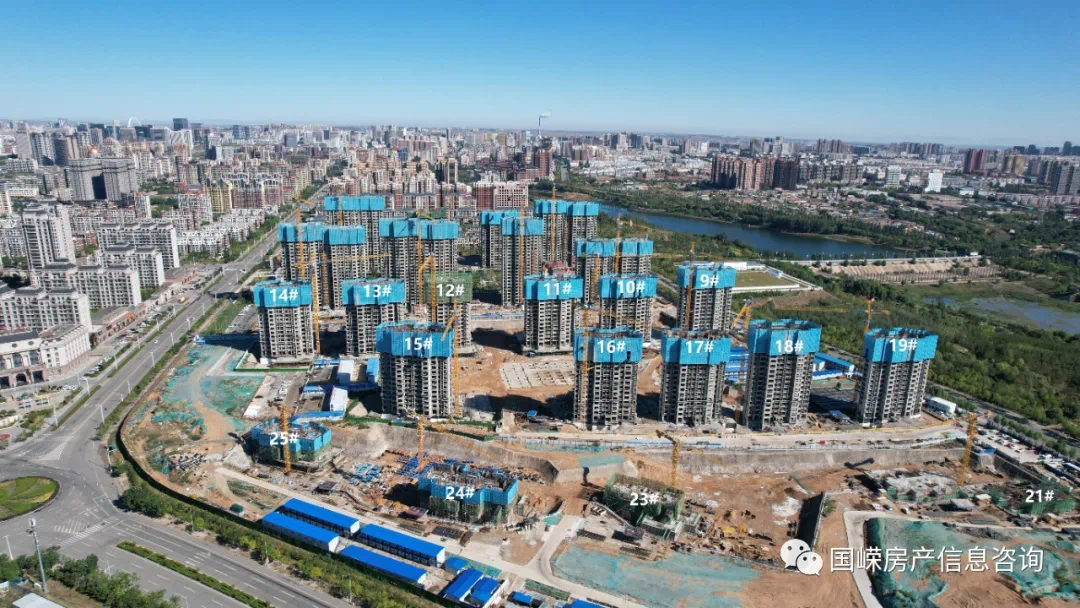

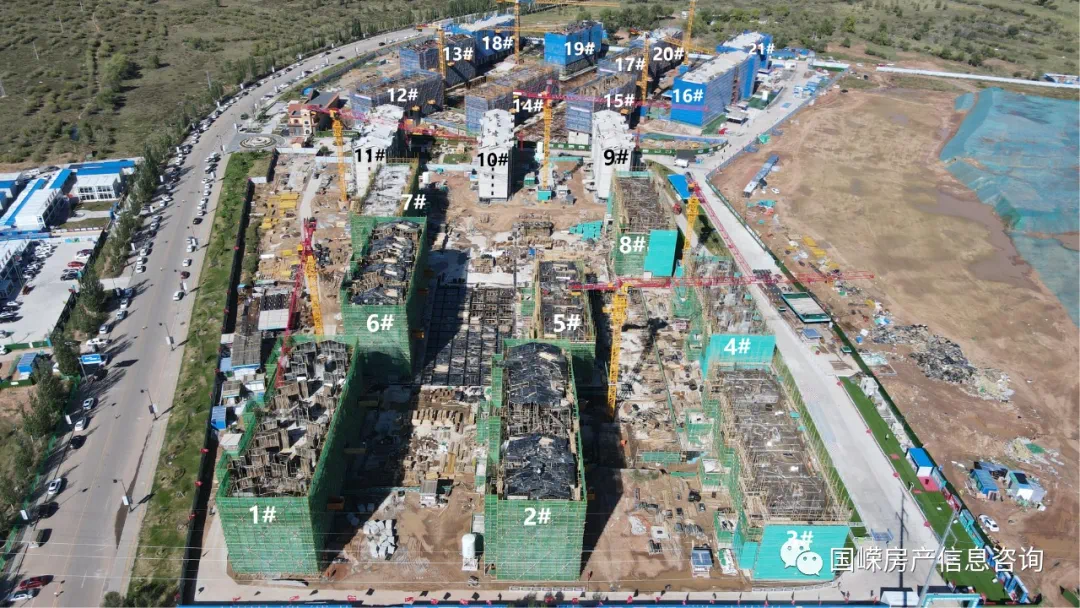

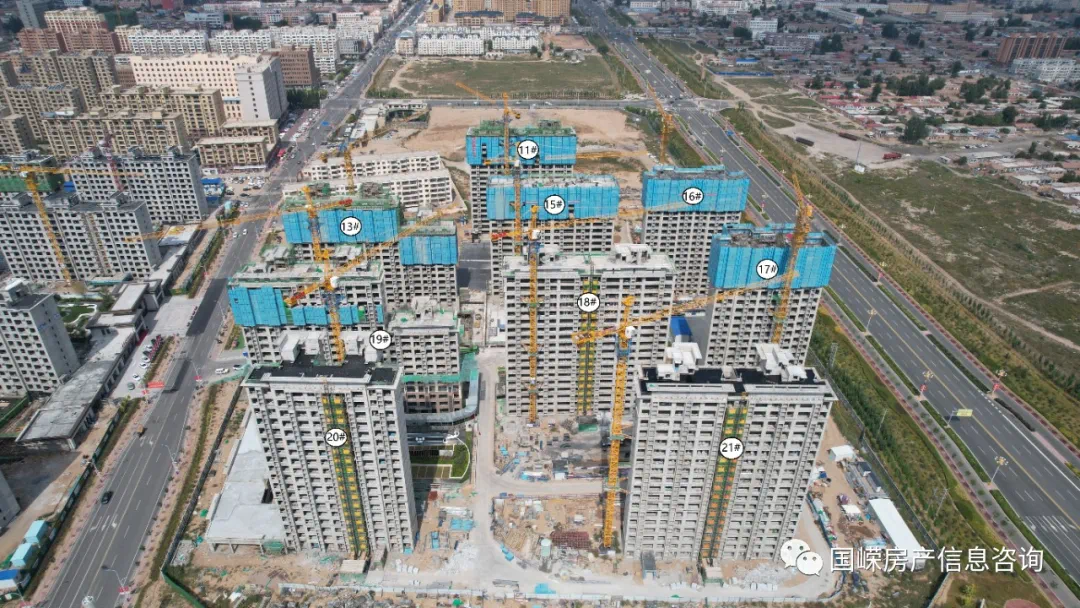

康巴什区东方斓郡住宅小区,目前5#楼主体已完成2层,12#楼主体已完成3层,7#、8#、14#楼主体已完成4层,1#、2#、6#、13#、15#、17#、19#楼主体已完成5层,9#、10#、11#、16#、18#、20#、21#楼主体已封顶;
14
康巴什惠新苑A座
东南方向实景
正北方向实景
正南方向实景
西侧拍摄:正上方实景
工程进度

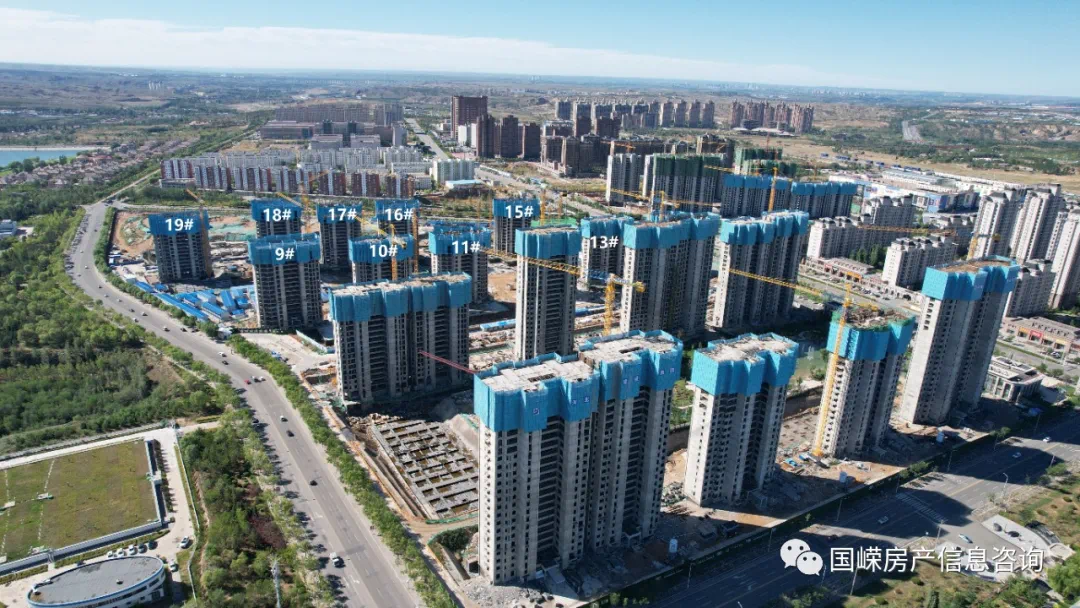

康巴什区惠新苑住宅小区A座,4#、5#、9#、10#楼主体已完成3层,2#、3#、6#楼主体已完成5层,1#、7#、8#、11#、12#、13#楼主体已封顶;
15
康巴什惠新苑B座
西南方向实景
西北方向实景
东南方向实景
工程进度

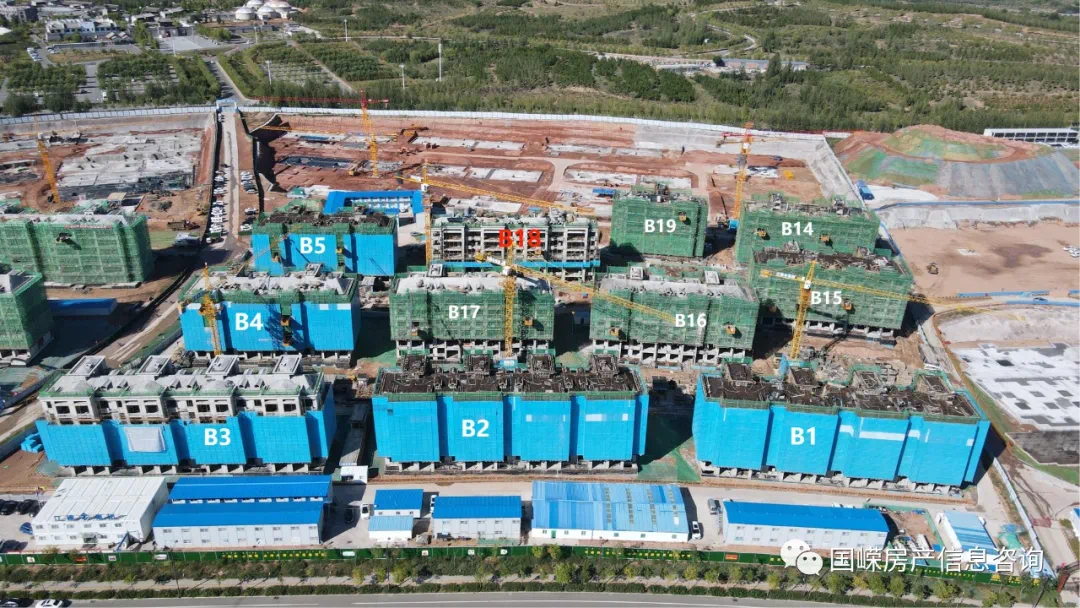

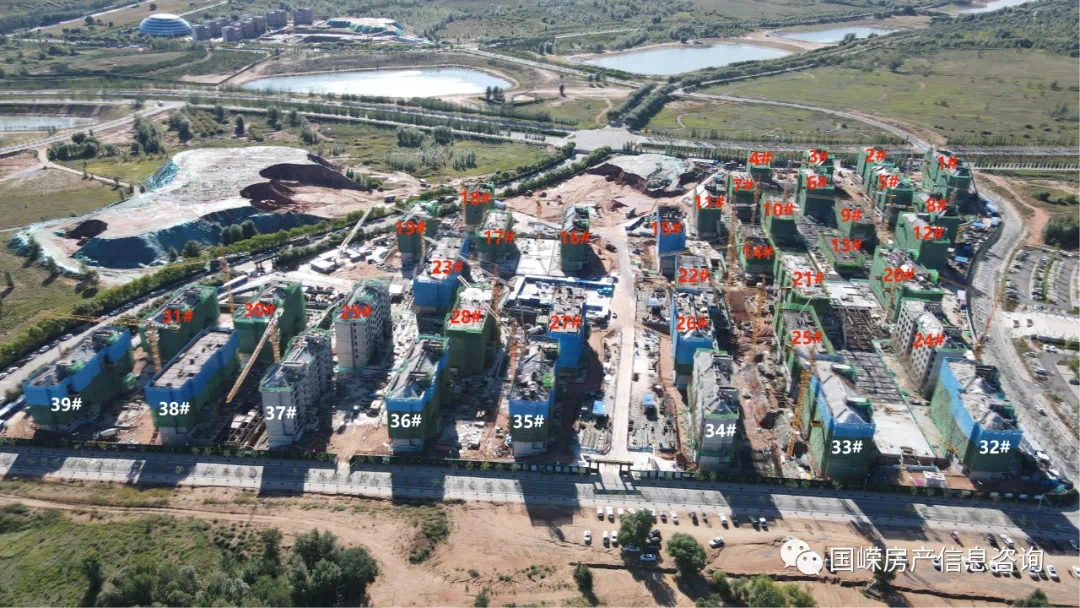

康巴什区惠新苑住宅小区B座,13#楼主体已完成1层,14#、22#楼主体已完成2层,9#、25#楼主体已完3层,7#、10#、17#、21#、23#主体已完4层,4#、15#、27#、38#楼主体已完成5层,1#-3#、5#、6#、8#、11#、12#、16#、18#-20#、24#、26#、28#-37#、39#楼主体已封顶;
16
观山悦住宅小区
正南方向实景
正南方向实景
西南方向实景
东南方向实景
工程进度

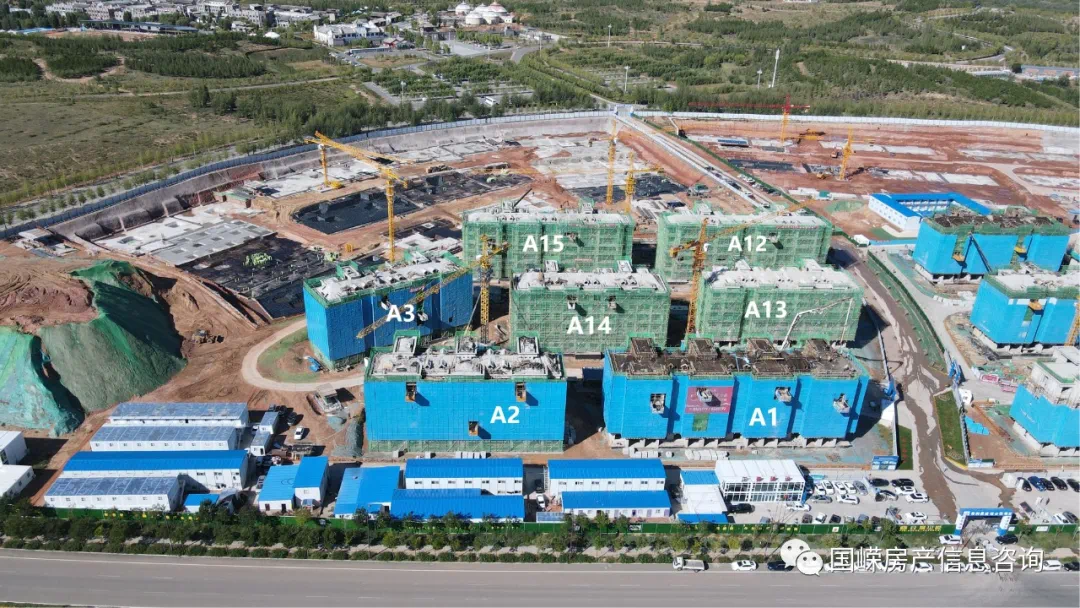

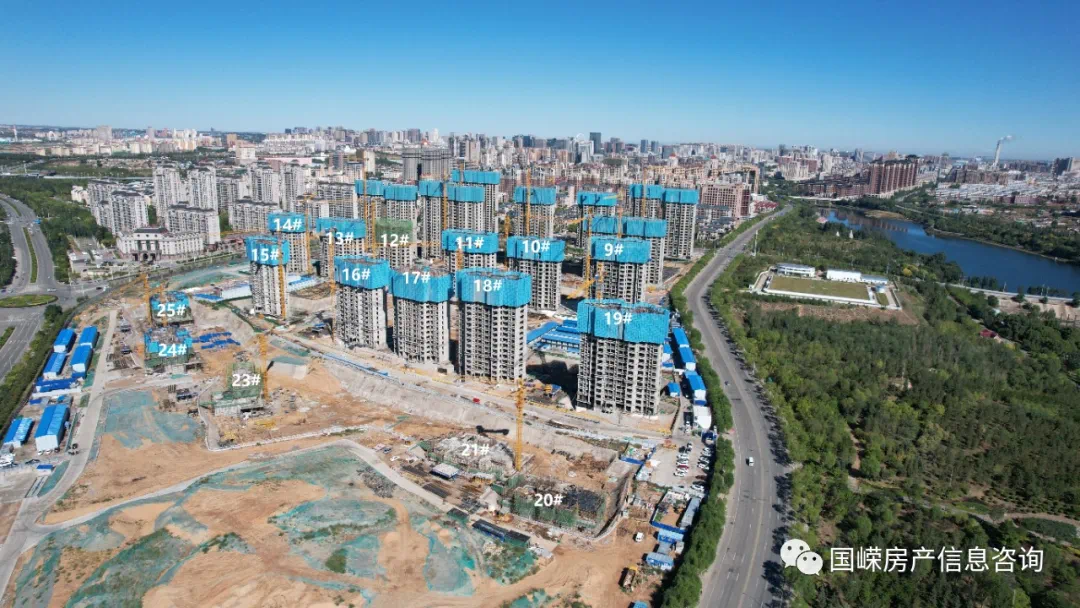

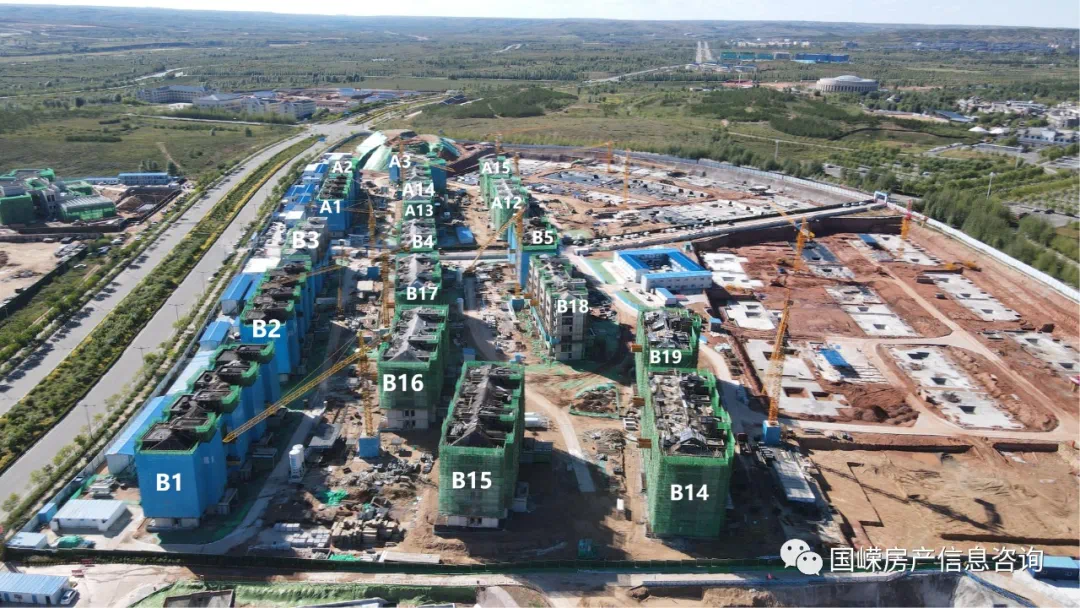

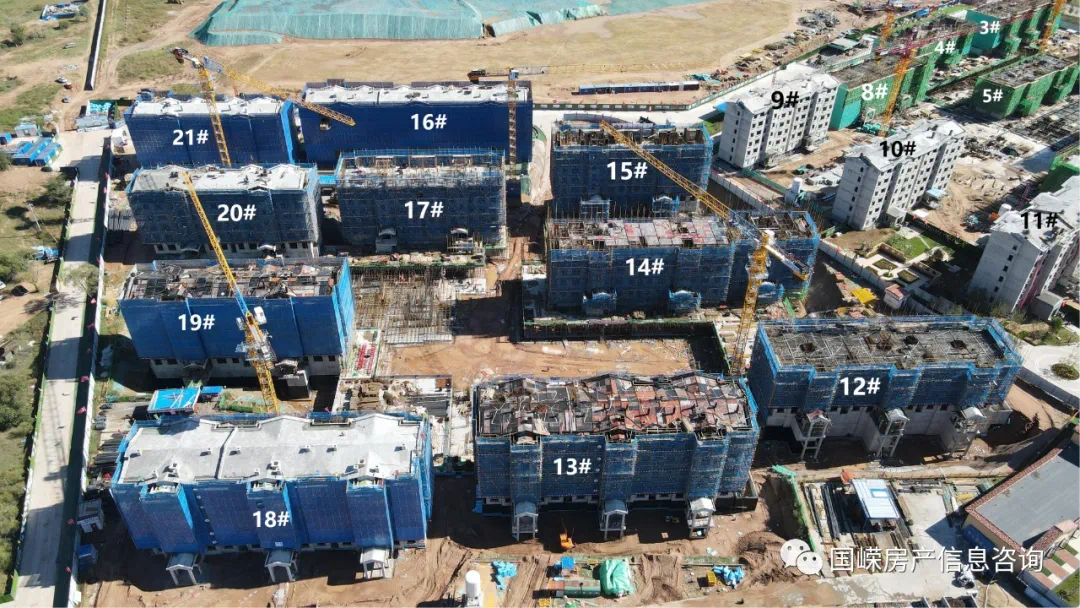

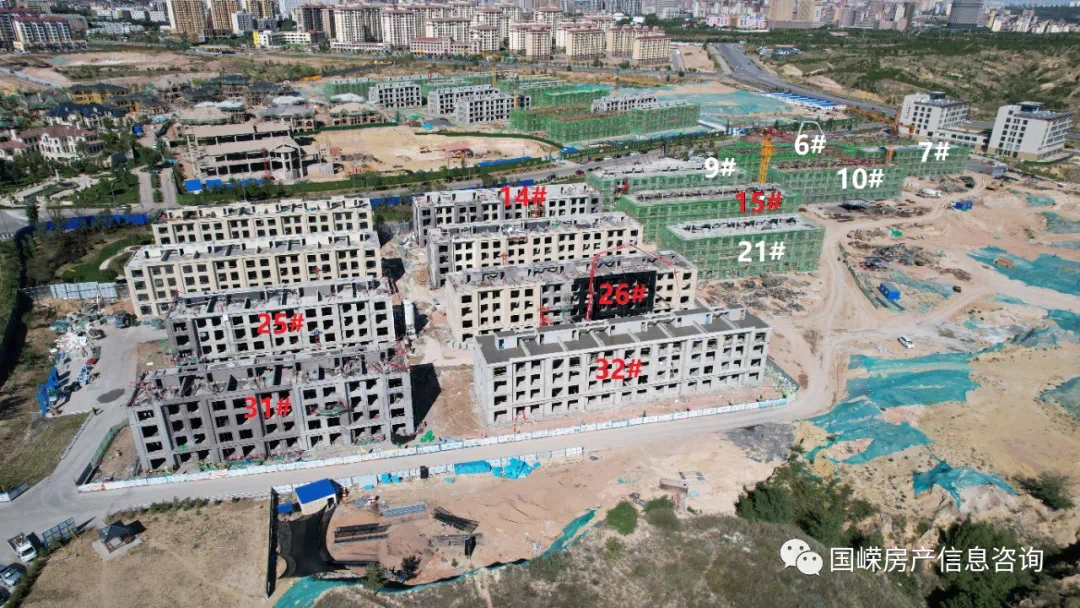

康巴什区观山悦住宅小区项目A4#、A7#、A8#、A11#、B6#-B9#、B10#-B13#、B20#-B23#楼正在进行基础建设,A1#-A3#楼、A12#-A15#楼、B1#-B5#楼、B14#-B19#楼主体已封顶,正在进行二次结构施工;
17
丰晟 · 熙湖明珠
正东方向实景
东南方向实景
西南方向实景
工程进度

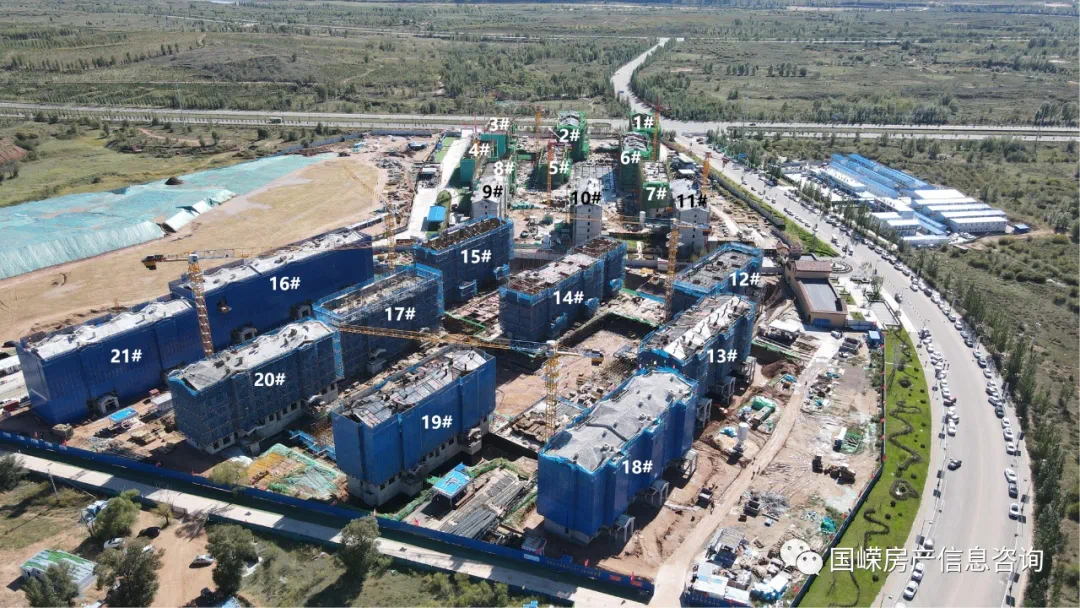

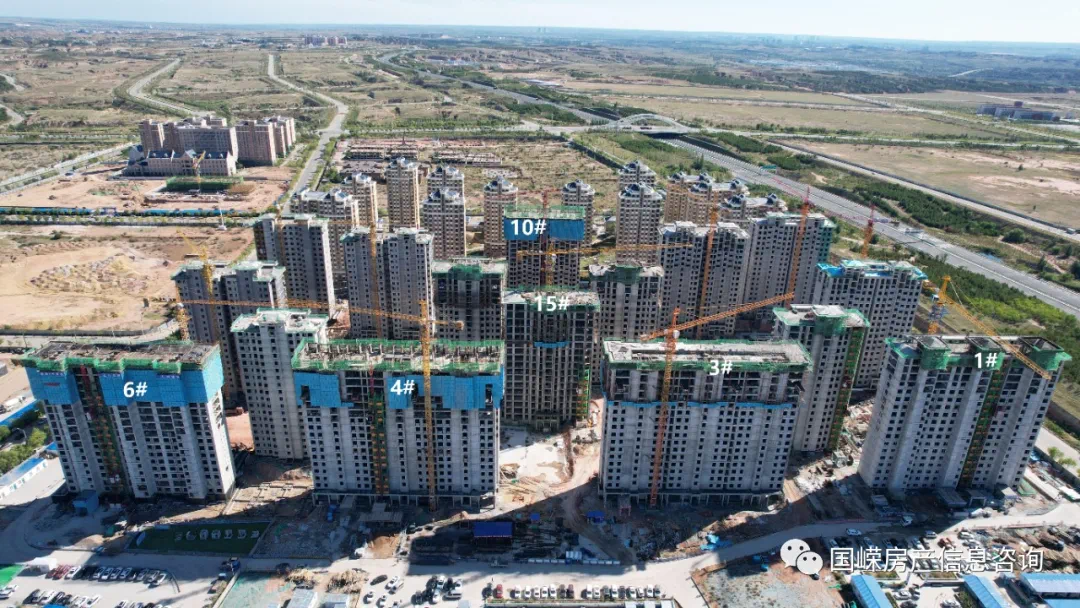

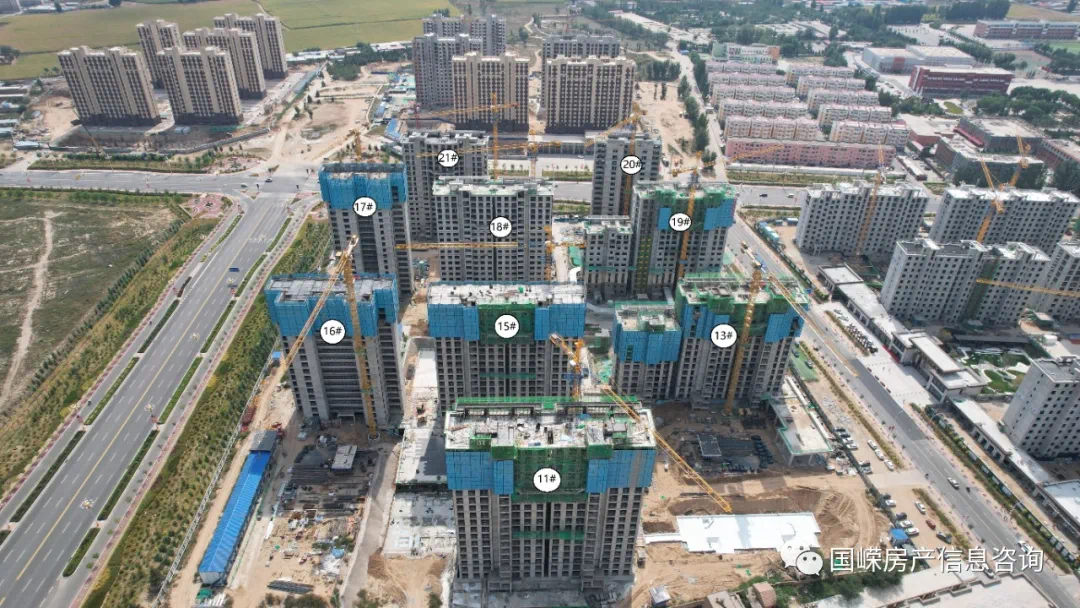

康巴什区熙湖明珠项目,4#、5#、7#-9#、12#-14#、17#-20#楼正在进行基础建设,2#-15#楼主体已完成1层,1#、3#、6#、10#、11#、16#、21#楼主体已封顶,其中6#、10#、11#、16#楼正在进行二次结构;
18
康城名苑
东南方向实景
正南方向实景
正北方向实景
工程进度
康巴什区康城名苑项目,9#楼主体已完成3层,6#、8#楼主体已完成5层,4#、5#、10#楼主体已完成6层,1#、7#、11#楼主体已完成7层,12#楼主体已完成8层,2#、3#、楼主体已完成9层;
