东胜区政府代建中心工程进度播报(第十八期)

鄂尔多斯资讯 2021-09-03 17:08:25
用手机看
扫描到手机,新闻随时看

扫一扫,用手机看文章
更加方便分享给朋友

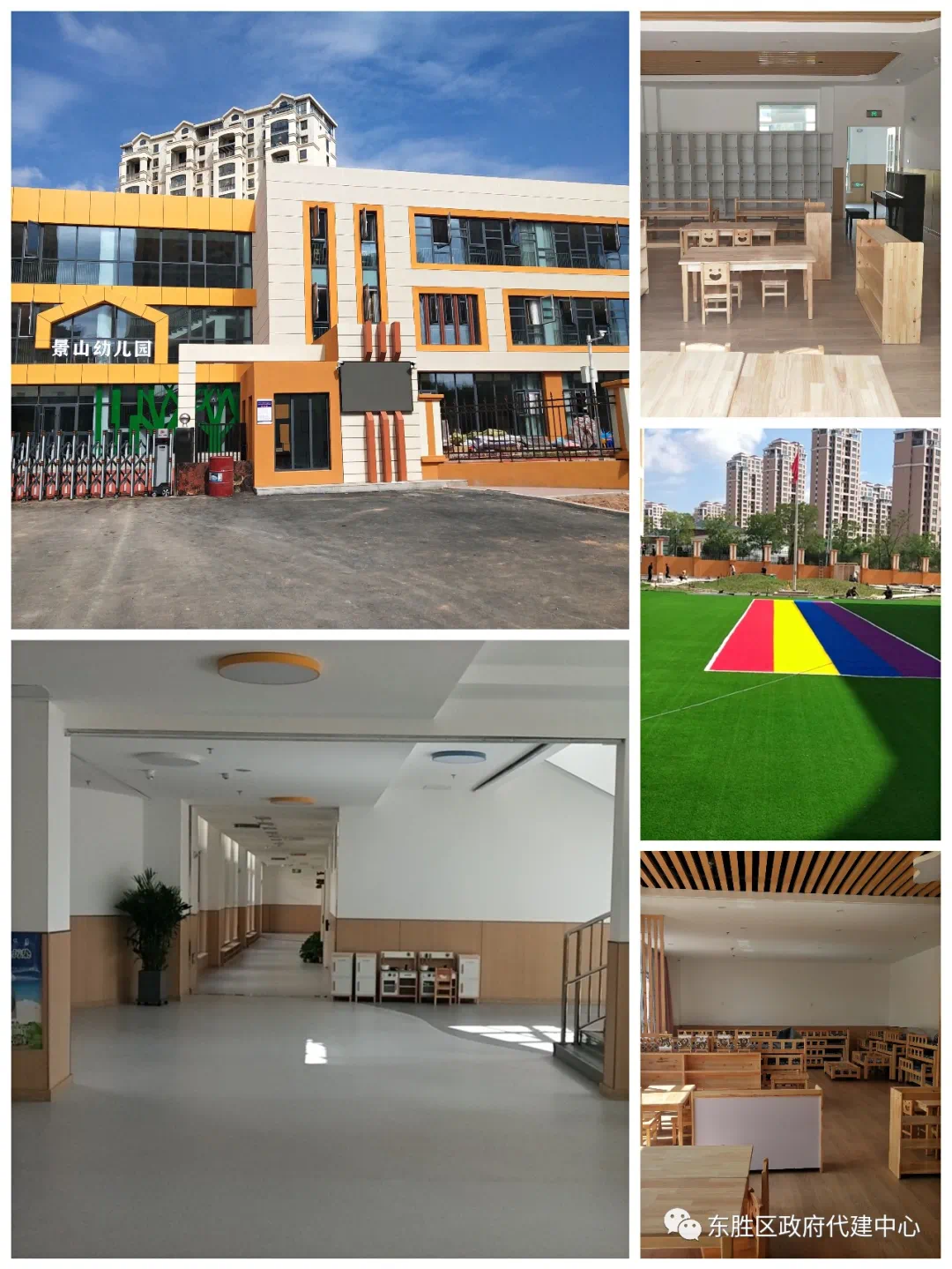

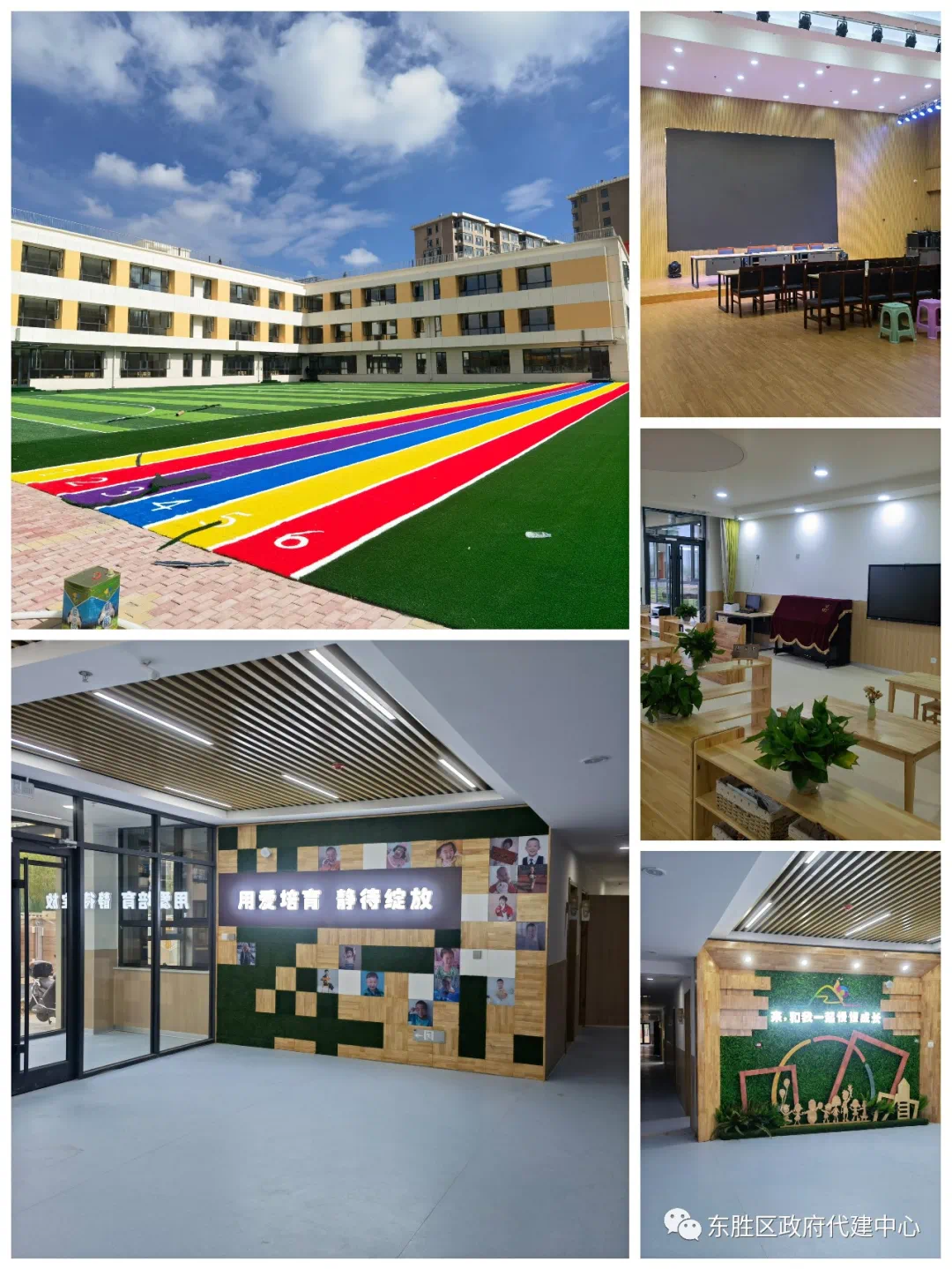

一、东胜区景山幼儿园项目:1、室内装修全部完工。2、室外正在进行消防通道路面硬化,其余基本完工。 二、东胜区安达幼儿园项目:正在进行设备调试,该项目基本完工。 三、东胜区东联中学项目:该项目已完工。 四、东胜区满世中学项目:1、实验楼外墙工程完成80%,内墙抹灰完成。2、教学楼二次结构施工和屋面工

一、东胜区景山幼儿园项目:1、室内装修全部完工。2、室外正在进行消防通道路面硬化,其余基本完工。

二、东胜区安达幼儿园项目:正在进行设备调试,该项目基本完工。

三、东胜区东联中学项目:该项目已完工。

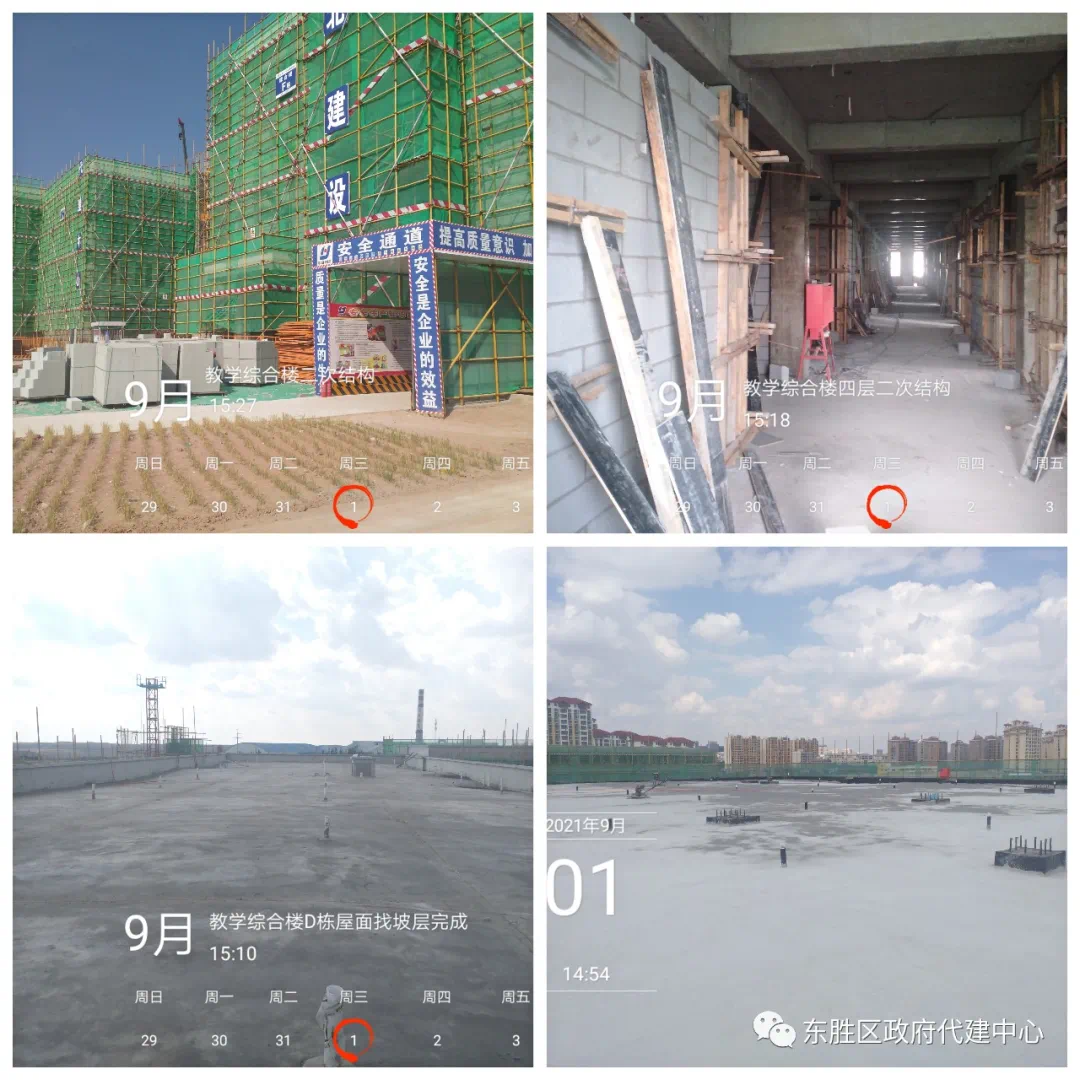

四、东胜区满世中学项目:1、实验楼外墙工程完成80%,内墙抹灰完成。2、教学楼二次结构施工和屋面工程均已完成。3、体育馆三层主体结构完成,看台正负零以下基础结构完成96%。该项目已完成总工程量的61%。

五、东胜区万正小学扩建项目1、1-7/A-D轴首层混凝土浇筑完成,二层支撑体系、梁、柱模板支设完成,梁柱钢筋绑扎完成。2、1-7/E-L轴+7.75m处模板支设完成,钢筋绑扎完成。3、8-11轴±0.00以下混凝土浇筑完成,首层模板支设及柱钢筋绑扎正在进行中。

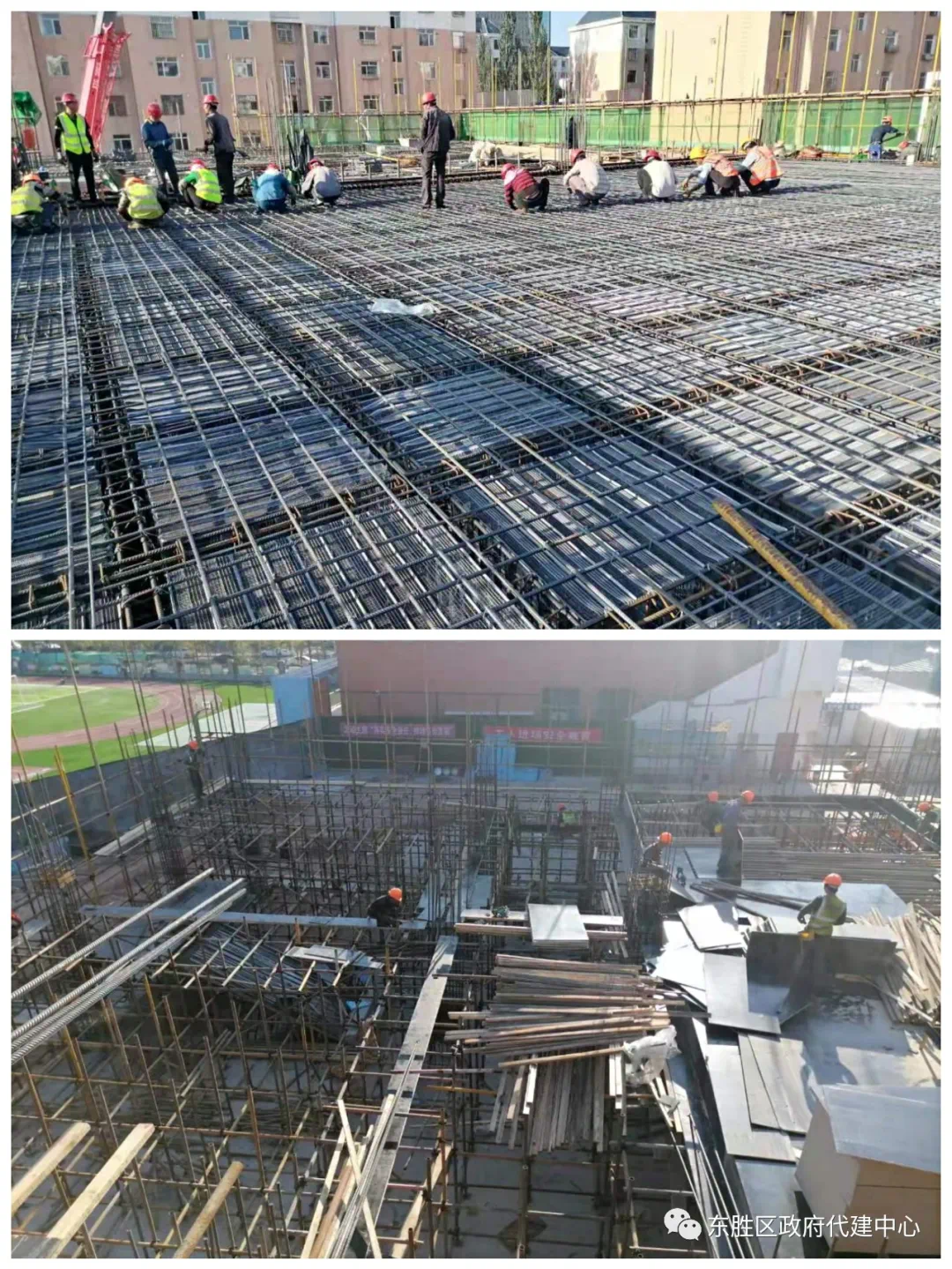

六、东胜区第三十小学项目:1、体育楼屋面防水保护层完成,二层二次结构完成60%。2、教学综合楼F栋屋面防水完成,D栋屋面找坡层完成,二次结构完成70%。

七、东胜区第十五中学项目:1、教学楼13-18轴五层封顶。2、教学楼5-12轴四层封顶。3、实验楼五层梁板模板支设。

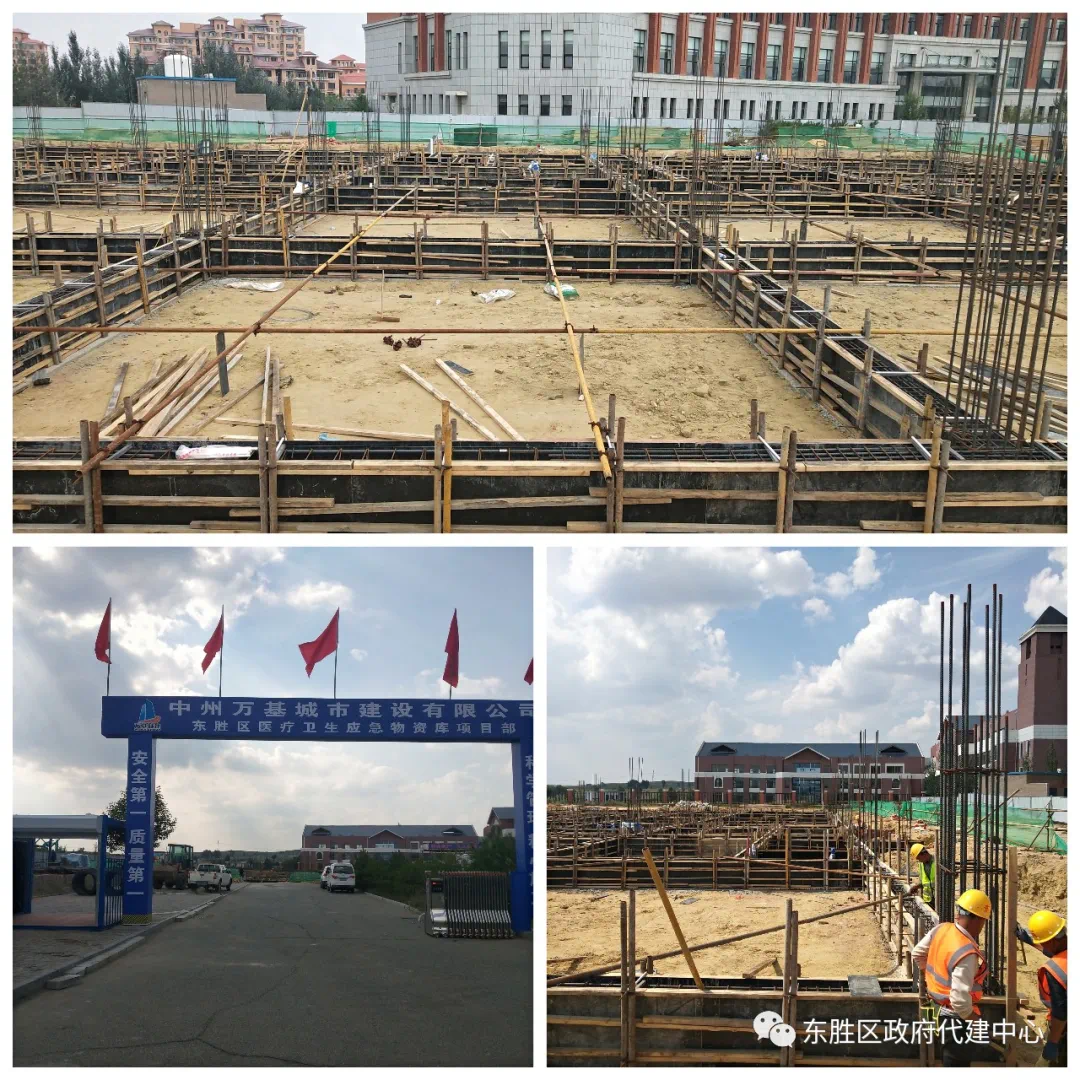

八、医疗卫生应急物资库项目:1、回填夯实-0.8米。2、地梁钢筋绑扎及合模均完成。

九、赛罕塔拉幼儿园项目:1、桩基破桩及桩头清理完成。2、基础垫层及砖胎模施工均已完成。3、钢筋加工场安全防护棚及生活区围挡全部完成。

十、第三十七小学项目:1、1、3、5号楼桩基全部完成,正在清理桩头。2、2号楼的一层顶板混凝土浇筑完成40%。3、4号楼钢筋混凝土独立基础全部浇筑完成。4、围墙钢筋混凝土独立基础及地基梁混凝土浇筑完成40%。
