截止8月中旬,鄂尔多斯市“预售资金监管”项目已批复13个小区(此处将惠新苑A/B区汇总为一个小区)。 这13个小区分别是: 东胜 ① 恒大名都二期 ② 鑫通城·书香院 ③ 东台华庭2号 ④ 三江尊园 ⑤ 移动家园A区-金磐·状元里 康巴什 ① 观山悦 ② 东方斓郡 ③ 惠新苑A、B区 ④ 熙湖明珠

截止8月中旬,鄂尔多斯市“预售资金监管”项目已批复13个小区(此处将惠新苑A/B区汇总为一个小区)。

这13个小区分别是:

东胜

① 恒大名都二期

② 鑫通城·书香院

③ 东台华庭2号

三江尊园

⑤ 移动家园A区-金磐·状元里

康巴什

① 观山悦

东方斓郡

③ 惠新苑A、B区

④ 熙湖明珠

⑤ 康城名苑

伊旗

瑜瑾园

 准旗

亿成·学府华庭

乌审旗

云玺世家

已监管项目8月楼盘施工进度航拍

鄂尔多斯市已监管项目8月楼盘施工进度航拍

1

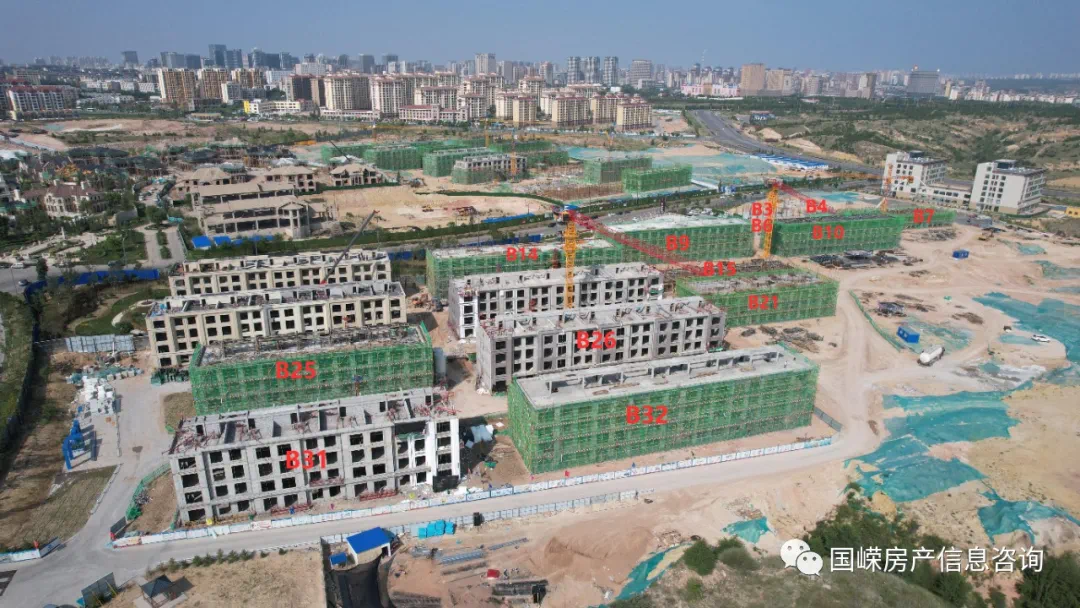

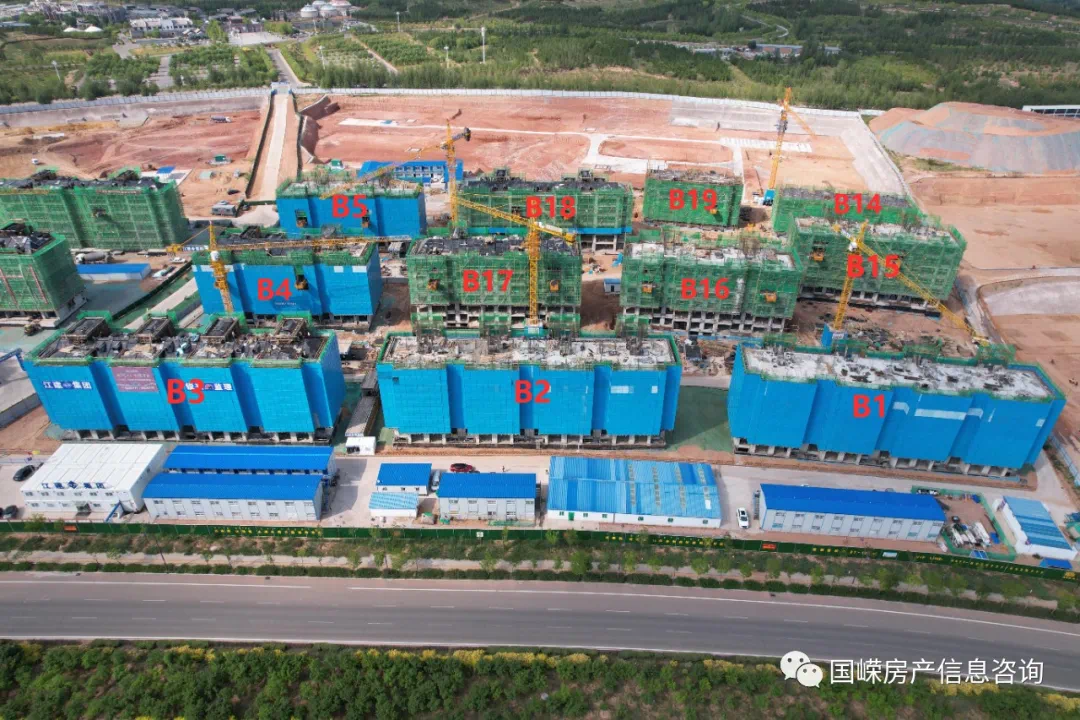

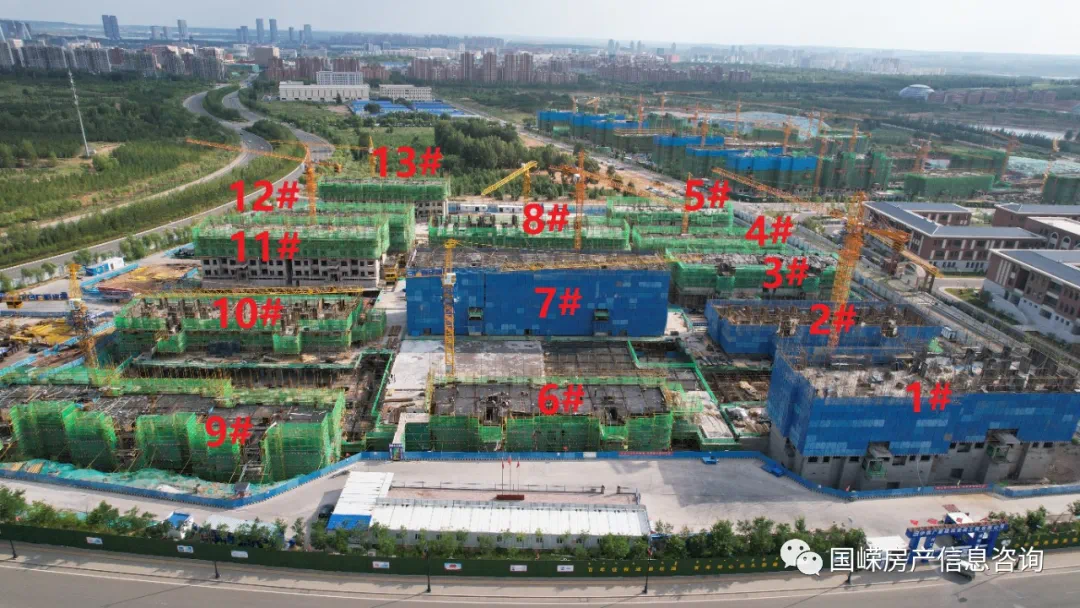

康巴什-康城名苑

东南方向实景

正南方向实景

正北方向实景

工程进度

康巴什康城名苑项目,目前9#楼已完成正负零,6#楼主体已完成1层,10#楼主体已完成2层,1#、4#、5#、8#、11#楼主体已完成3层,2#、7#、12#楼主体已完成4层,3#楼主体已完成5层;

2

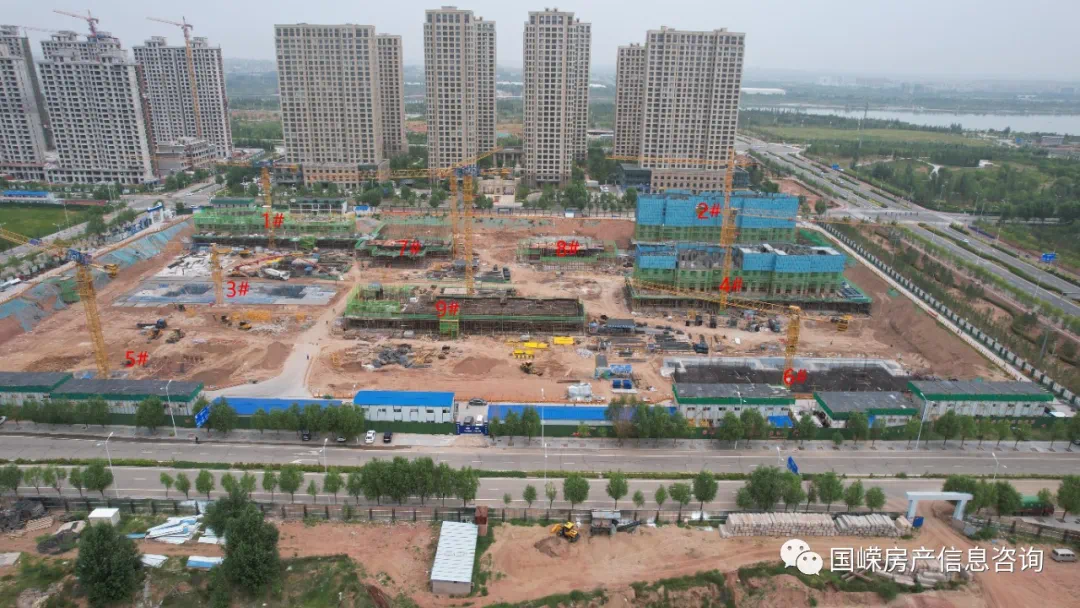

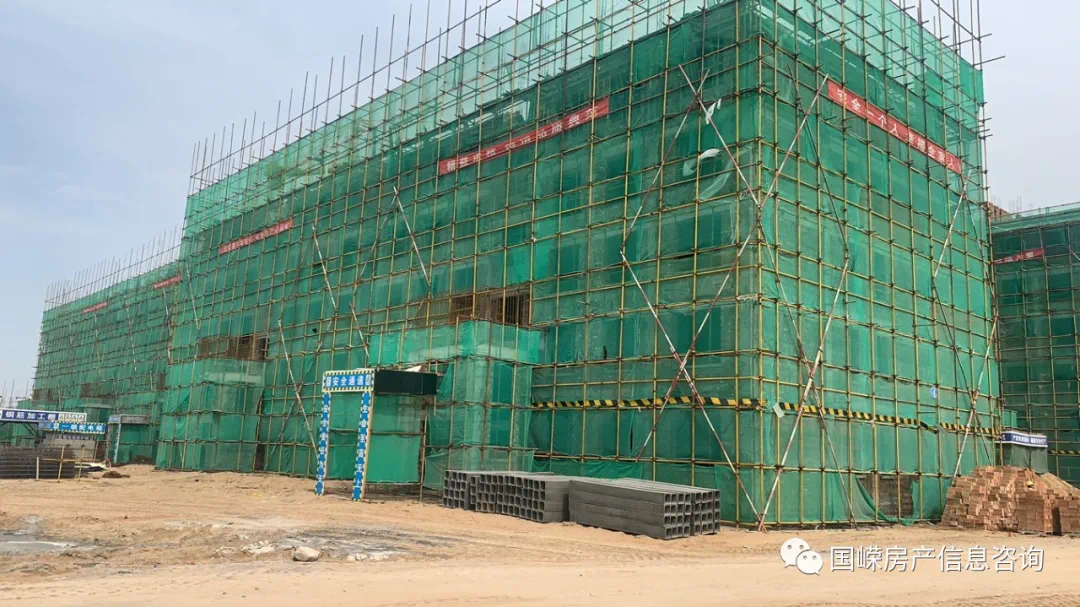

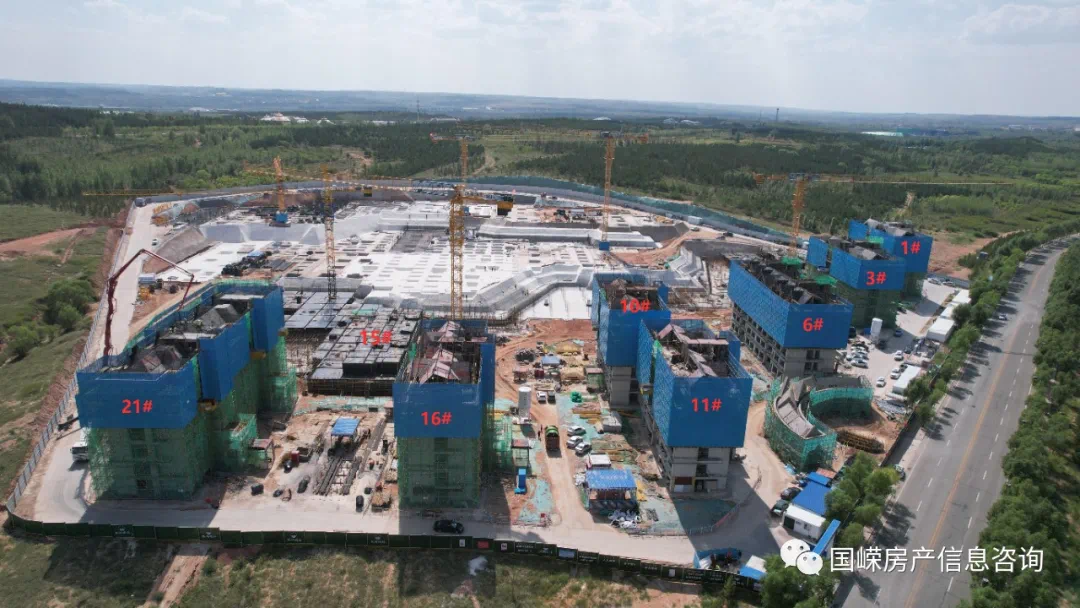

准格尔旗-亿成学府华庭

正西方向实景

正南方向实景

西北方向实景

工程进度

准格尔旗亿成学府华庭项目,通过资金监管方式已取得预售证。并于8月21日首次开盘,目前15#、16#楼主体已完成1层,10#楼主体已完成2层,12#楼主体已完成3层,14#楼主体已完成4层,9#楼主体已完成5层,8#、13#楼主体已完成6层,7#楼主体已完7层,3#楼主体已完成9层,其余楼栋正在进行基础建设;

3

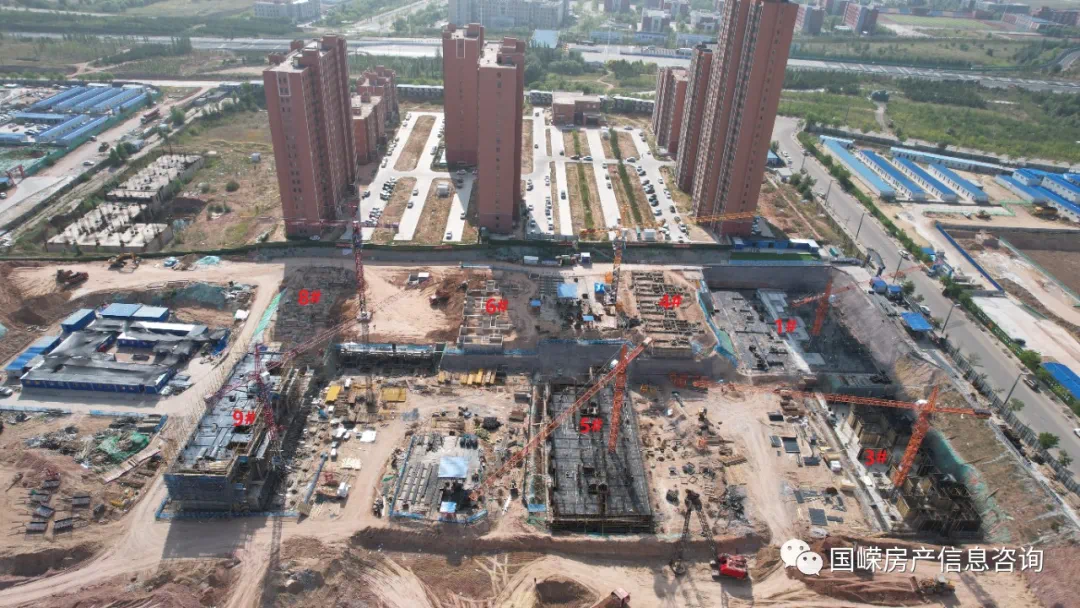

乌审旗-云玺世家商住小区

4#西北方向实景

3#正北方向实景

工程进度

乌审旗云玺世家商住小区项目3#、4#楼已进行预售资金监管,目前3#、4#楼主体已完成5层;

4

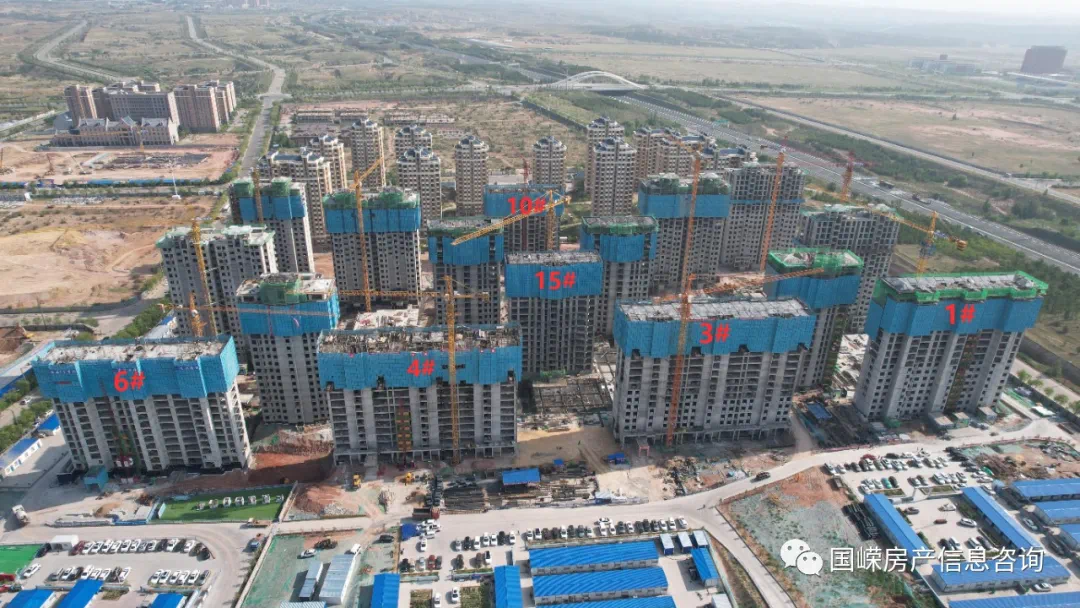

伊金霍洛旗-瑜瑾园住宅小区

正南方向实景

东北方向实景

东南方向实景

工程进度

伊金霍洛旗瑜瑾园住宅小区项目1#、2#、4#楼进行预售资金监管,目前1#楼已施工室内地坪标高以上(±0.000),4号楼主体已完成2层,2#楼主体已完成5层;

5

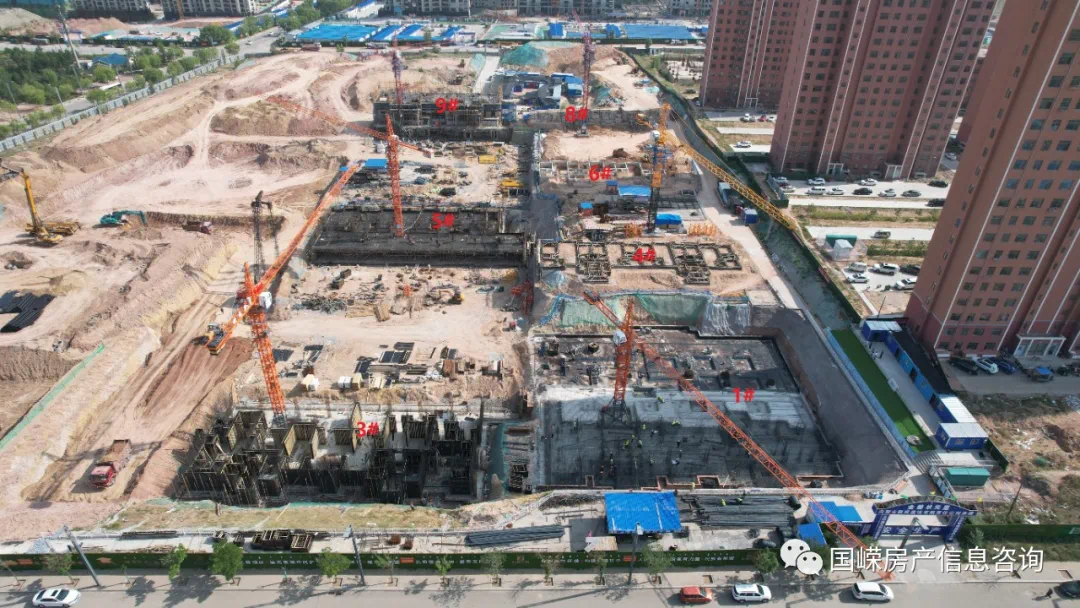

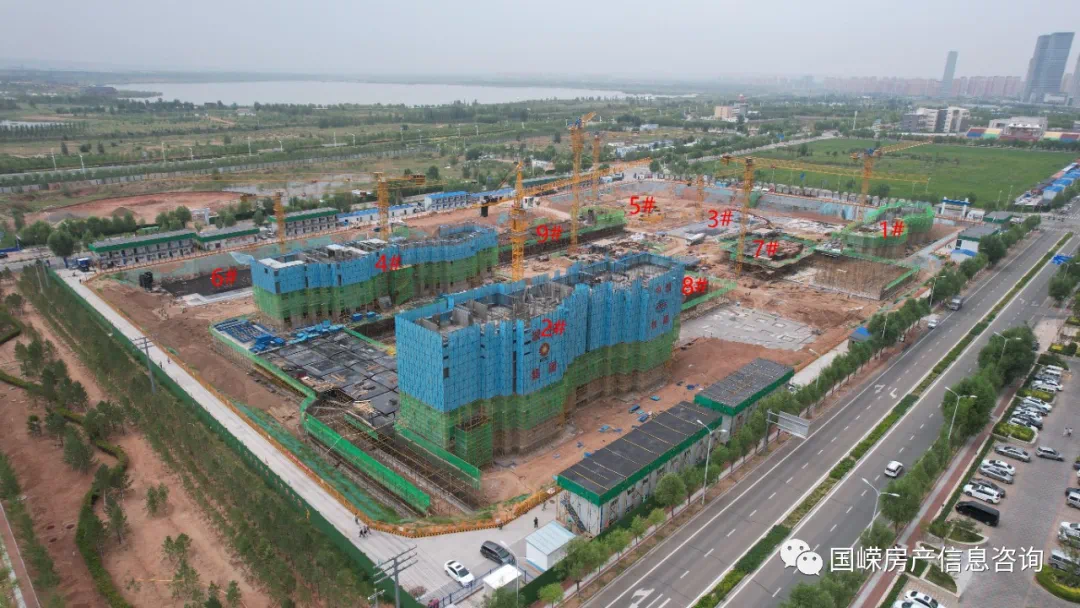

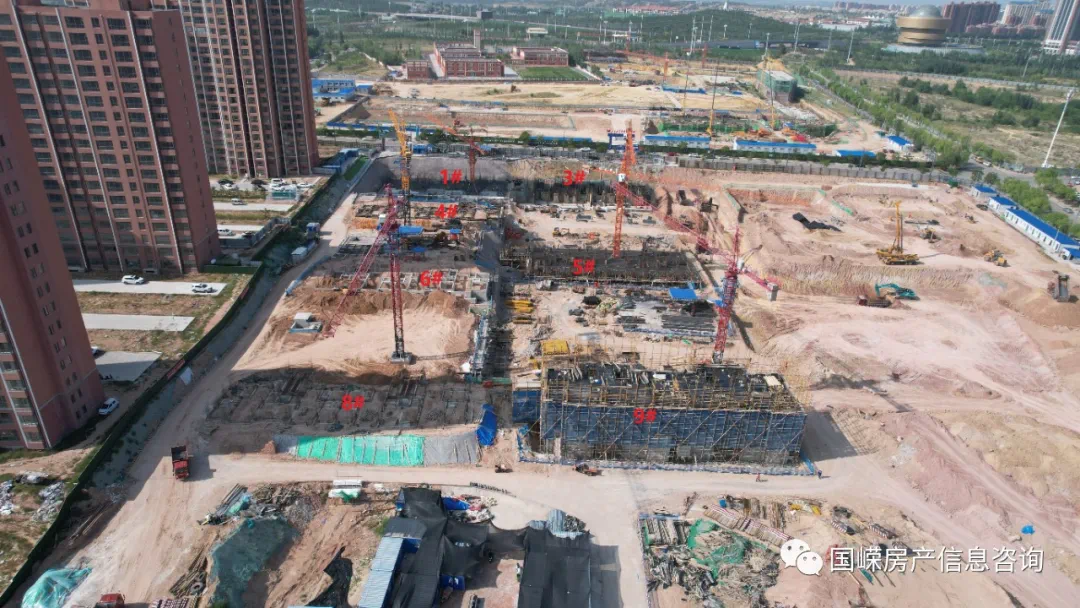

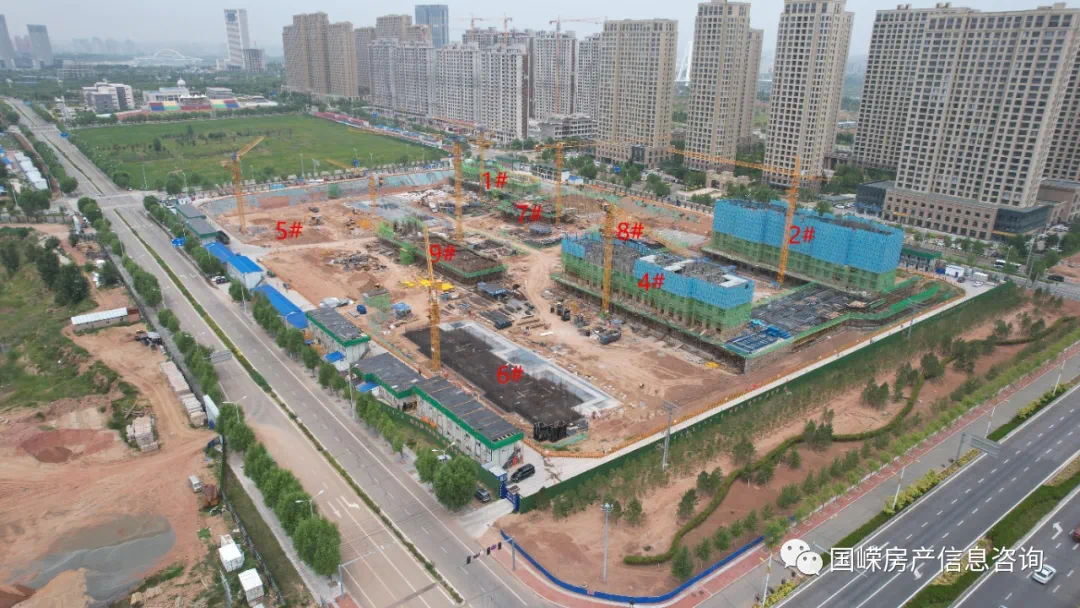

东胜区-移动家园A区(金磐状元里)

正北方向实景

正东方向实景

正南方向实景

工程进度

移动家园A区(金磐状元里)项目1#、3#-6#、8#、9#已进行预售资金监管,已取得商品房预售许可证,目前监管楼栋正在进行施工;

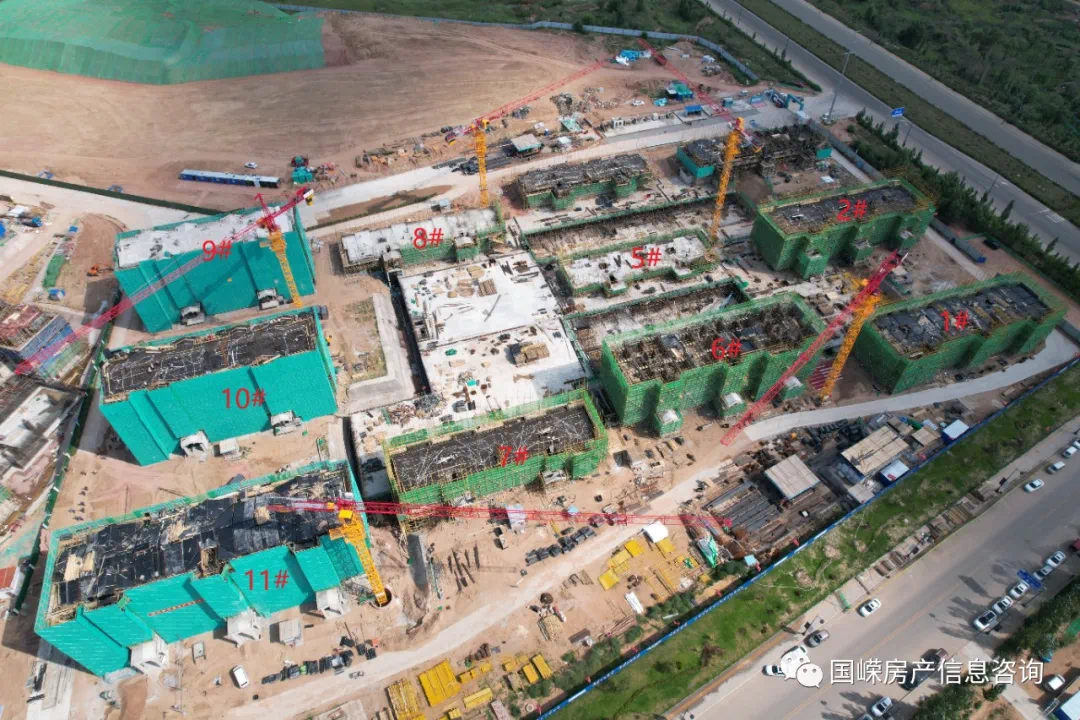

东胜区-三江尊园绿茵苑

正西方向实景

正南方向实景

南侧拍摄:正上方实景

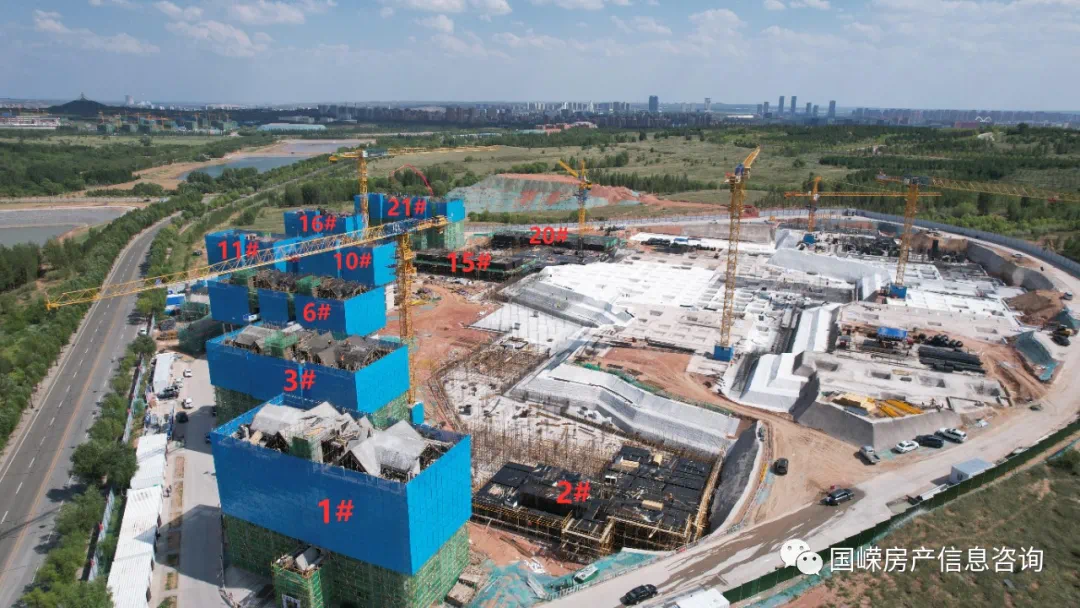

工程进度

三江尊园-绿茵苑项目,目前B3#、B4#、B6#已施工室内地坪标高以上(±0.000),B7#、B15#楼主体已完成2层,B21#楼主体已完成3层,B9#、B10#、B14#、B25#、B26#、B31#、B32#楼主体已封顶;

7

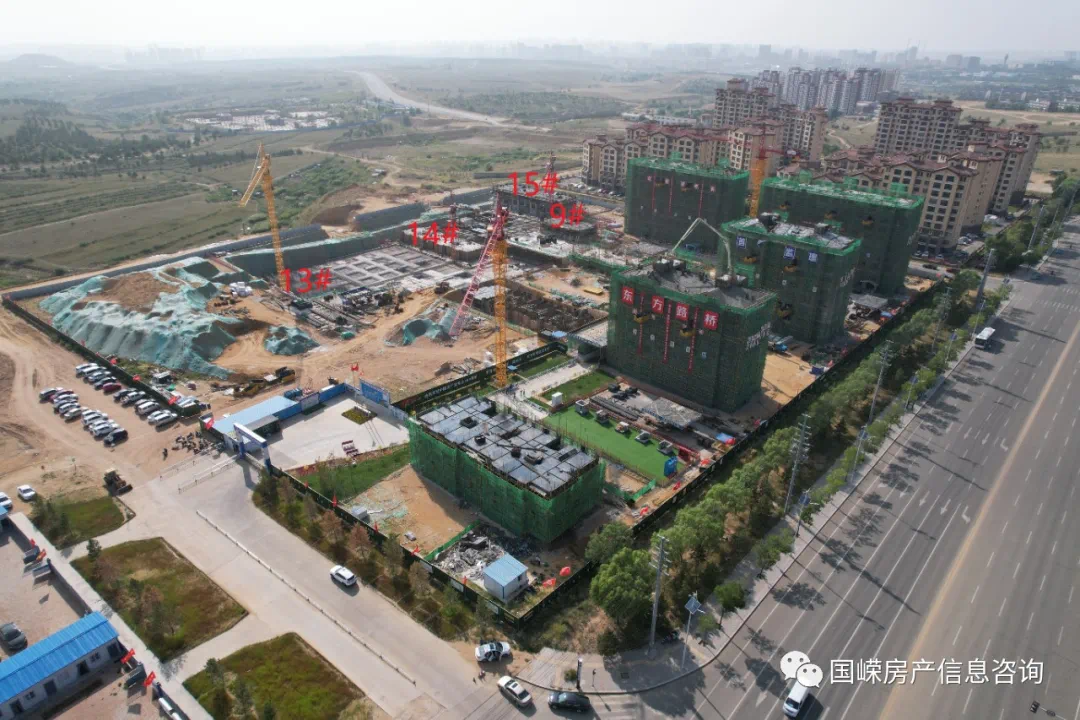

东胜区-东台华庭2号住宅小区

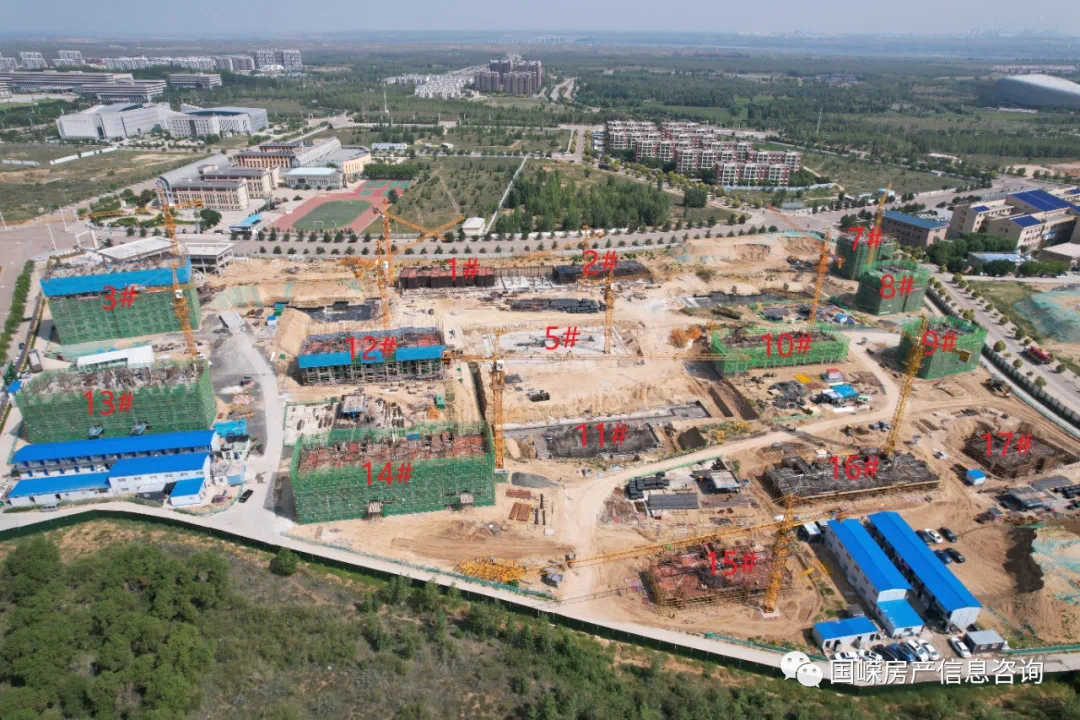

东南方向实景

东北方向实景

东南方向实景

工程进度

东台华庭2号住宅小区,目前9#楼、14#楼正在进行基础建设,15#楼主体已完成1层,其余楼栋正在进行建设;

8

东胜区-恒大名都

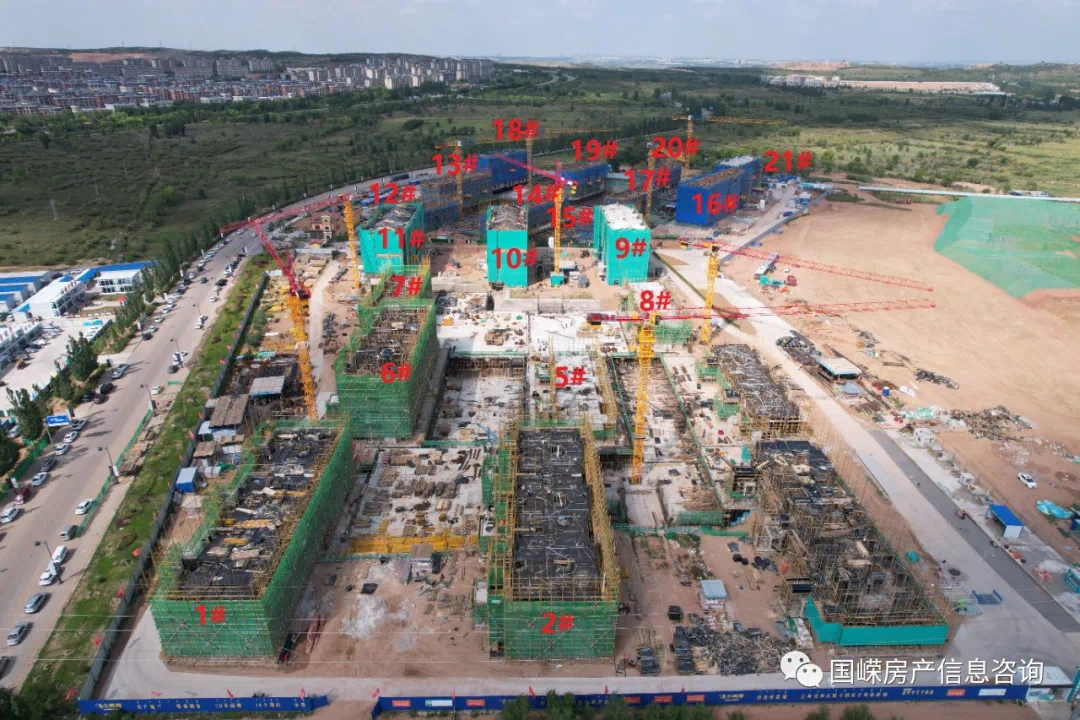

正南方向实景

东北方向实景

东南方向实景

工程进度

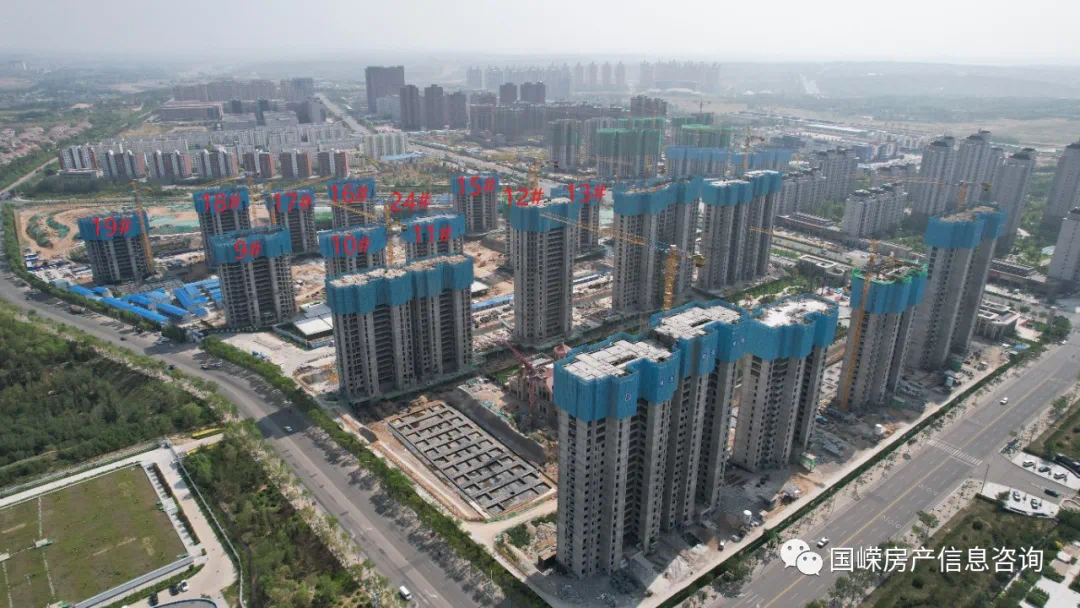

鄂尔多斯市恒大名都项目目前已监管楼栋9#、18#主体已完成15层,10#、11#、19#主体已完成13层,12#、13#主体已完成14层,15#、16#、17#主体已完成14层,20#、21#、23#正在进行基础建设,24#主体已完成2层,25#主体完成1层;

9

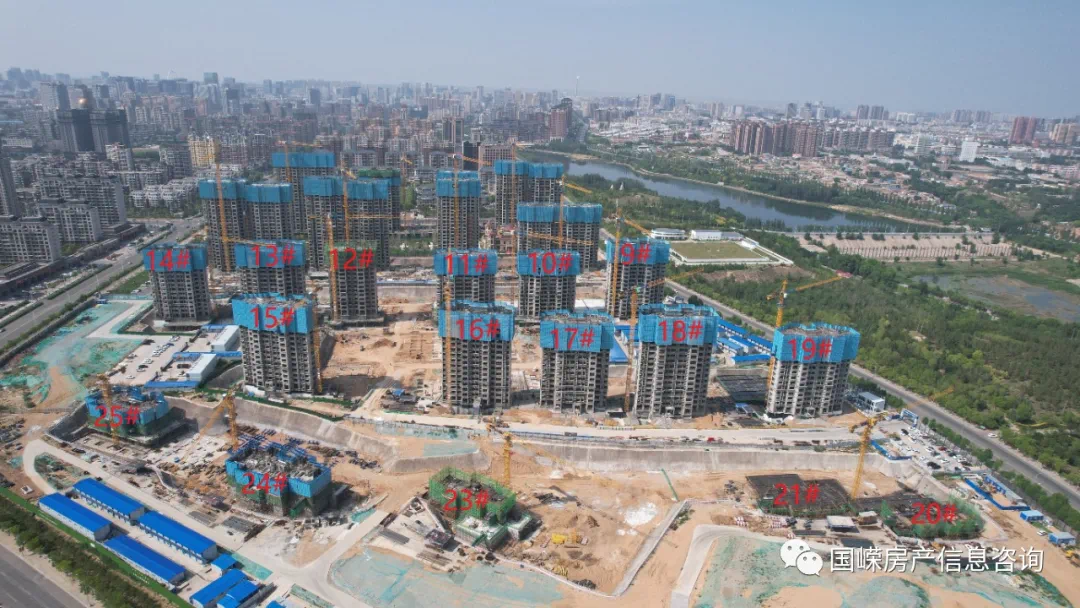

东胜区-书香院

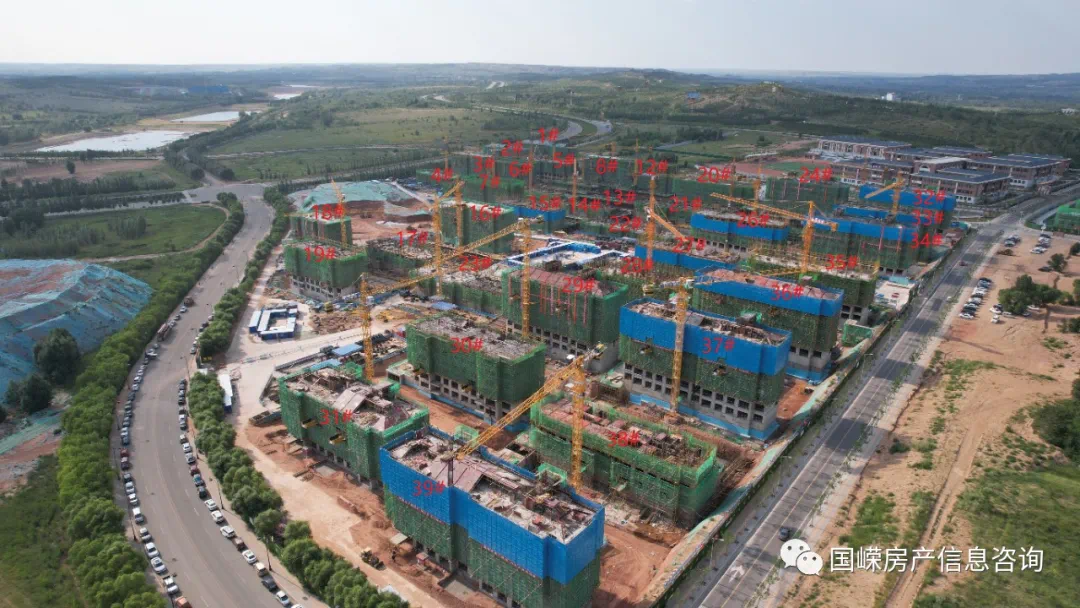

正北方向实景

正西方向实景

正上方实景

工程进度

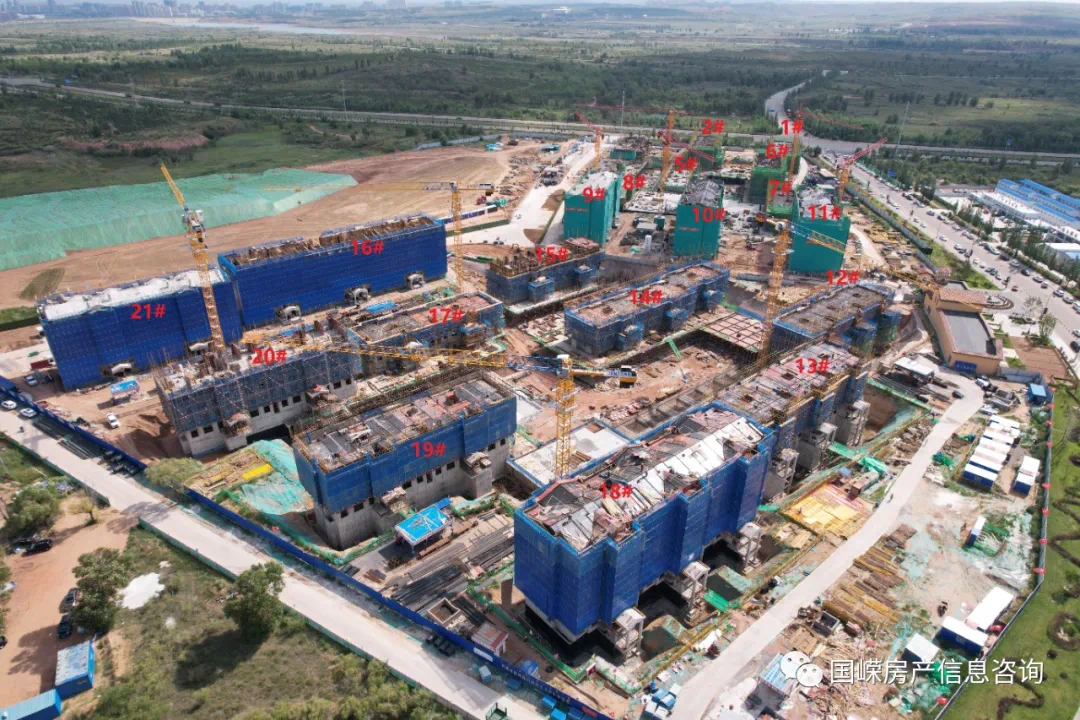

鑫通商住花园A区-书香院项目目前1#楼主体已完成17层、3#楼主体已完成15层,4#楼主体已完成14层,6#楼主体已完成14层,10#楼主体已完成13层,15#楼主体已完成16层,其余楼栋已封顶。

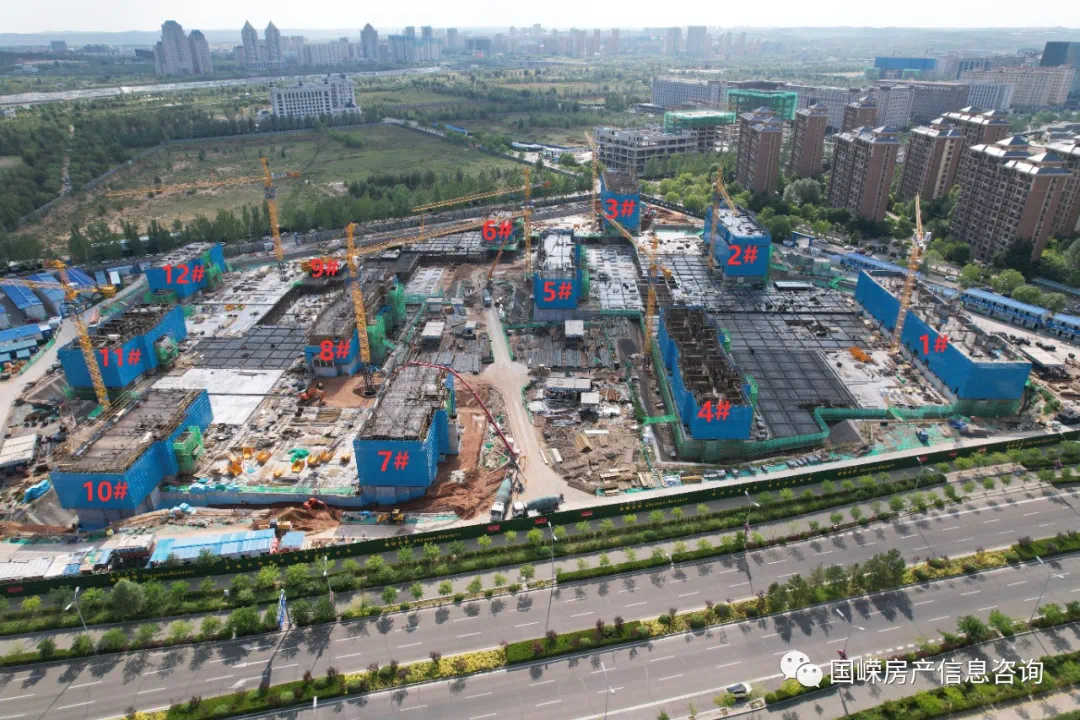

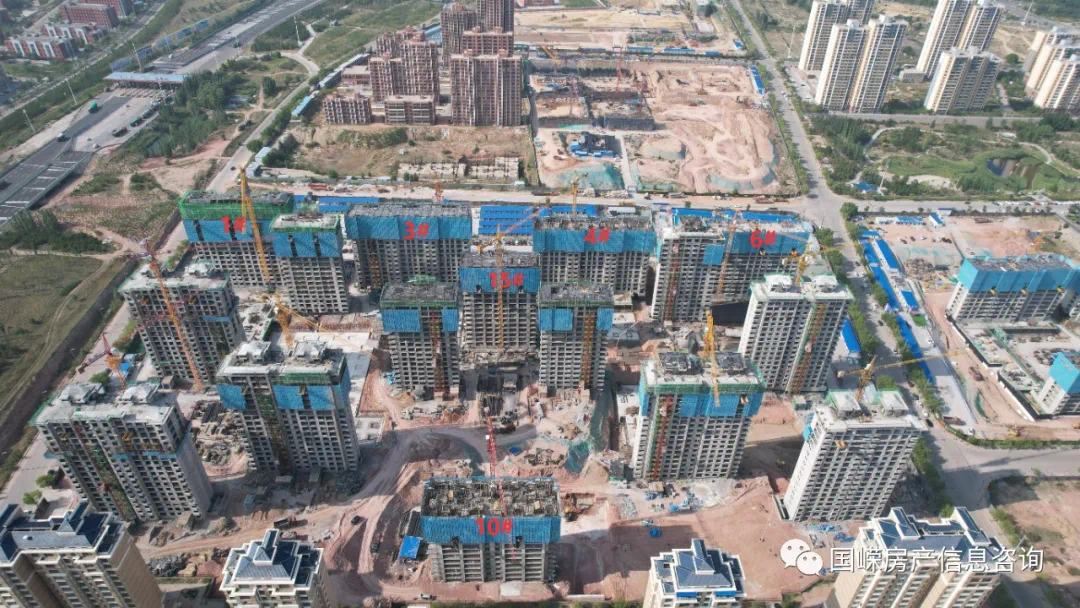

康巴什-东方斓郡

西南方向实景

西北方向实景

正上方实景

正上方实景

工程进度

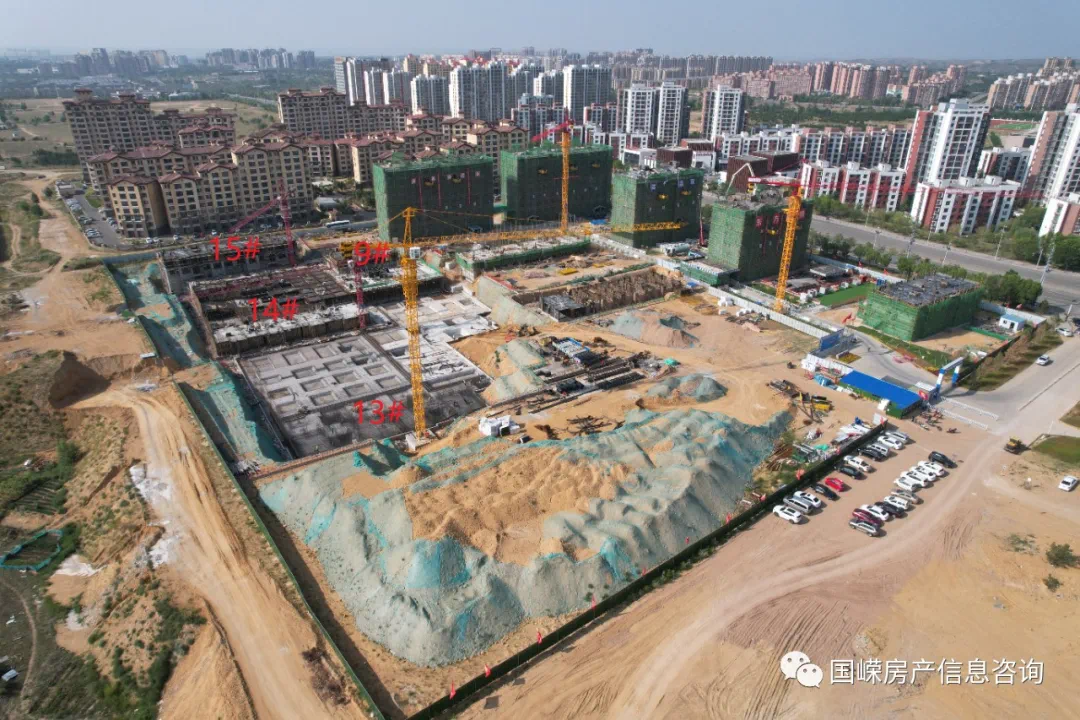

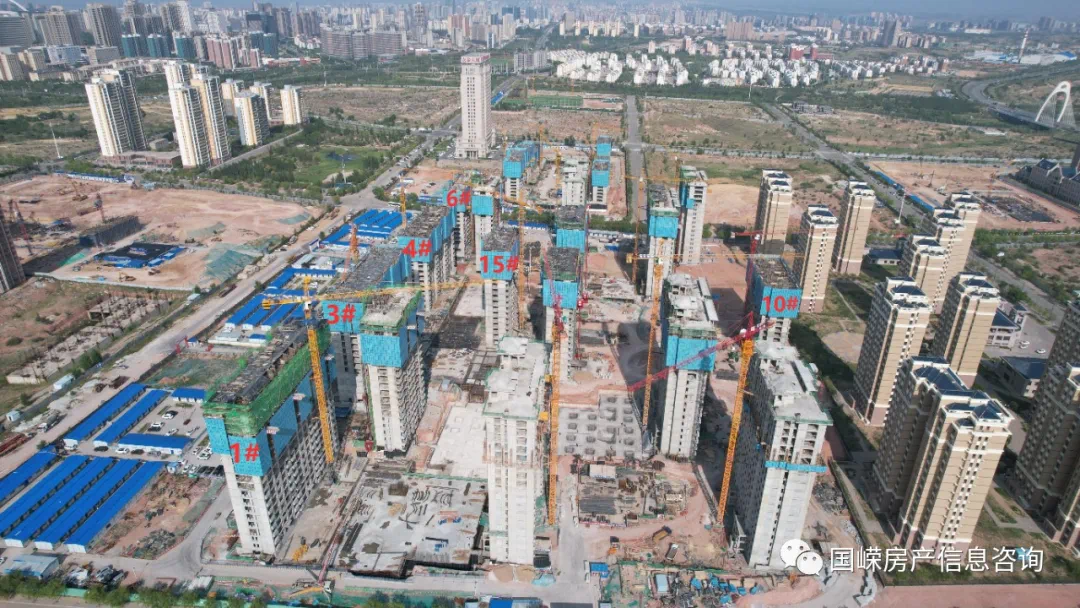

东方斓郡住宅小区目前5#楼施工至首层室内地坪标高以上(±0.000),7#、8#、17#楼主体已完成1层,1#、3#、12#、14#、15#楼主体已完成2层,6#、13#、19#楼主体已完成3层,20#楼主体已完成4层,10#、11#、16#楼主体已完成5层,9#、18#、21#主体已封顶;

11

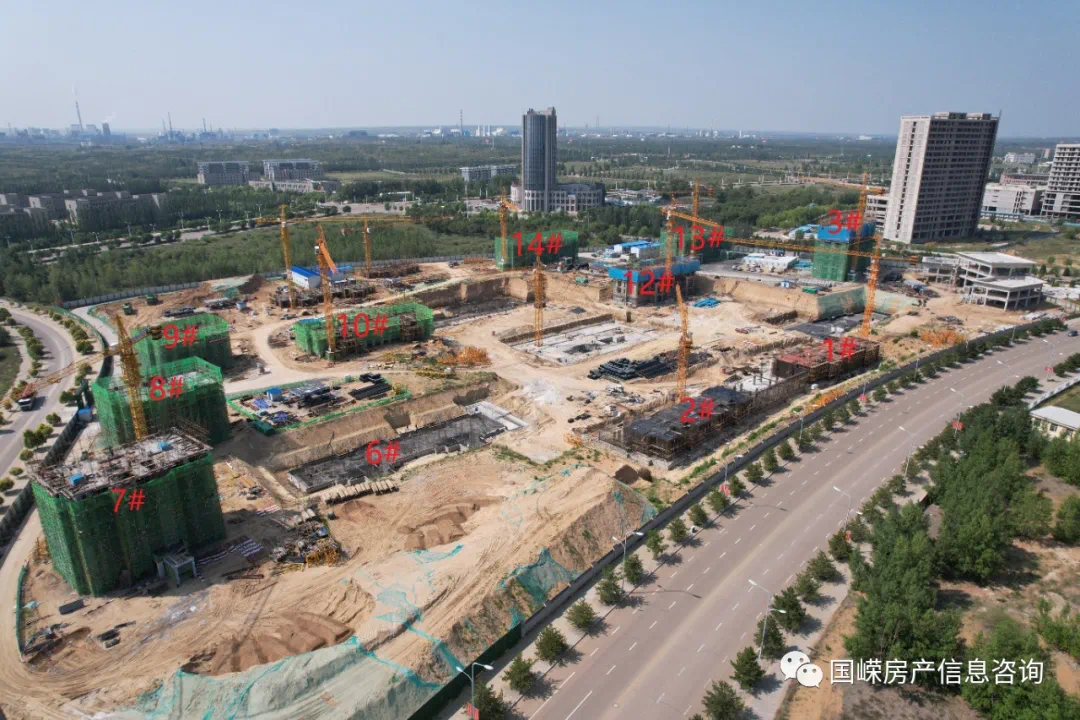

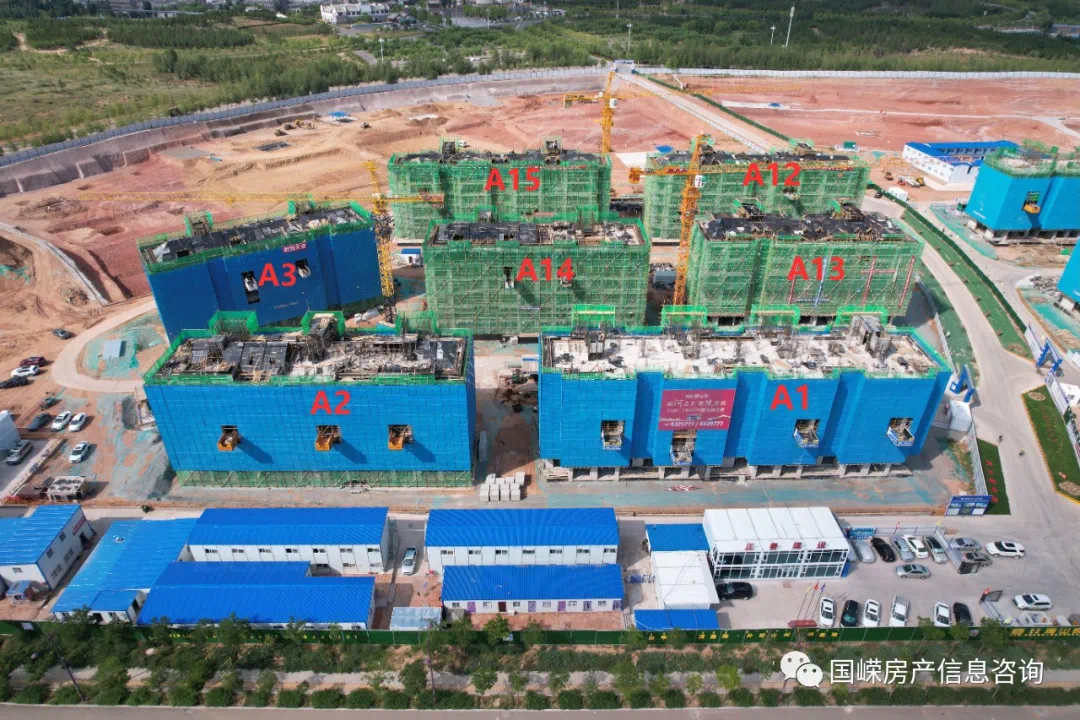

康巴什-观山悦

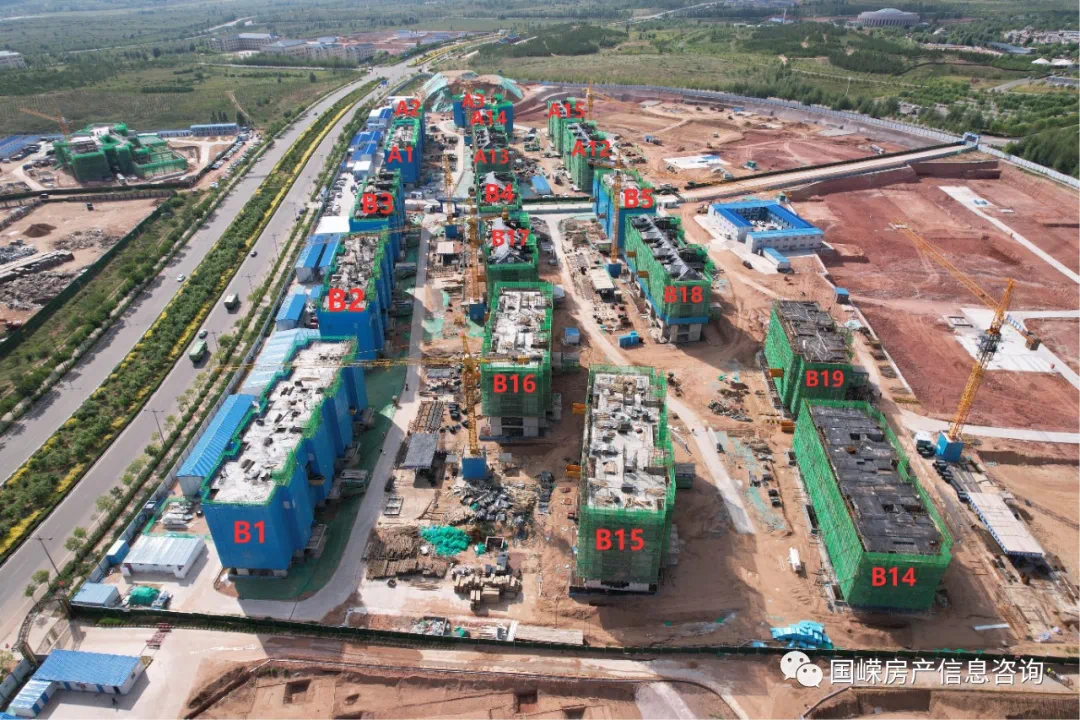

正南方向实景

正南方向实景

西南方向实景

东南方向实景

工程进度

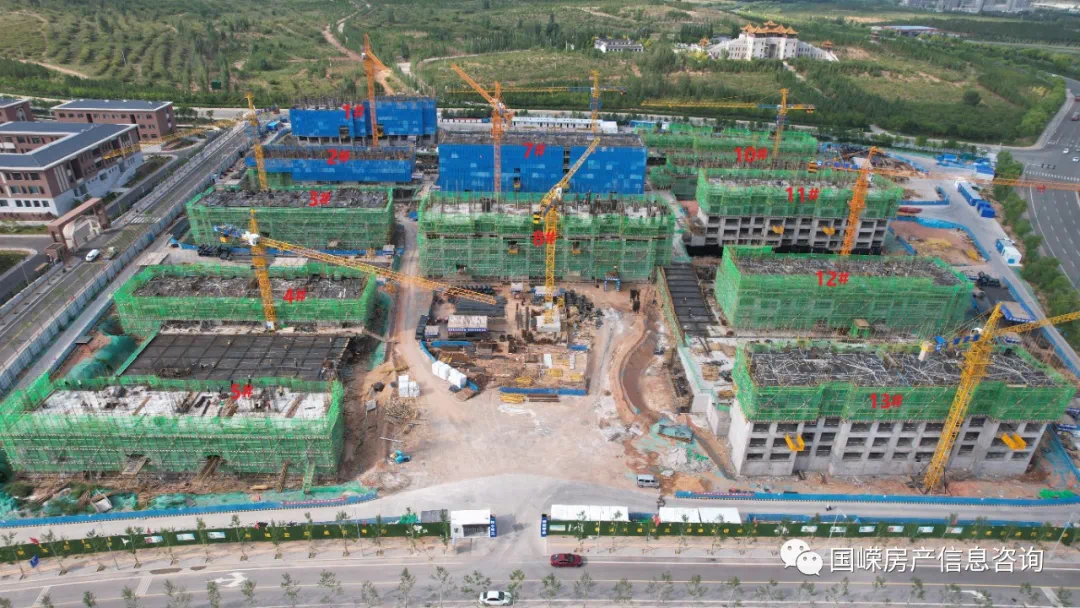

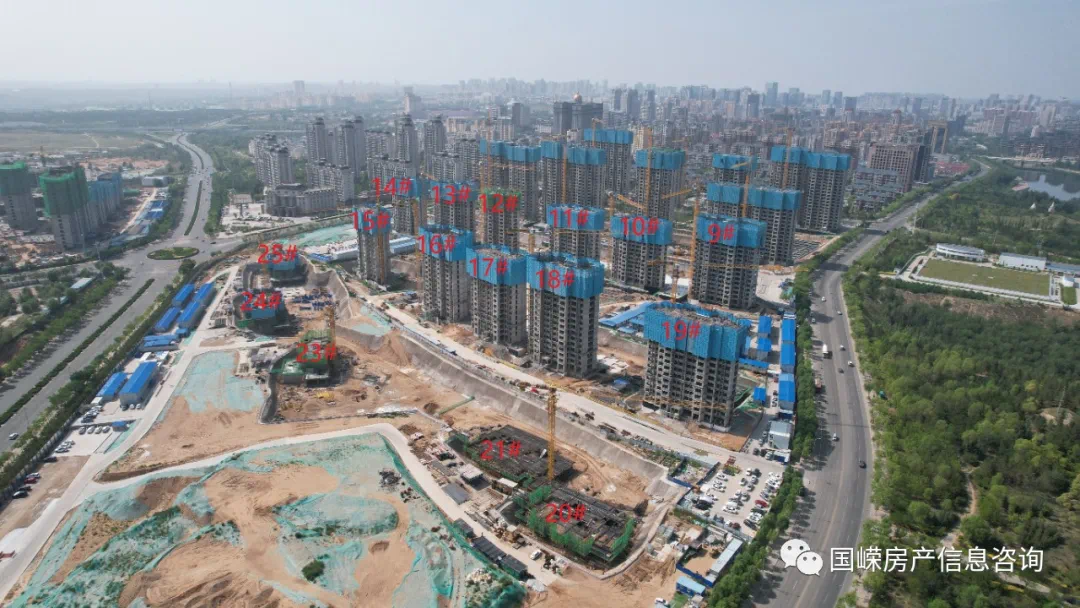

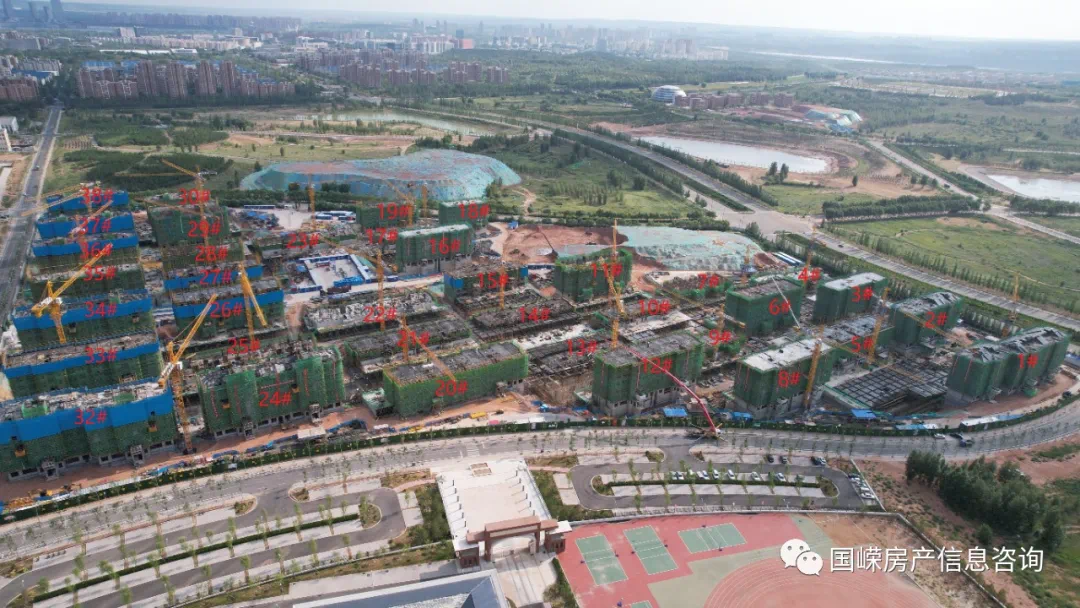

观山悦住宅小区一期项目目前B14#楼主体已完成4层,B19#楼主体已完成5层,A1#、A2#、A3#、A12#、A13#、A14#、A15#、B1#、B2#、B3#、B4#、B5#、B15#、B16#、B17#、B18#主体已封顶;

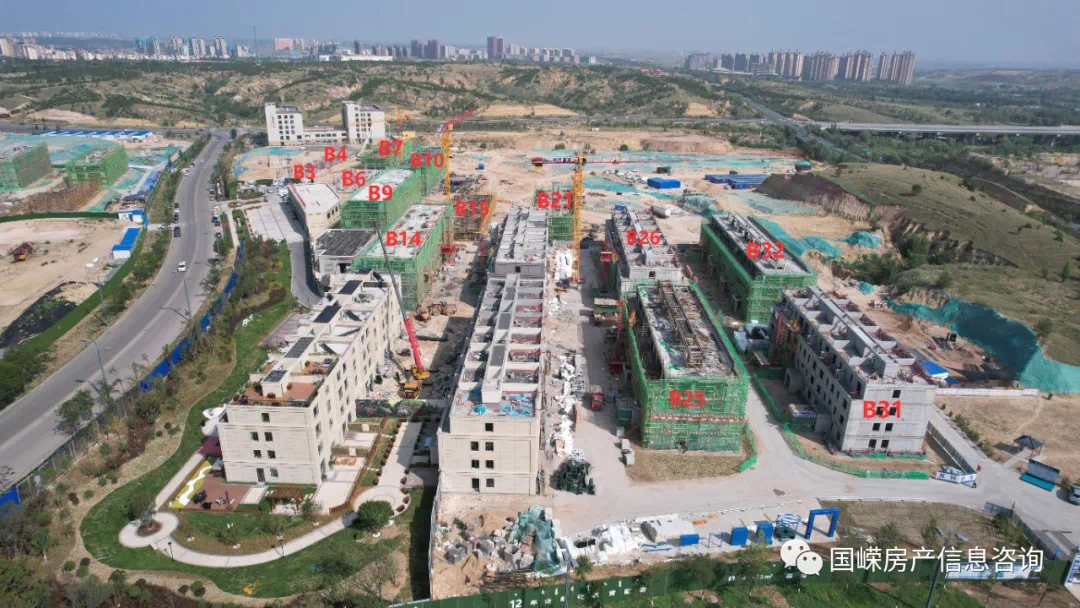

观山悦住宅小区二期A8-A11#楼、A18#楼、A19#楼、B6-B13#楼、B20-B23#楼已签订监管协议,已取得商品房预售许可证;

12

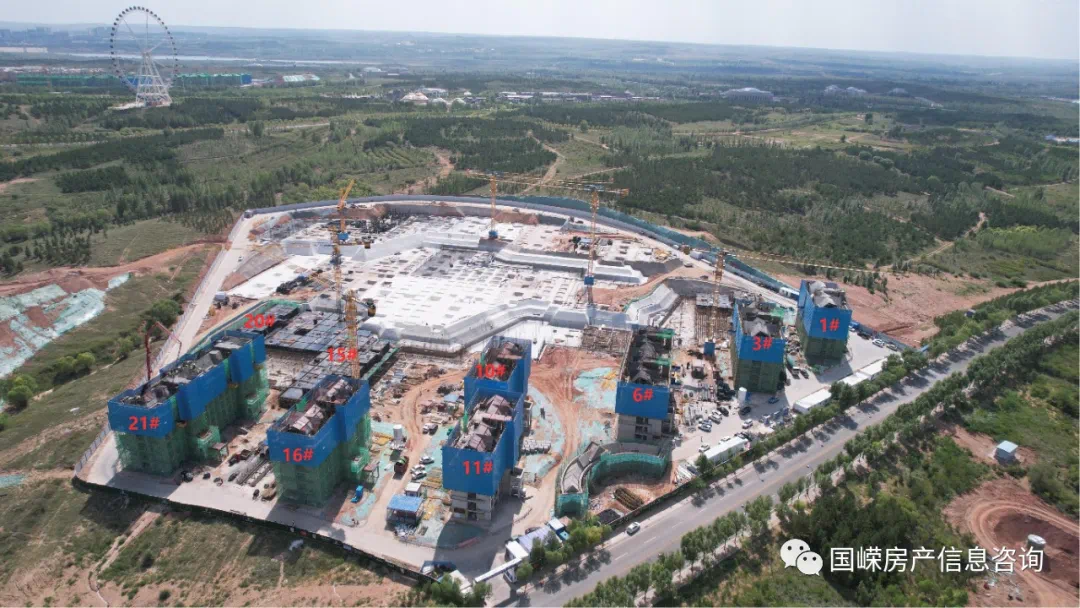

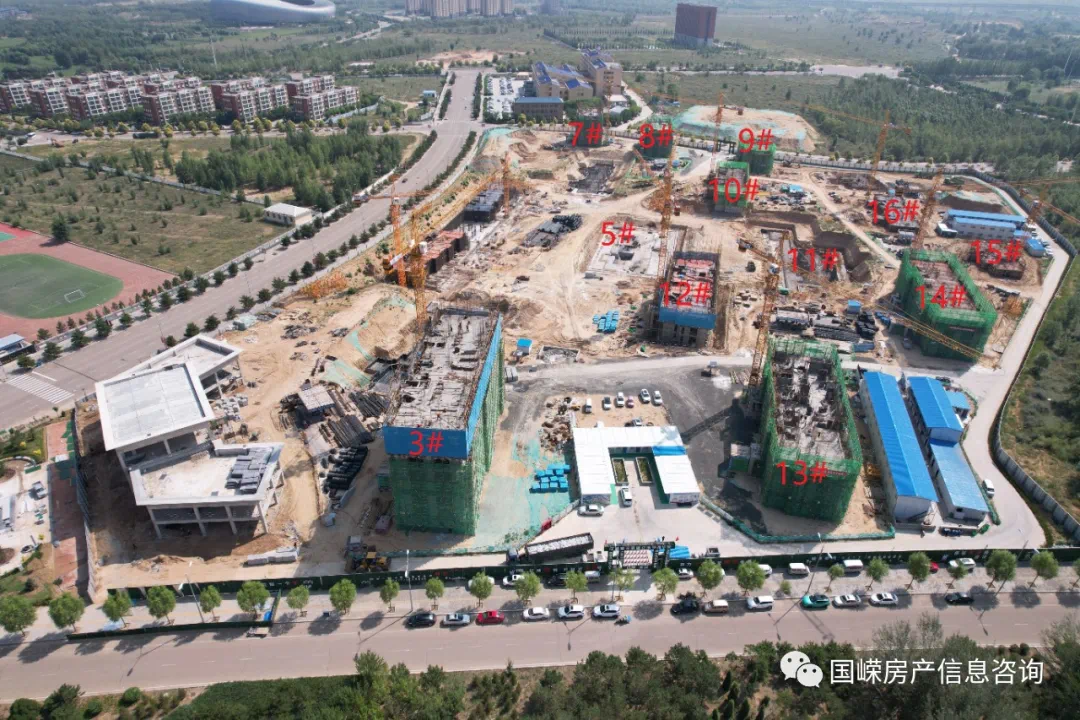

康巴什-丰晟-熙湖明珠

正东方向实景

东南方向实景

西南方向实景

工程进度

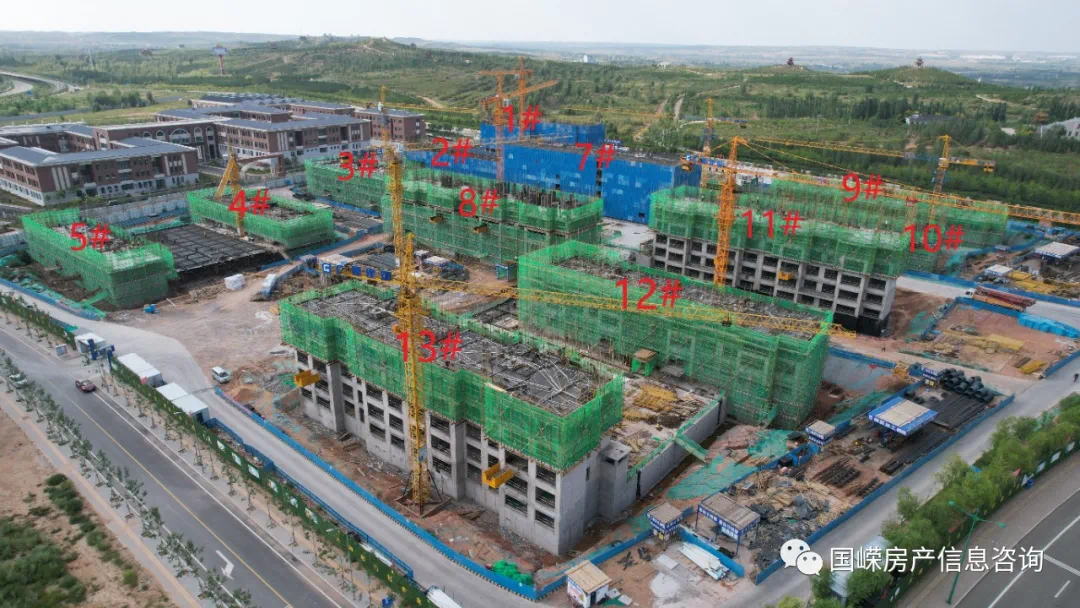

丰晟-熙湖明珠项目,目前1#、3#、6#、10#、11#、16#、21#楼主体已全部封顶,2#、4#、5#、7#-9#、12#-15#、17#-20#楼已取得商品房预售许可证,正在进行建设;

13

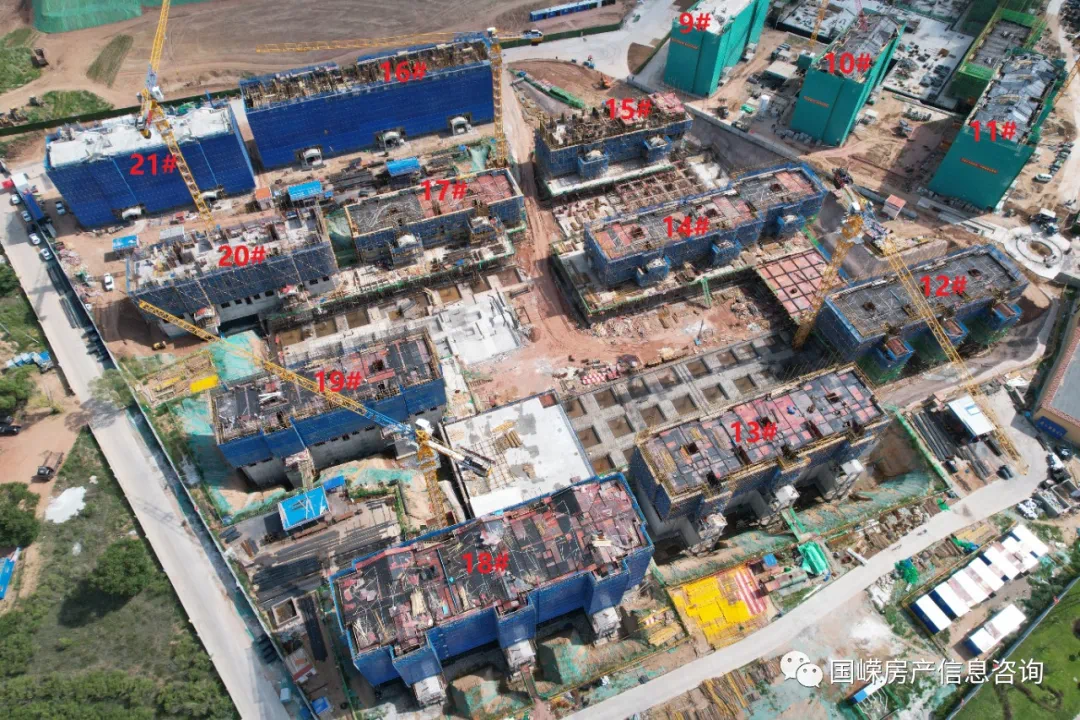

康巴什-惠新苑A座

东南方向实景

正南方向实景

正南方向实景

工程进度

康巴什惠新苑住宅小区A座项目,目前4#、6#、9#楼施工至首层室内地坪标高以上(±0.000),2#、3#、5#、10#主体已完成1层,12#楼主体已完成2层,8#、13#楼主体已完成3层,1#、7#、11#楼主体已完成4层;

14

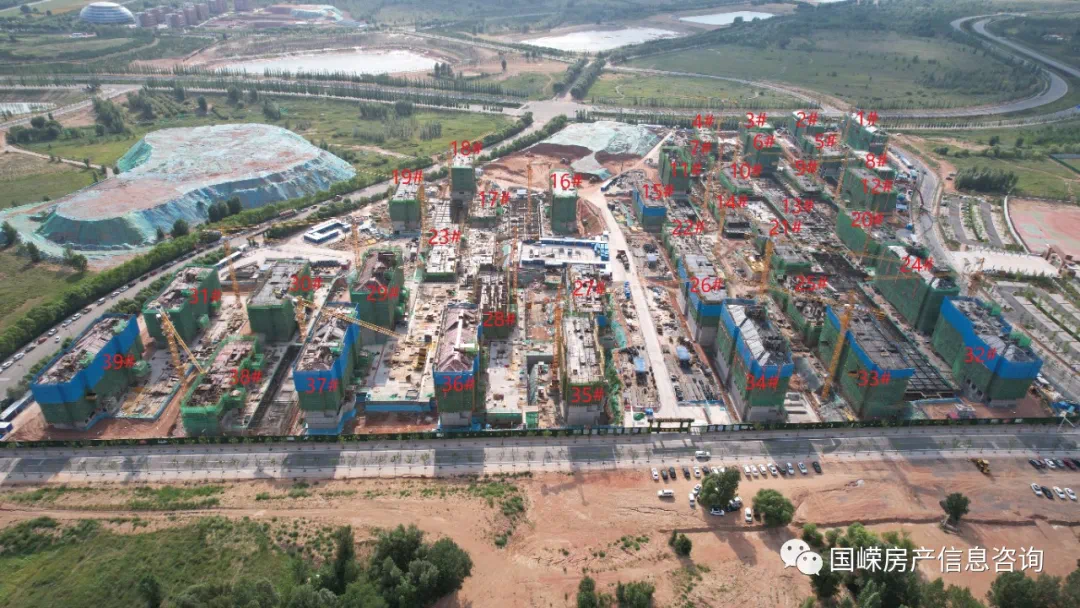

康巴什-惠新苑B座

西南方向实景

西北方向实景

西侧拍摄:正上方实景

工程进度

康巴什惠新苑住宅小区B座项目,目前13#、14#楼正在进行基础建设,9#、10#、22#、25#楼施工至首层室内地坪标高以上(±0.000)、17#、21#、23#、38#楼主体已完成1层,4#、7#、15#、27#楼主体已完成2层,5#、28#楼主体已完成3层,19#、20#、26#、35#楼主体已完成4层,11#、30#楼主体已完成5层,1#-3#、6#、8#、12#、16#、18#、24#、29#、31#-34#、36#、37#、39#楼主体已封顶,正在进行坡屋面施工;
